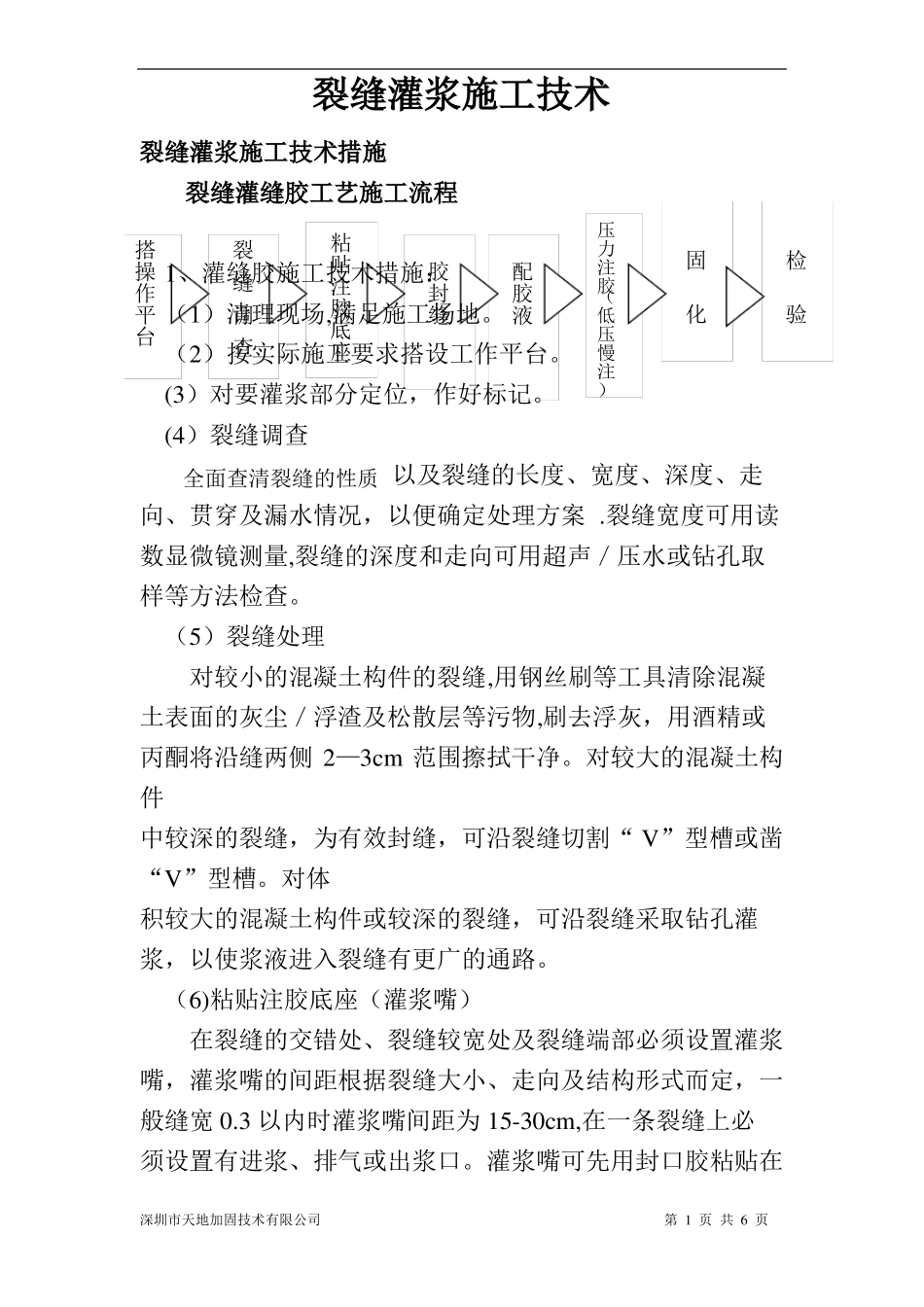

裂缝灌浆施工技术裂缝灌浆施工技术措施裂缝灌缝胶工艺施工流程粘搭裂贴操1、灌缝胶施工技术措施:胶配缝注作封胶胶调平缝(1)清理现场,满足施工场地
液底台查座(2)按实际施工要求搭设工作平台
压力注胶(低压慢注)固检化验(3)对要灌浆部分定位,作好标记
(4)裂缝调查全面查清裂缝的性质以及裂缝的长度、宽度、深度、走向、贯穿及漏水情况,以便确定处理方案
裂缝宽度可用读数显微镜测量,裂缝的深度和走向可用超声/压水或钻孔取样等方法检查
(5)裂缝处理对较小的混凝土构件的裂缝,用钢丝刷等工具清除混凝土表面的灰尘/浮渣及松散层等污物,刷去浮灰,用酒精或丙酮将沿缝两侧2—3cm范围擦拭干净
对较大的混凝土构件中较深的裂缝,为有效封缝,可沿裂缝切割“V”型槽或凿“V”型槽
对体积较大的混凝土构件或较深的裂缝,可沿裂缝采取钻孔灌浆,以使浆液进入裂缝有更广的通路

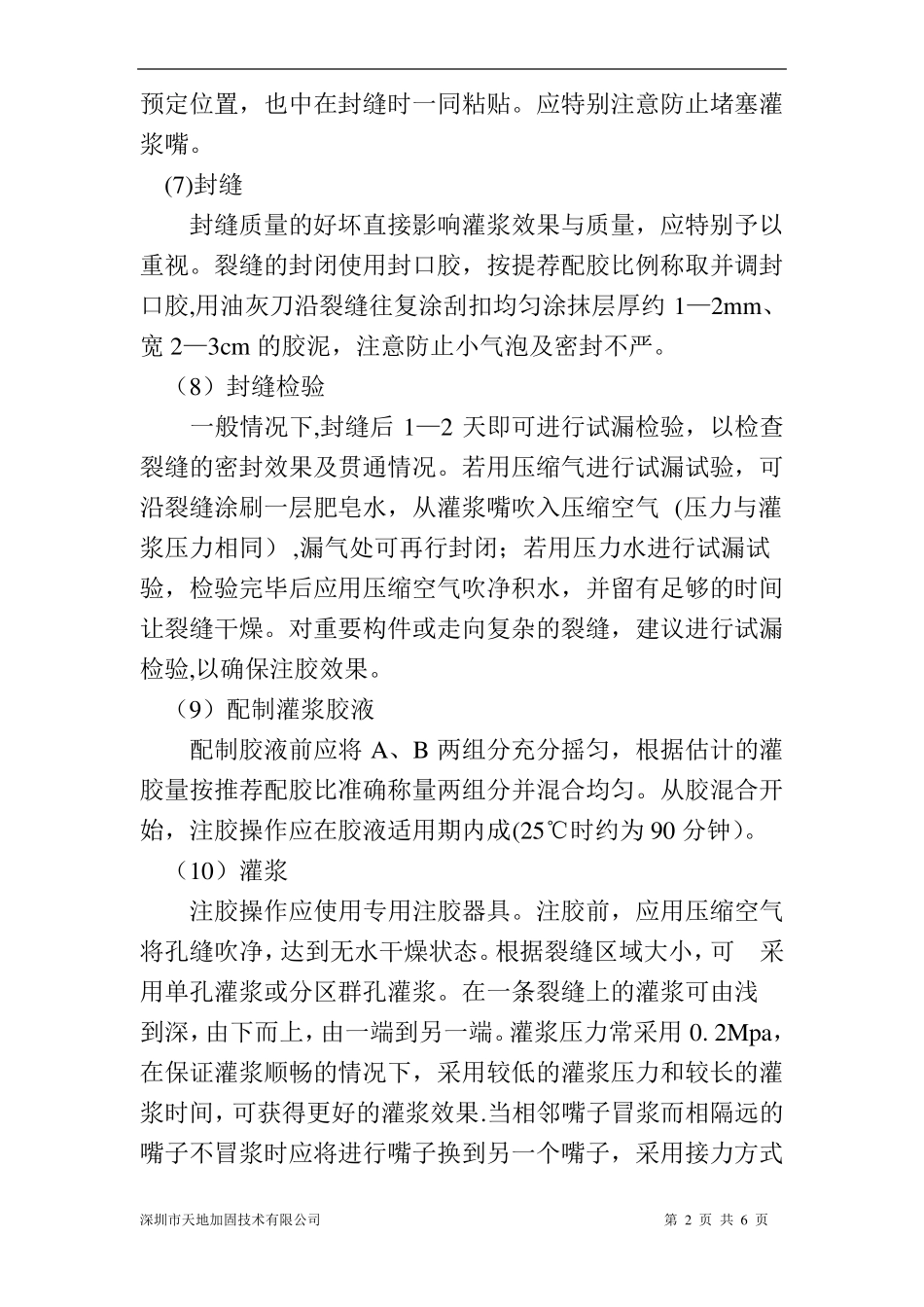

(6)粘贴注胶底座(灌浆嘴)在裂缝的交错处、裂缝较宽处及裂缝端部必须设置灌浆嘴,灌浆嘴的间距根据裂缝大小、走向及结构形式而定,一般缝宽0
3以内时灌浆嘴间距为15-30cm,在一条裂缝上必须设置有进浆、排气或出浆口
灌浆嘴可先用封口胶粘贴在深圳市天地加固技术有限公司第1页共6页预定位置,也中在封缝时一同粘贴
应特别注意防止堵塞灌浆嘴
(7)封缝封缝质量的好坏直接影响灌浆效果与质量,应特别予以重视
裂缝的封闭使用封口胶,按提荐配胶比例称取并调封口胶,用油灰刀沿裂缝往复涂刮扣均匀涂抹层厚约1—2mm、宽2—3cm的胶泥,注意防止小气泡及密封不严
(8)封缝检验一般情况下,封缝后1—2天即可进行试漏检验,以检查裂缝的密封效果及贯通情况
若用压缩气进行试漏试验,可沿裂缝涂刷一层肥皂水,从灌浆嘴吹入压缩空气(压力与灌浆压力相同),漏气处可再行封闭;若用压力水进行试漏试验,检验完毕后应用压缩空气吹净积水,并留有足够的时间让裂缝干燥
对重要构件或走向
