园林景观工程施工步骤及工序一、铺装工程包括道路垫层、基层和石材面层或其它面层、路缘石等
道路铺装1、工艺流程2、施工方法当地下管道都以按照国家规定中的规范验收合格后方可进入下一工序进行施工,即做路床以及路面、绿化等工作
首先测量好水准点,进行清理现场,根据已知的高程进行清理多余的渣土做粗平为下一道工序打下良好的基础
3、材料说明碎石:购买合格成品
水泥砂浆:现场拌制
面层材料:采购合格的材料
4、材料准备5、石材铺砌(1)石材的垫层采用M5水泥砂浆,铺砌时轻轻平放,用橡胶锤敲打稳定找平,但不得损伤边角
(2)石材铺砌先将基层整平,以两侧路缘石顶为准挂纵向与横向高程线,先分段冲筋后填空铺装,随时检查位置与高程
(3)石材应检查稳固程度及面层平整度,发现有活动现象时,应立即整修
(4)石材的养生期一般不低于7天,在此期间应严禁行人、车辆等的走动和碰撞

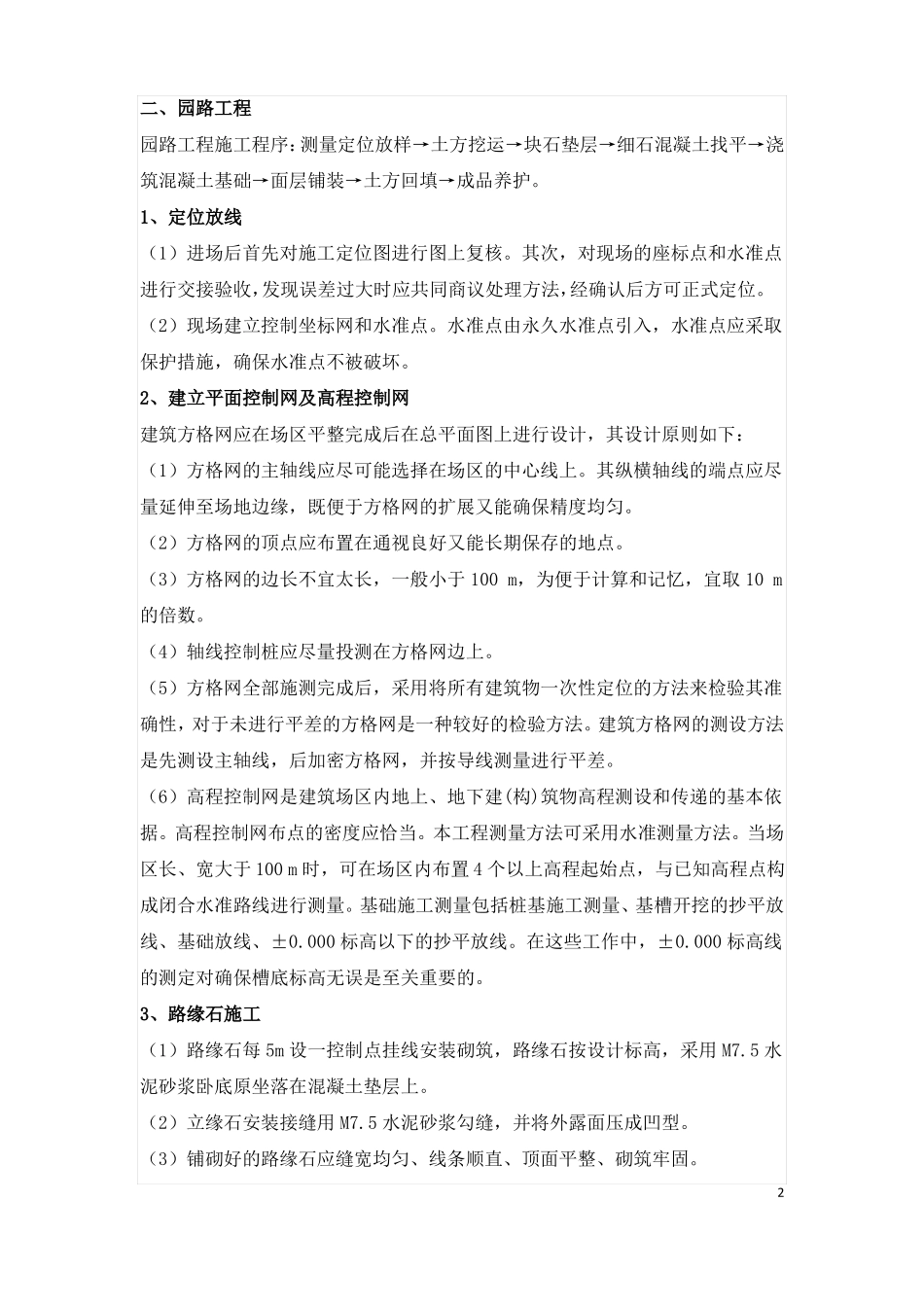

1二、园路工程园路工程施工程序:测量定位放样→土方挖运→块石垫层→细石混凝土找平→浇筑混凝土基础→面层铺装→土方回填→成品养护
1、定位放线(1)进场后首先对施工定位图进行图上复核
其次,对现场的座标点和水准点进行交接验收,发现误差过大时应共同商议处理方法,经确认后方可正式定位
(2)现场建立控制坐标网和水准点
水准点由永久水准点引入,水准点应采取保护措施,确保水准点不被破坏
2、建立平面控制网及高程控制网建筑方格网应在场区平整完成后在总平面图上进行设计,其设计原则如下:(1)方格网的主轴线应尽可能选择在场区的中心线上
其纵横轴线的端点应尽量延伸至场地边缘,既便于方格网的扩展又能确保精度均匀
(2)方格网的顶点应布置在通视良好又能长期保存的地点
(3)方格网的边长不宜太长,一般小于100m,为便于计算和记忆,宜取10m的倍数
(4)轴线控制桩应尽量投测在方格网边上

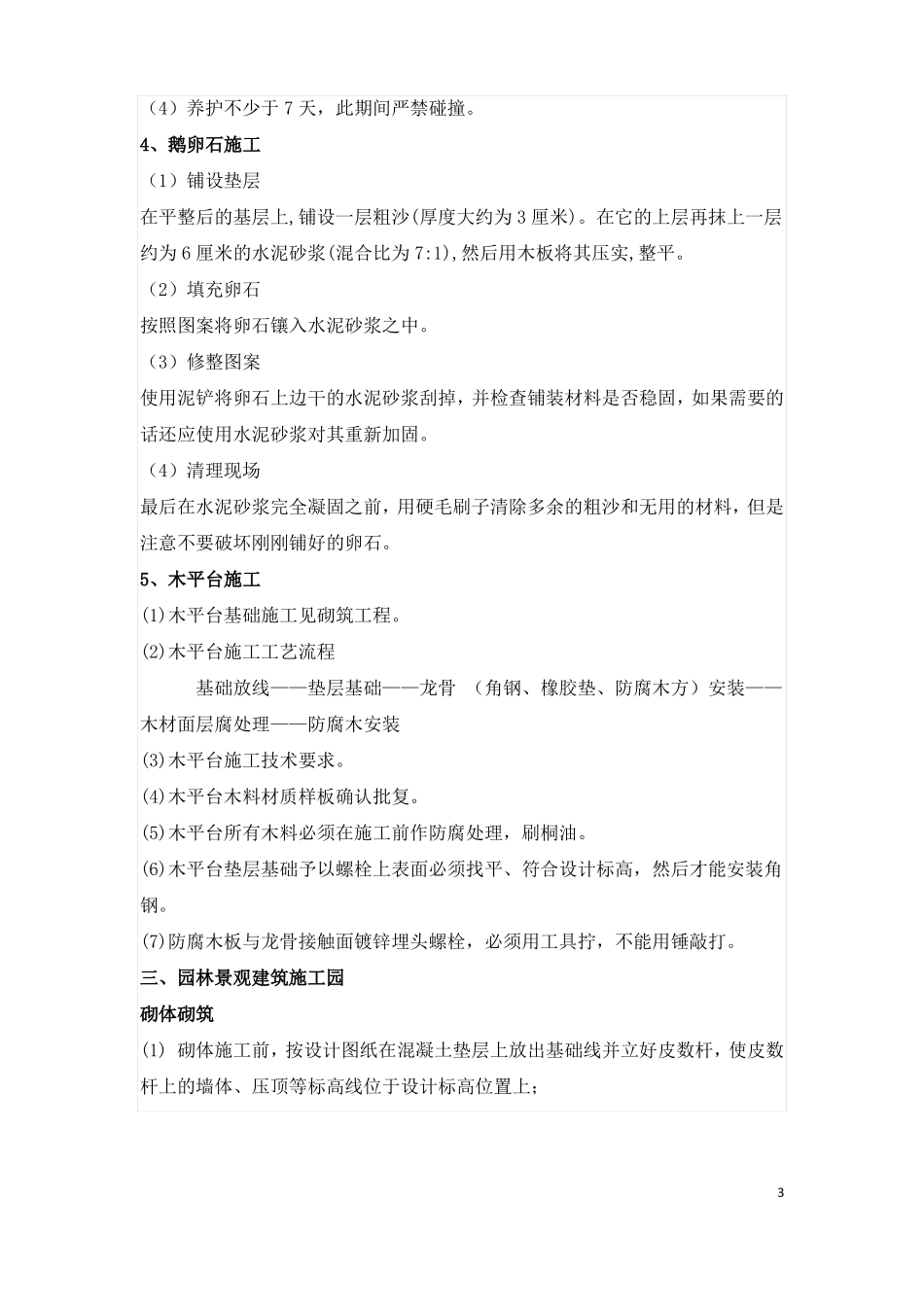

(5)方格网全部施测完成后,采用将所有建筑物一次性定位的方法来检验
