盾构机刀具检查、更换标准化作业本标准适用于广州地铁五号线草淘区间盾构施工作业
该作业流程包括:刀具、刀盘检查作业;换刀、刀盘修复作业;刀具维修作业;换刀资料管理等
一、刀具、刀盘检查作业1、刀盘检查时间的确定1
1、在硬岩地区每推进20m检查一次;1
2、当掘进参数:如推进速度、总推力、刀盘扭矩等发生异常时进行检查
a、硬岩地区,纠偏困难,b、推力比同等地质条件下大,但速度、扭距等明显低得多,c、扭矩>300t·m、推力,推进速度较低,同时推进频繁跳闸
2、刀具、刀盘检查内容:2
1滚刀检查内容包括:滚刀的磨损量和偏磨量,滚刀刀圈的脱落、裂纹、松动、移位等,刀具螺栓的松动和螺栓保护帽的缺损情况;2
2刮刀的合金齿和耐磨层的缺损和磨损以及刀座的变形情况;2
3刀盘、牛腿磨损及焊缝开裂情况
4主轴承土仓内密封处检查有无EP-2润滑脂和齿轮油外泄情况
3、检查工作实施:3
1、检查指令由主管领导综合盾构机掘进参数、上次刀盘检查和换刀记录及地质情况等信息确定本次刀具检查的时间和地点后将检查指令下达给盾构队,盾构队在接到检查命令后无条件执行
2、检查工作由盾构队队长总负责,机电部对检查结果进行统计和分第1页析

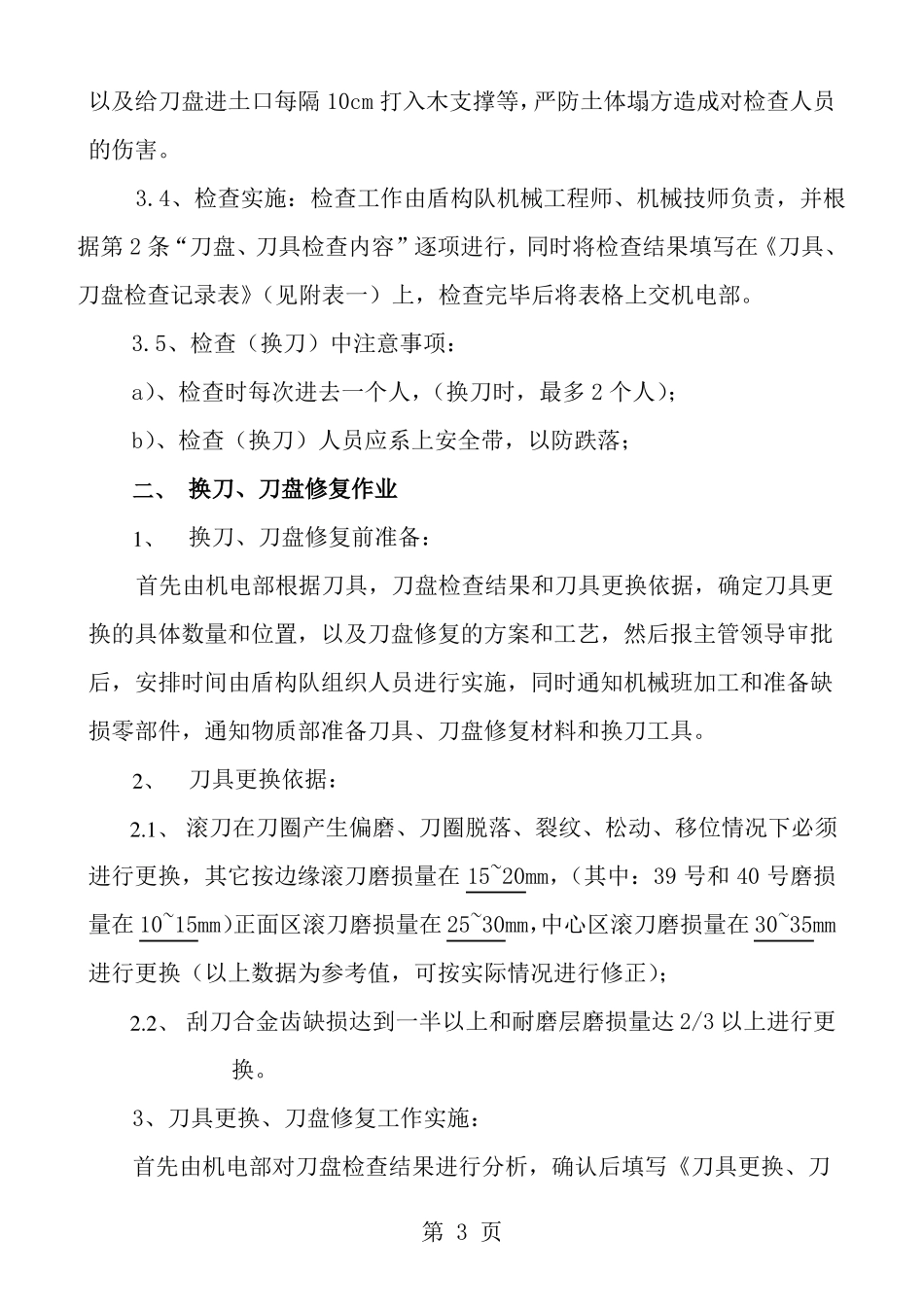

3、检查准备工作a)、检查工具:滚刀检查量具由机电部落实,并于每次检查前由盾构队到机电部借取,检查完毕后交还机电部,检查用手电、对讲机等由盾构队负责落实;b)、检查时确保洞内通风正常,确保有通向土仓的风管和水管;c)、检查前,应确保人仓内通往土仓的低压安全照明正常,并有足够的备用灯泡(灯管);d)、土仓门的开启确认在进行刀盘检查前,盾构机司机应先进行出土、排水、放气操作,在确认以上工作完成后,由盾构机司机通知仓门开启人员可以开仓;e)、开仓门注意事项:开仓门前应先打开人仓和土仓之间的减压球阀,(如果阀芯堵塞时用铁丝通开),待土仓内外气压平衡后,再拆下螺丝,最后打开压
