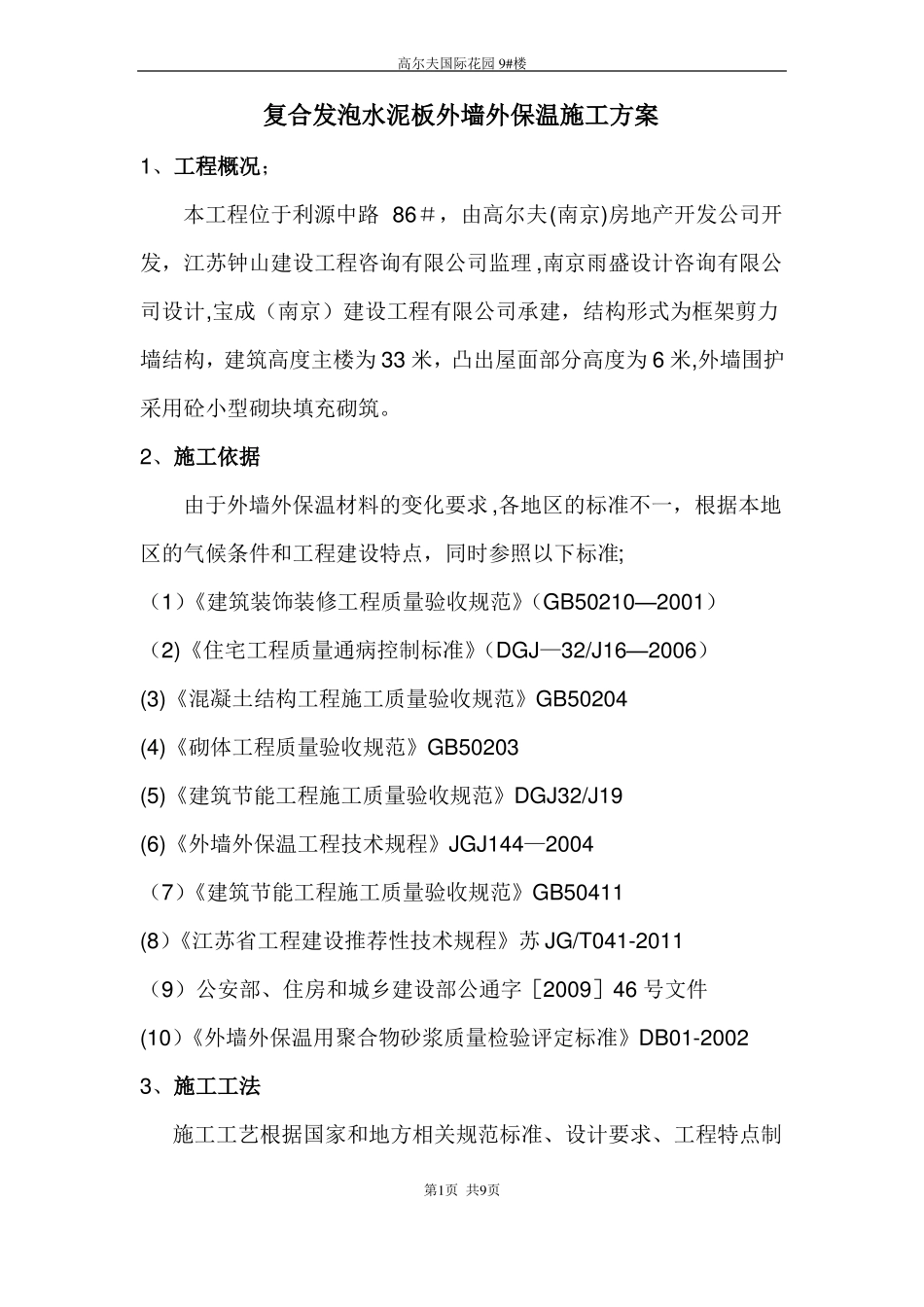

高尔夫国际花园9#楼复合发泡水泥板外墙外保温施工方案1、工程概况;本工程位于利源中路86#,由高尔夫(南京)房地产开发公司开发,江苏钟山建设工程咨询有限公司监理,南京雨盛设计咨询有限公司设计,宝成(南京)建设工程有限公司承建,结构形式为框架剪力墙结构,建筑高度主楼为33米,凸出屋面部分高度为6米,外墙围护采用砼小型砌块填充砌筑。2、施工依据由于外墙外保温材料的变化要求,各地区的标准不一,根据本地区的气候条件和工程建设特点,同时参照以下标准;(1)《建筑装饰装修工程质量验收规范》(GB50210—2001)(2)《住宅工程质量通病控制标准》(DGJ—32/J16—2006)(3)《混凝土结构工程施工质量验收规范》GB50204(4)《砌体工程质量验收规范》GB50203(5)《建筑节能工程施工质量验收规范》DGJ32/J19(6)《外墙外保温工程技术规程》JGJ144—2004(7)《建筑节能工程施工质量验收规范》GB50411(8)《江苏省工程建设推荐性技术规程》苏JG/T041-2011(9)公安部、住房和城乡建设部公通字[2009]46号文件(10)《外墙外保温用聚合物砂浆质量检验评定标准》DB01-20023、施工工法施工工艺根据国家和地方相关规范标准、设计要求、工程特点制第1页共9页高尔夫国际花园9#楼定。3.0总则本方案以钢筋混凝土墙、砼砌块为基层,绿野预拌干粉砂浆为找平层;复合发泡水泥板为保温主材,耐碱玻纤涂塑加强网格布、天印系列粘结界面、抹面砂浆等为辅材;外墙外保温的相关工艺及验收标准为要求制定,该保温的基本构造见附表1和附图1。外饰基层①钢筋混凝土墙②双排孔砼空心砌块找平层①界面砂50厚复浆②1:3防水砂浆表1图13。1施工准备1)、材料准备(1)、所有材料的性能检测和外观检测应符合相应的要求,需复检的经复检合格后方可使用.(2)、进场材料的储存应在干燥、阴凉的场所。(3)、复合水泥板应立放,堆放高度不得超过1。5米。(4)、材料运输过程中应有防挤压及碰撞、雨淋等措施.2)、工具第2页共9页粘结层保温层面层层①抹面砂浆专用粘合发泡结砂浆水泥板②加强耐碱涂塑网格布面砖饰面高尔夫国际花园9#楼(1)、施工工具主要有强制式搅拌机、电动搅拌机、电钻、靠尺、抹子、螺丝刀、拖线板、线垂等。(2)、对易损易磨用具及时检查更换。3)、施工条件(1)、按操作高度搭好脚手架,脚手架要安全、稳固。(2)、外墙找平层及门窗洞口施工完毕并经过隐蔽验收,基层面达到《建筑工程质量检验评定标准》及其他相关的要求和规定。(3)、有门窗部位的外框安装完毕并符合设计要求及相关标准。(4)、各种配套安装的预埋件已预埋到位.(5)、有防水要求的部位防水已施工完毕.(6)、当单块粘贴面积垂直高度大于6米时,应设置铝合金托架或其他防下落措施,并根据建筑立面效果设置分格或隔离措施,防止因建筑的不均匀沉降及震坏损坏整个保温系统.(7)、在找平层的水平及垂直方向弹好控制线,阴阳角及其他洞口的位置挂好垂直、平整控制线,以控制整个粘贴面的平整。(8)、根据墙面的几何尺寸预先排好尺寸,用于错缝的半块应有厂家提供,不宜用整块切割.(9)、操作地点的环境温度和基础温度不低于5°C,并应有防曝晒、雨水冲刷等措施,当风力大于5级及雨雪天气不得施工.(10)、清除基层浮灰、松散物及油污,并根据基层干湿和气温适当洒水湿润。(11)、所有参加施工的人员必须经过安全和技术交底及技能培第3页共9页高尔夫国际花园9#楼训,持证上岗.施工队伍应配备专职或兼职安全和质检人员。(12)、根据设计及技术要求,板块需界面和背涂处理的,应在适当的时间内处理完毕。(13)、优先采用湿作业法施工,防止因粘贴不牢产生空鼓、虚贴、脱底、结合面不够等现象。4、施工工艺4。1、工艺流程见图2。饰面砖粘贴第4页共9页基层处理并验收合格按几何尺寸排版弹基准线,安装托架界面式背涂处理粘结砂浆配制粘贴发泡水泥板验收配抹面砂浆抹第一遍抹面砂浆填压网格布安装锚固件抹第二遍抹面砂浆隐蔽验收高尔夫国际花园9#楼分项验收图24。2、过程控制1)、基层处理基层必须清理干净,无灰尘、浮灰、水垢、油污等,砼墙面应将凹凸不平剔除,用1:3防水砂浆补平,砌块或砖墙基层应用1:3防水砂浆找平.基层处理应符...
