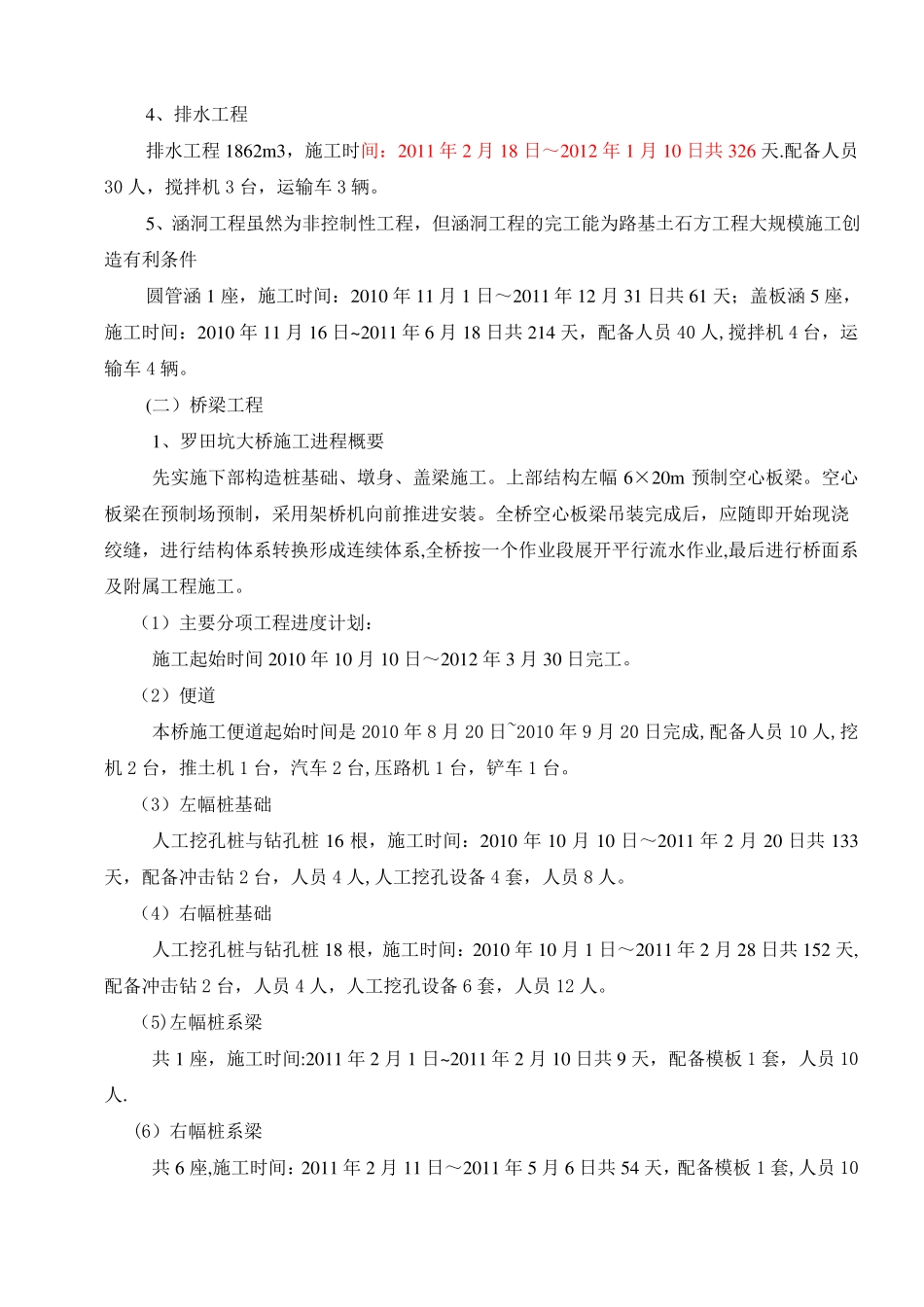

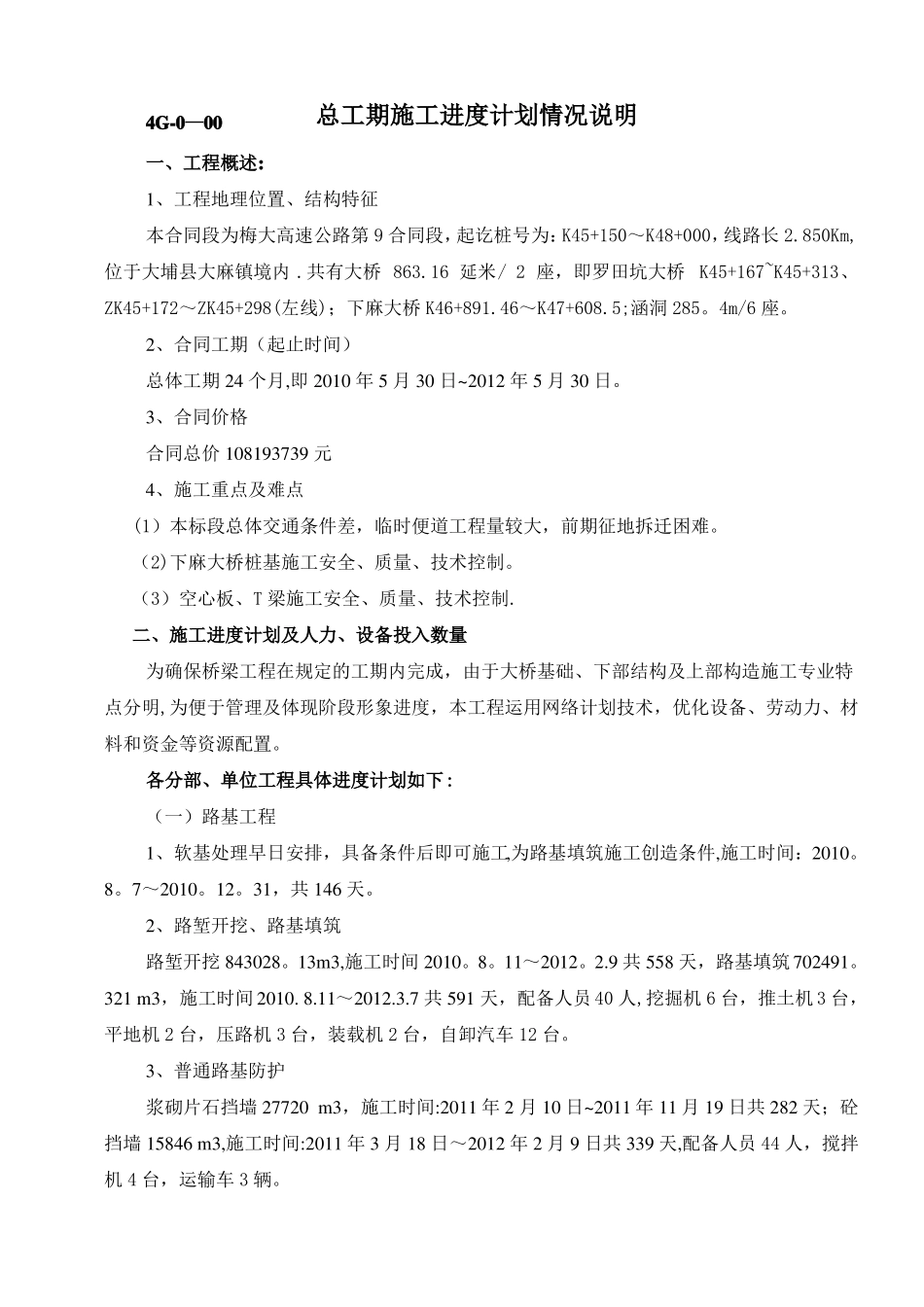

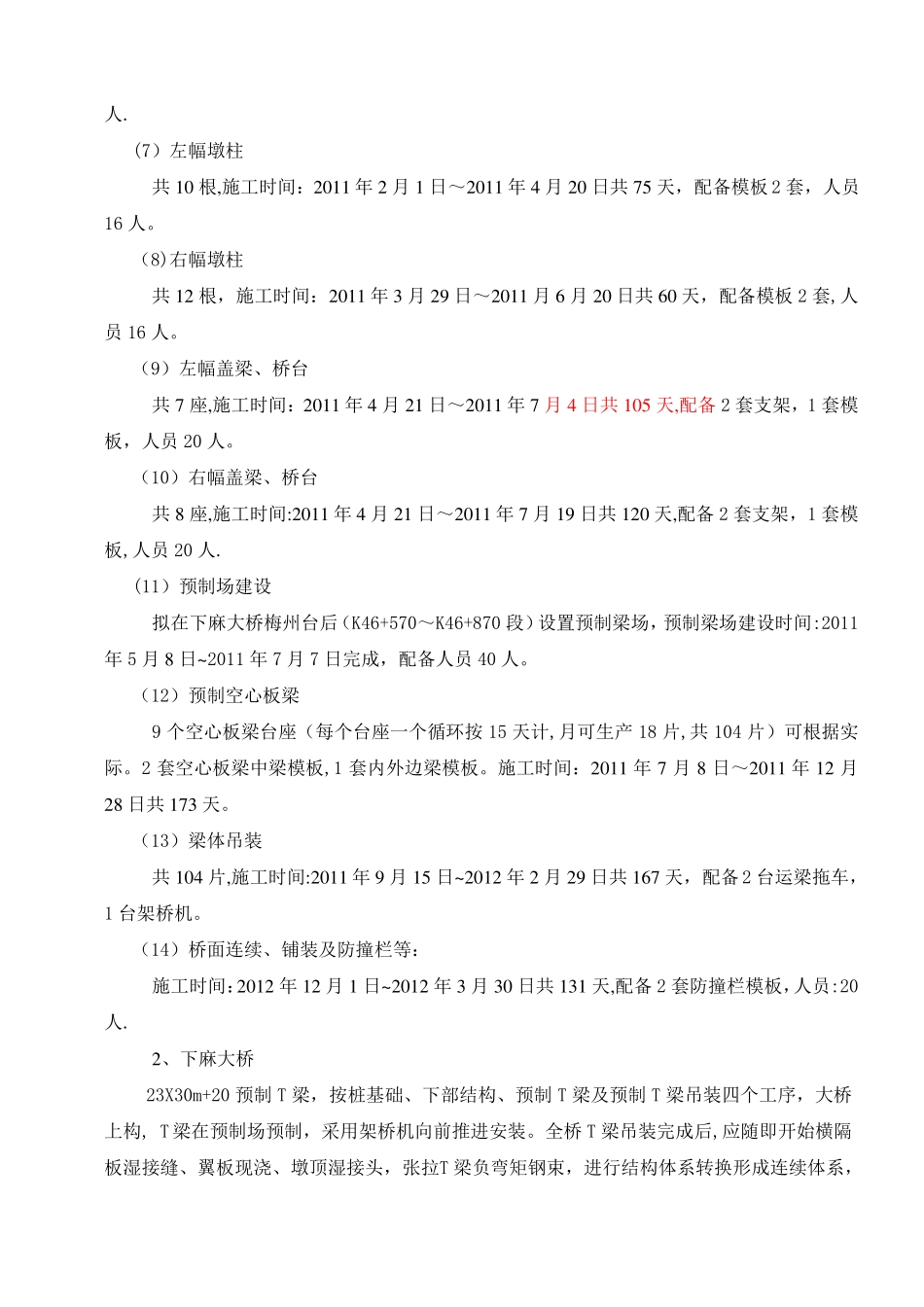

4G-0—00总工期施工进度计划情况说明一、工程概述:1、工程地理位置、结构特征本合同段为梅大高速公路第9合同段,起讫桩号为:K45+150~K48+000,线路长2
850Km,位于大埔县大麻镇境内
共有大桥863
16延米/2座,即罗田坑大桥K45+167~K45+313、ZK45+172~ZK45+298(左线);下麻大桥K46+891
46~K47+608
5;涵洞285
2、合同工期(起止时间)总体工期24个月,即2010年5月30日~2012年5月30日
3、合同价格合同总价108193739元4、施工重点及难点(1)本标段总体交通条件差,临时便道工程量较大,前期征地拆迁困难
(2)下麻大桥桩基施工安全、质量、技术控制
(3)空心板、T梁施工安全、质量、技术控制
二、施工进度计划及人力、设备投入数量为确保桥梁工程在规定的工期内完成,由于大桥基础、下部结构及上部构造施工专业特点分明,为便于管理及体现阶段形象进度,本工程运用网络计划技术,优化设备、劳动力、材料和资金等资源配置
各分部、单位工程具体进度计划如下:(一)路基工程1、软基处理早日安排,具备条件后即可施工,为路基填筑施工创造条件,施工时间:2010
7~2010
31,共146天
2、路堑开挖、路基填筑路堑开挖843028
13m3,施工时间2010
11~2012
9共558天,路基填筑702491
321m3,施工时间2010
11~2012
7共591天,配备人员40人,挖掘机6台,推土机3台,平地机2台,压路机3台,装载机2台,自卸汽车12台
3、普通路基防护浆砌片石挡墙27720m3,施工时间:2011年2月10日~2011年11月19日共282天;砼挡墙15846m3,施工时间:2011年3月18日~2012年2月9日共339天,配备人员44人,搅拌机4台,
