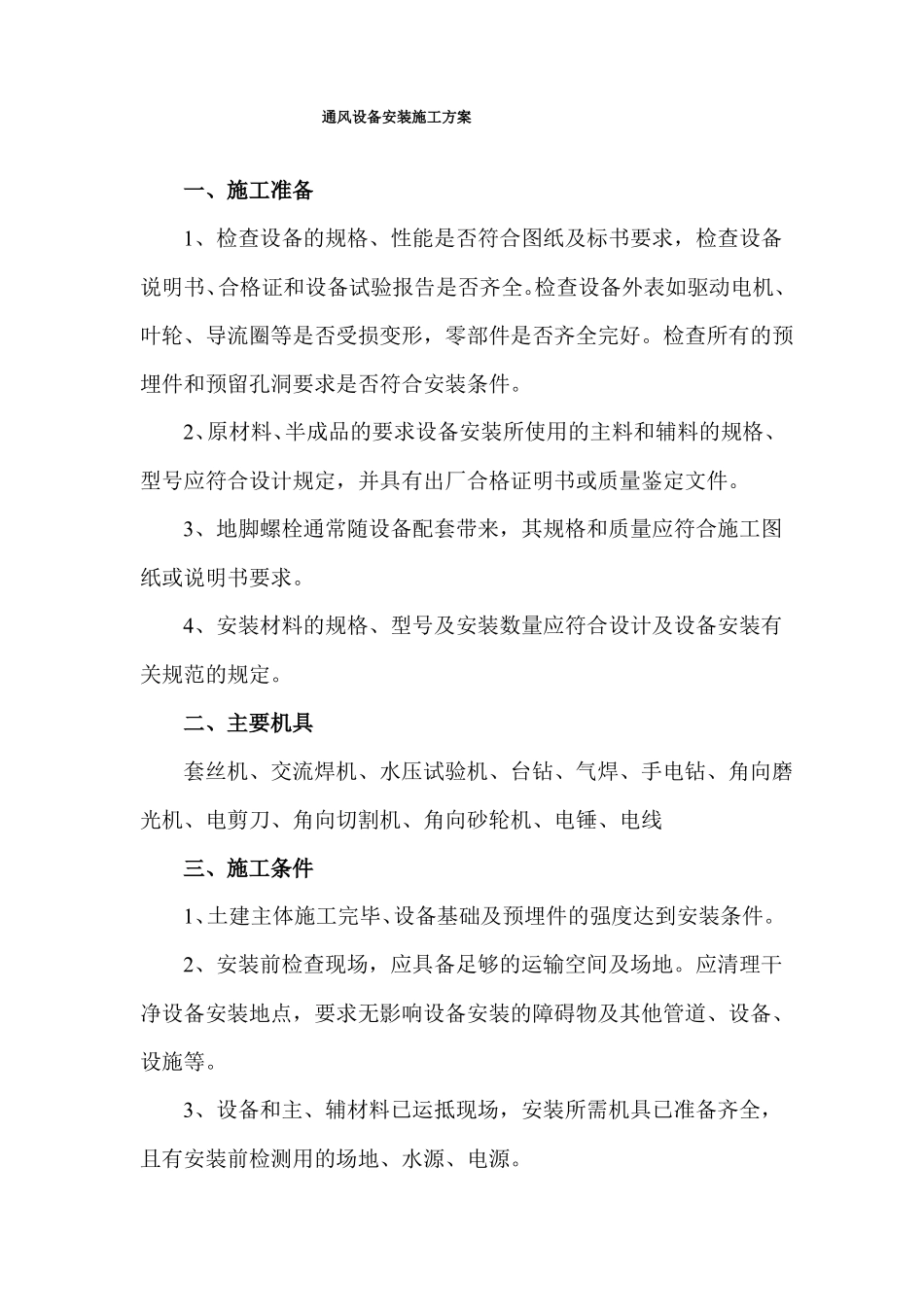

通风设备安装施工方案一、施工准备1、检查设备的规格、性能是否符合图纸及标书要求,检查设备说明书、合格证和设备试验报告是否齐全
检查设备外表如驱动电机、叶轮、导流圈等是否受损变形,零部件是否齐全完好
检查所有的预埋件和预留孔洞要求是否符合安装条件
2、原材料、半成品的要求设备安装所使用的主料和辅料的规格、型号应符合设计规定,并具有出厂合格证明书或质量鉴定文件
3、地脚螺栓通常随设备配套带来,其规格和质量应符合施工图纸或说明书要求
4、安装材料的规格、型号及安装数量应符合设计及设备安装有关规范的规定
二、主要机具套丝机、交流焊机、水压试验机、台钻、气焊、手电钻、角向磨光机、电剪刀、角向切割机、角向砂轮机、电锤、电线三、施工条件1、土建主体施工完毕、设备基础及预埋件的强度达到安装条件
2、安装前检查现场,应具备足够的运输空间及场地
应清理干净设备安装地点,要求无影响设备安装的障碍物及其他管道、设备、设施等
3、设备和主、辅材料已运抵现场,安装所需机具已准备齐全,且有安装前检测用的场地、水源、电源
四、风机、风扇安装风机、风扇包括防爆边墙风机、排烟风机、斜流风机、吊顶式换气扇、壁扇以及相应的低噪音防爆风机箱
1、风机设备安装就位前,按设计图纸并依据建筑物的轴线、边线及标高线放出安装基准线
将设备基础表面的油污、泥土杂物清除和地脚螺栓预留孔内的杂物清除干净
2、整体安装的风机,搬运和吊装的绳索不得捆缚在转子和机壳或轴承盖的吊环上
3、整体安装风机吊装时直接放置在基础上,用垫铁找平,并放在地脚螺栓两侧,垫铁成对使用
设备安装好后同一组垫铁片点焊在一起,以免受力时松动
4、风机安装在无减震器支架上,应垫上4~5mm厚的橡胶板,找平后固定牢
5、通风机的机轴必须保持水平度,风机与电动机用联轴节连接时,两轴中心线应在同一直线上
6、现场组装的风机、绳索的捆缚不得损伤机件表面,转子、轴颈等处均
