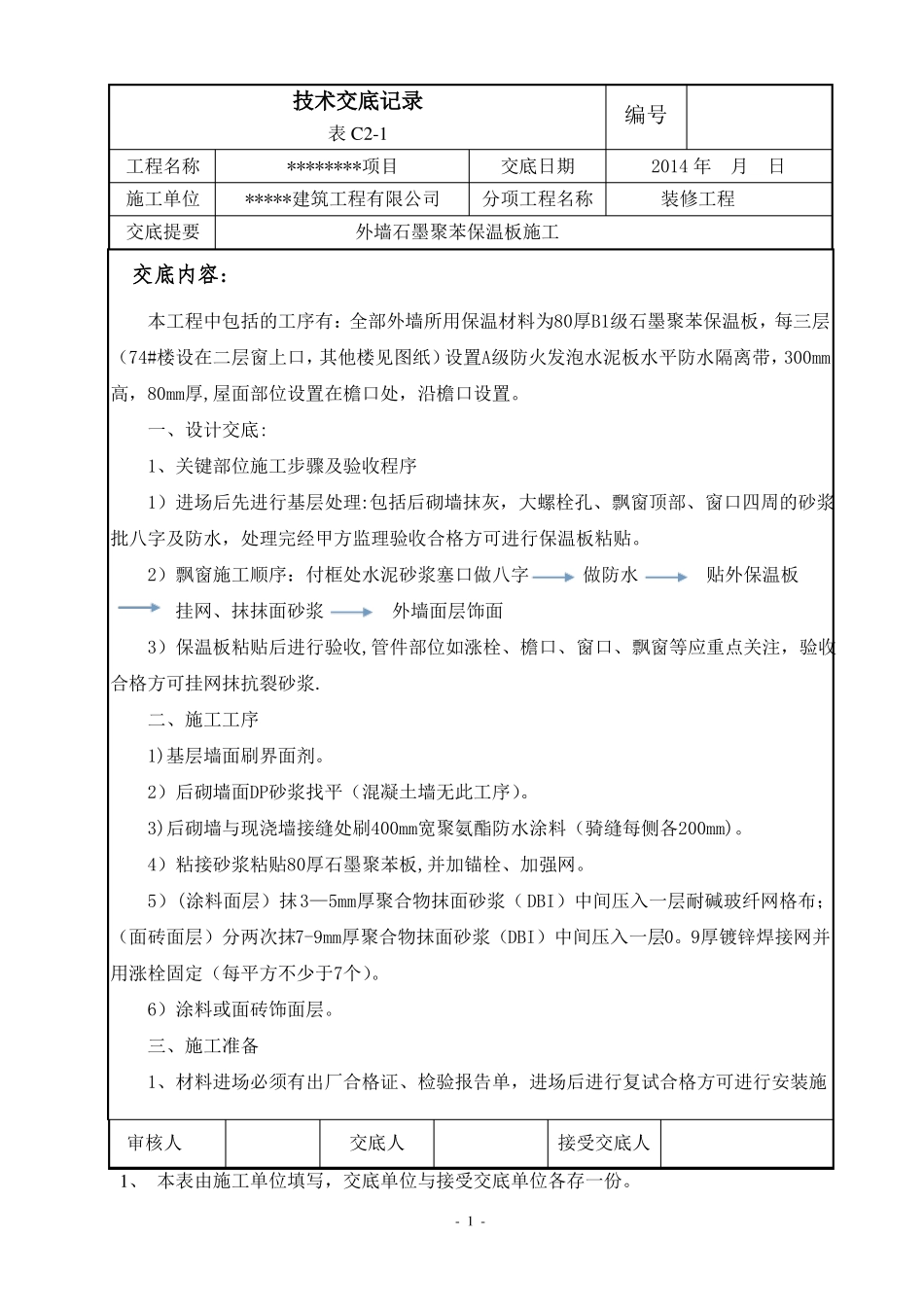

技术交底记录表C2-1工程名称施工单位********项目*****建筑工程有限公司编号交底日期2014年月日分项工程名称装修工程交底提要外墙石墨聚苯保温板施工交底内容:本工程中包括的工序有:全部外墙所用保温材料为80厚B1级石墨聚苯保温板,每三层(74#楼设在二层窗上口,其他楼见图纸)设置A级防火发泡水泥板水平防水隔离带,300mm高,80mm厚,屋面部位设置在檐口处,沿檐口设置

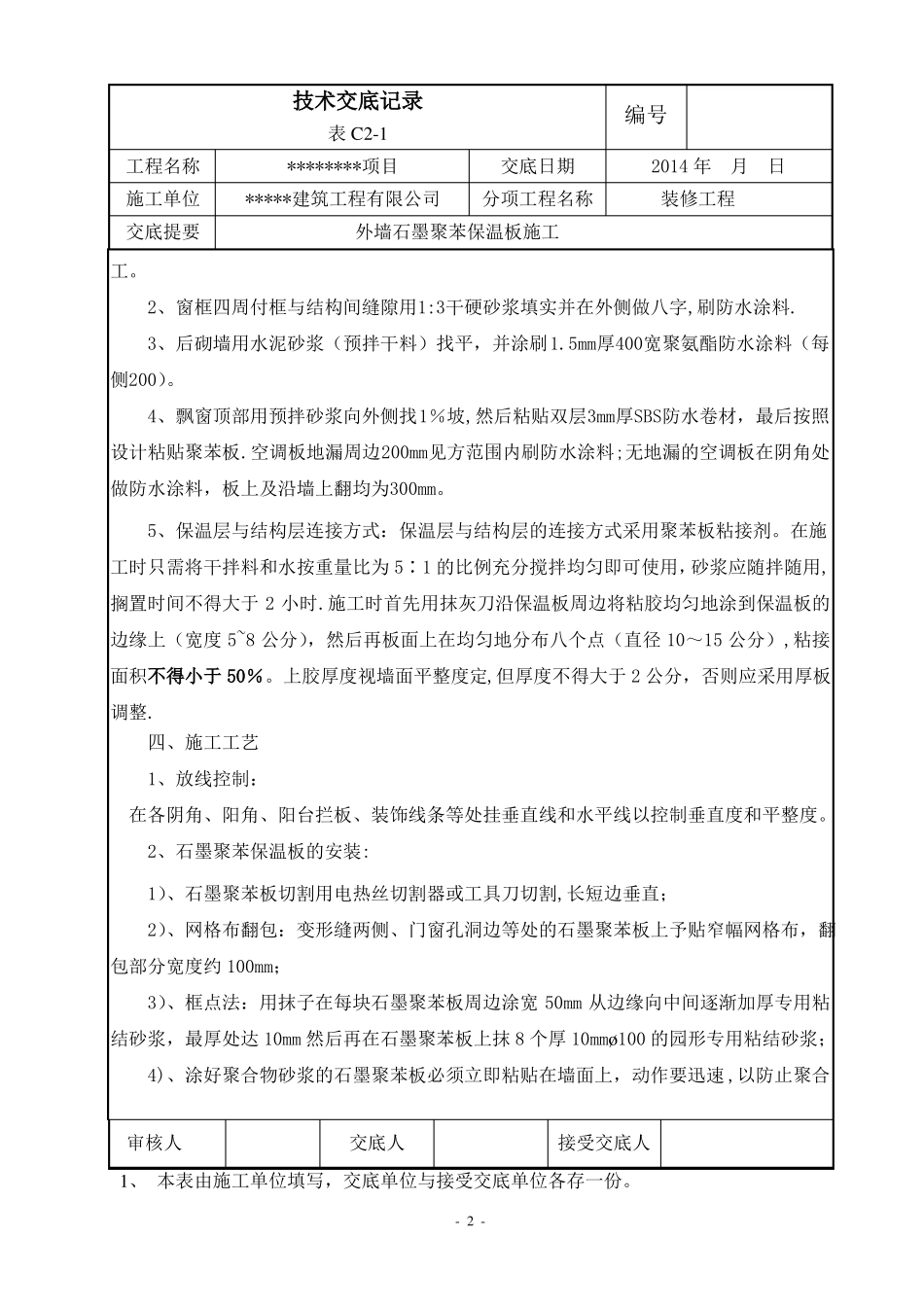

一、设计交底:1、关键部位施工步骤及验收程序1)进场后先进行基层处理:包括后砌墙抹灰,大螺栓孔、飘窗顶部、窗口四周的砂浆批八字及防水,处理完经甲方监理验收合格方可进行保温板粘贴
2)飘窗施工顺序:付框处水泥砂浆塞口做八字挂网、抹抹面砂浆外墙面层饰面做防水贴外保温板3)保温板粘贴后进行验收,管件部位如涨栓、檐口、窗口、飘窗等应重点关注,验收合格方可挂网抹抗裂砂浆
二、施工工序1)基层墙面刷界面剂
2)后砌墙面DP砂浆找平(混凝土墙无此工序)
3)后砌墙与现浇墙接缝处刷400mm宽聚氨酯防水涂料(骑缝每侧各200mm)
4)粘接砂浆粘贴80厚石墨聚苯板,并加锚栓、加强网
5)(涂料面层)抹3—5mm厚聚合物抹面砂浆(DBI)中间压入一层耐碱玻纤网格布;(面砖面层)分两次抹7-9mm厚聚合物抹面砂浆(DBI)中间压入一层0
9厚镀锌焊接网并用涨栓固定(每平方不少于7个)
6)涂料或面砖饰面层
三、施工准备1、材料进场必须有出厂合格证、检验报告单,进场后进行复试合格方可进行安装施审核人交底人-1-接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份
技术交底记录表C2-1工程名称施工单位********项目*****建筑工程有限公司编号交底日期2014年月日分项工程名称装修工程交底提要外墙石墨聚苯保温板施工工

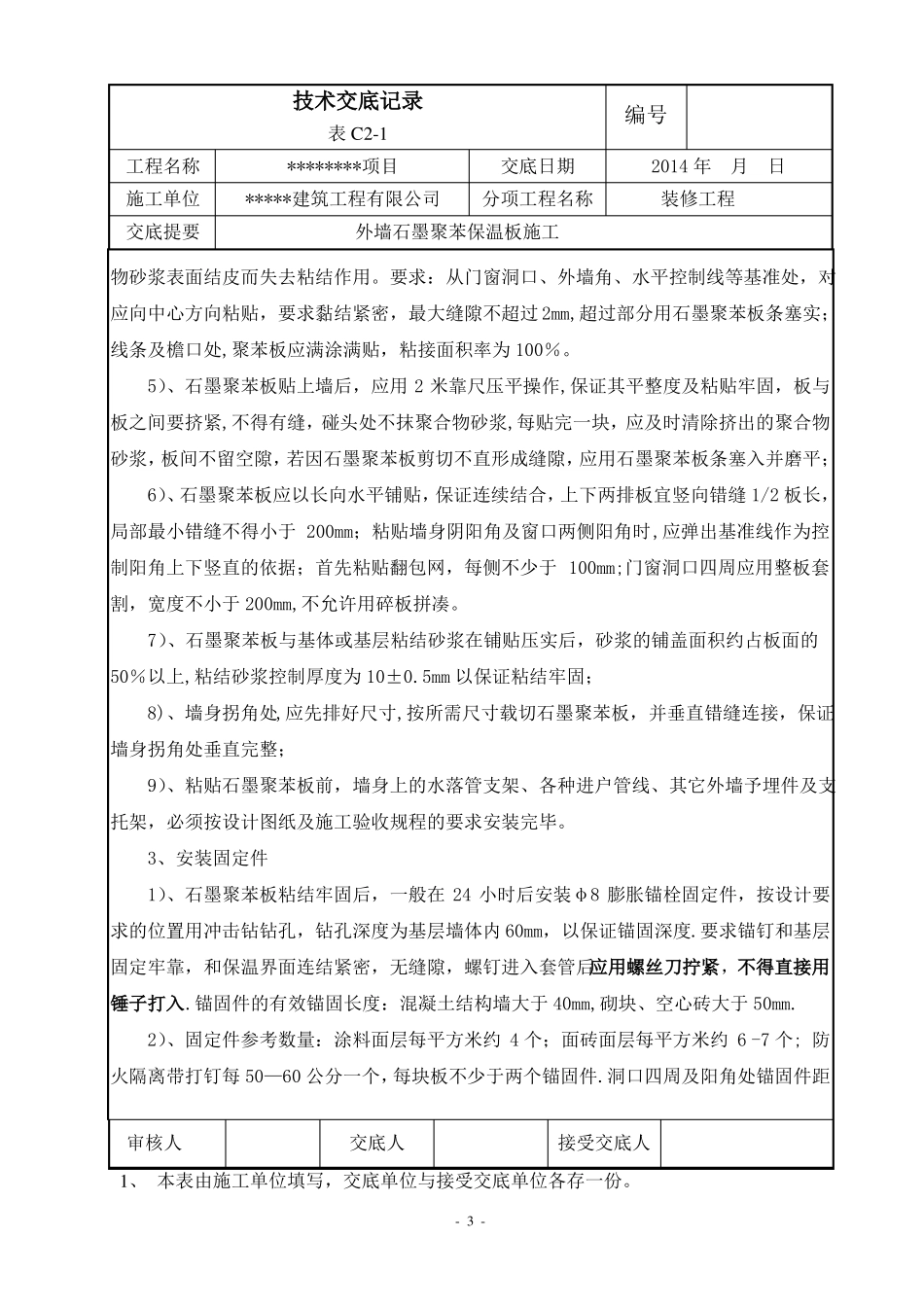

2、窗框四周付框与结构间缝隙用1:3干硬砂浆填实并在外侧做八字,刷防水涂料
