工程进度及资源配备计划与措施项目进度计划是表达项目中各项工作、工序的开展顺序、开始及完成时间及其相互衔接关系的计划
通过项目进度计划的编制,使项目实施形成一个有机整体
进度计划是项目进度控制和管理的依据
本工程施工过程中再根据施工内容的不断增加,不断完善各单项工程进度计划、单位工程进度计划、分部、分项工程进度计划、年度进度计划等
并根据施工变更、现场内外因素影响等不断修正施工进度计划,使之能够更好的指导工程按照计划完工
第一节施工进度计划编制1

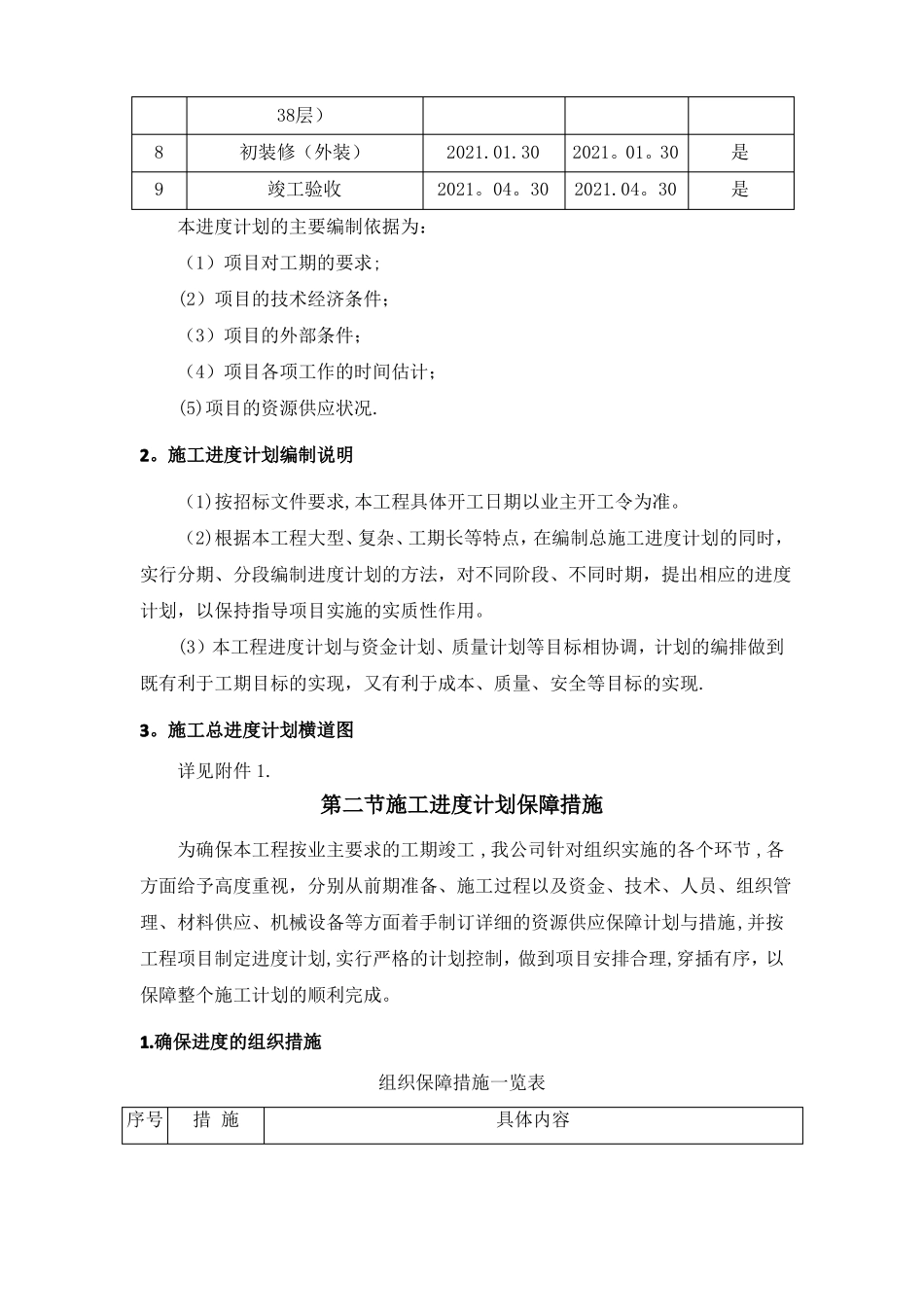

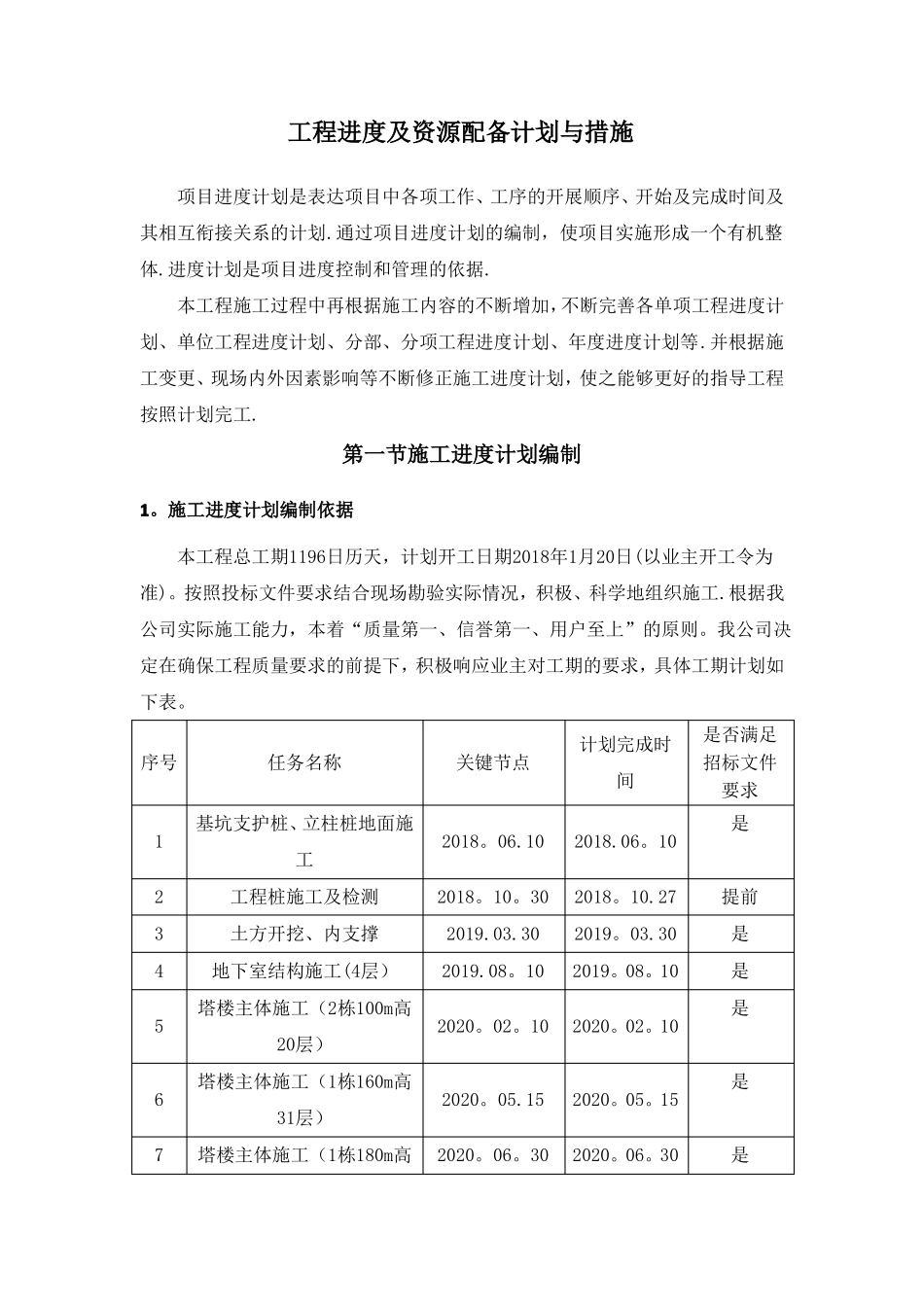

施工进度计划编制依据本工程总工期1196日历天,计划开工日期2018年1月20日(以业主开工令为准)
按照投标文件要求结合现场勘验实际情况,积极、科学地组织施工
根据我公司实际施工能力,本着“质量第一、信誉第一、用户至上”的原则
我公司决定在确保工程质量要求的前提下,积极响应业主对工期的要求,具体工期计划如下表
序号任务名称基坑支护桩、立柱桩地面施工工程桩施工及检测土方开挖、内支撑地下室结构施工(4层)塔楼主体施工(2栋100m高20层)塔楼主体施工(1栋160m高31层)塔楼主体施工(1栋180m高关键节点计划完成时间2018
10是否满足招标文件要求是123452018
102018
302018
272019
302019
102019
302019
10提前是是是2020
102020
10672020
152020
15是2020
302020
30是38层)89初装修(外装)竣工验收2021
302021
30是是2021
302021
30本进度计划的主要编制依据为:(1)项目对工期的要求;(2)项目的技术经济条件;(3)项目的外部条件;(4)项目各项工作的时间估计;(5)项目的资源供应状况

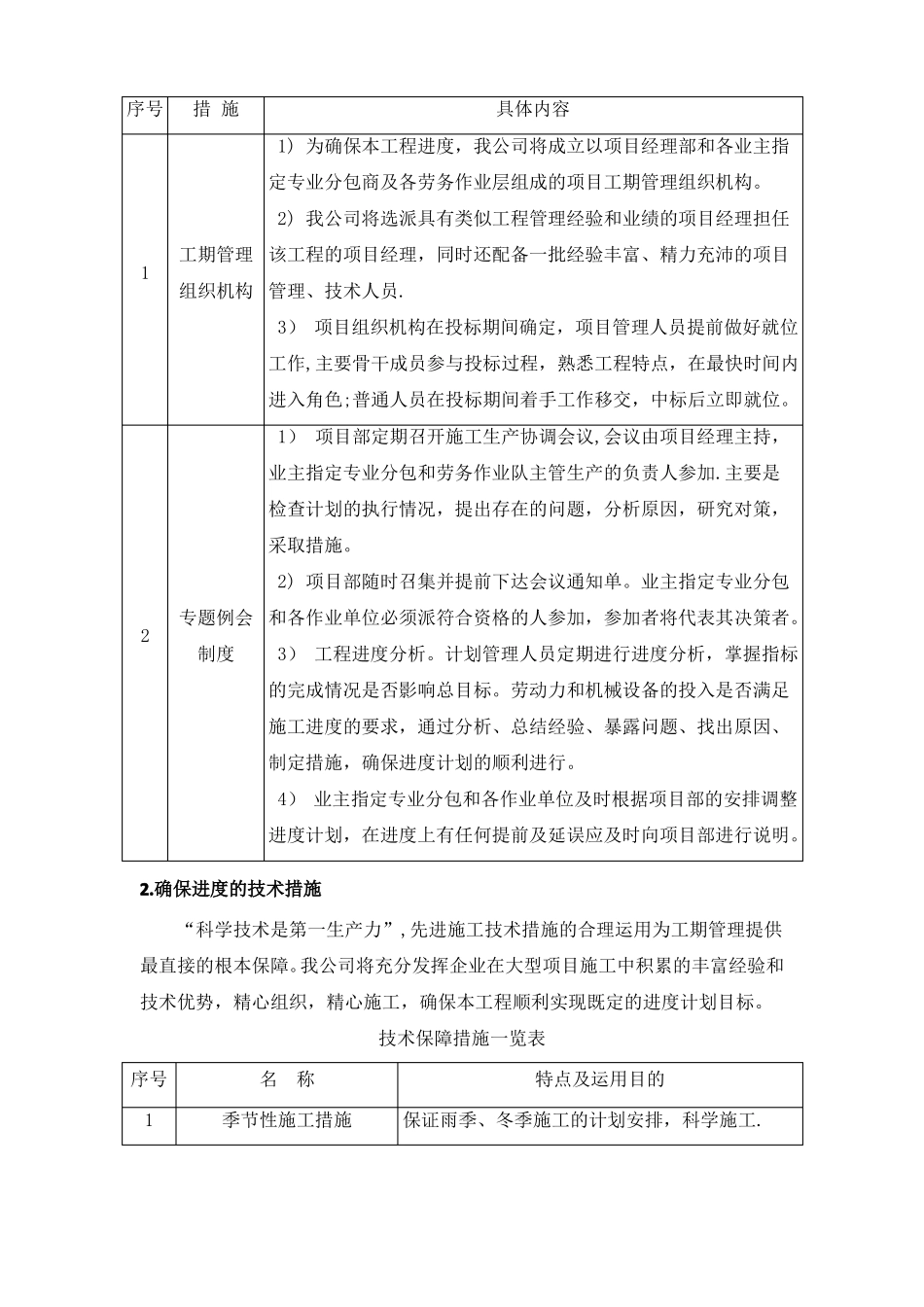

施工进度计划编制
