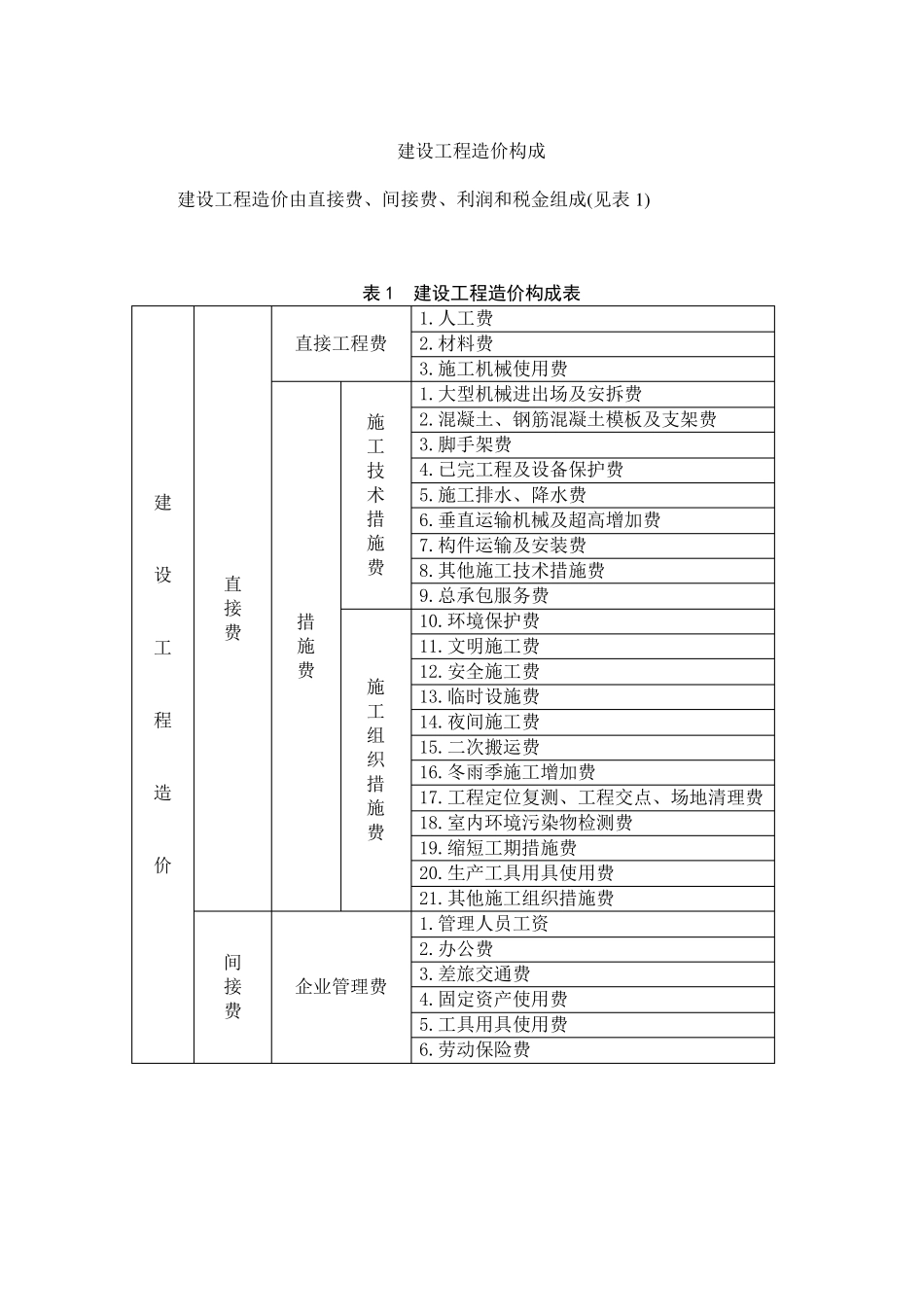

建设工程造价构成建设工程造价由直接费、间接费、利润和税金组成(见表1)表1建设工程造价构成表1
人工费直接工程费2
施工机械使用费1
大型机械进出场及安拆费施2
混凝土、钢筋混凝土模板及支架费工3
脚手架费技4
已完工程及设备保护费术5
施工排水、降水费建措6
垂直运输机械及超高增加费施7
构件运输及安装费费8
其他施工技术措施费设直9
总承包服务费接10
环境保护费措费施11
文明施工费工费12
安全施工费施13
临时设施费工程14
夜间施工费组15
二次搬运费织16
冬雨季施工增加费措造17
工程定位复测、工程交点、场地清理费施18
室内环境污染物检测费费19
缩短工期措施费价20
生产工具用具使用费21
其他施工组织措施费1
管理人员工资2
差旅交通费接企业管理费4
固定资产使用费费5
工具用具使用费6
劳动保险费7
职工教育经费9
财产保险费企业管理费10
财务费建11
税金间设12
工程排污费费程2
工程定额测定费造3
社会保障费(1、养老保险费2、失业保险价规费费3、医疗保险费)4
住房公积金5
危险作业意外伤害保险利润税金注:表中措施费仅列通用项目,各专业工程的措施项目可根据拟建工程的具体情况确定
一、直接费直接费由直接工程费和措施费组成
(一)直接工程费:是指施工过程中耗费的构成工程实体的各项费用,包括人工费、材料费、施工机械使用费
1.人工费:是指直接从事建设工程施工的生产工人开支的各项费用,内容包括:(1)基本工资:是指发放给生产工人的基本工资
(2)工资性补贴:是指按规定标准发放的工资有关补贴,详见建标(2003)206号文
(3)生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳期间的工资,病假在六
