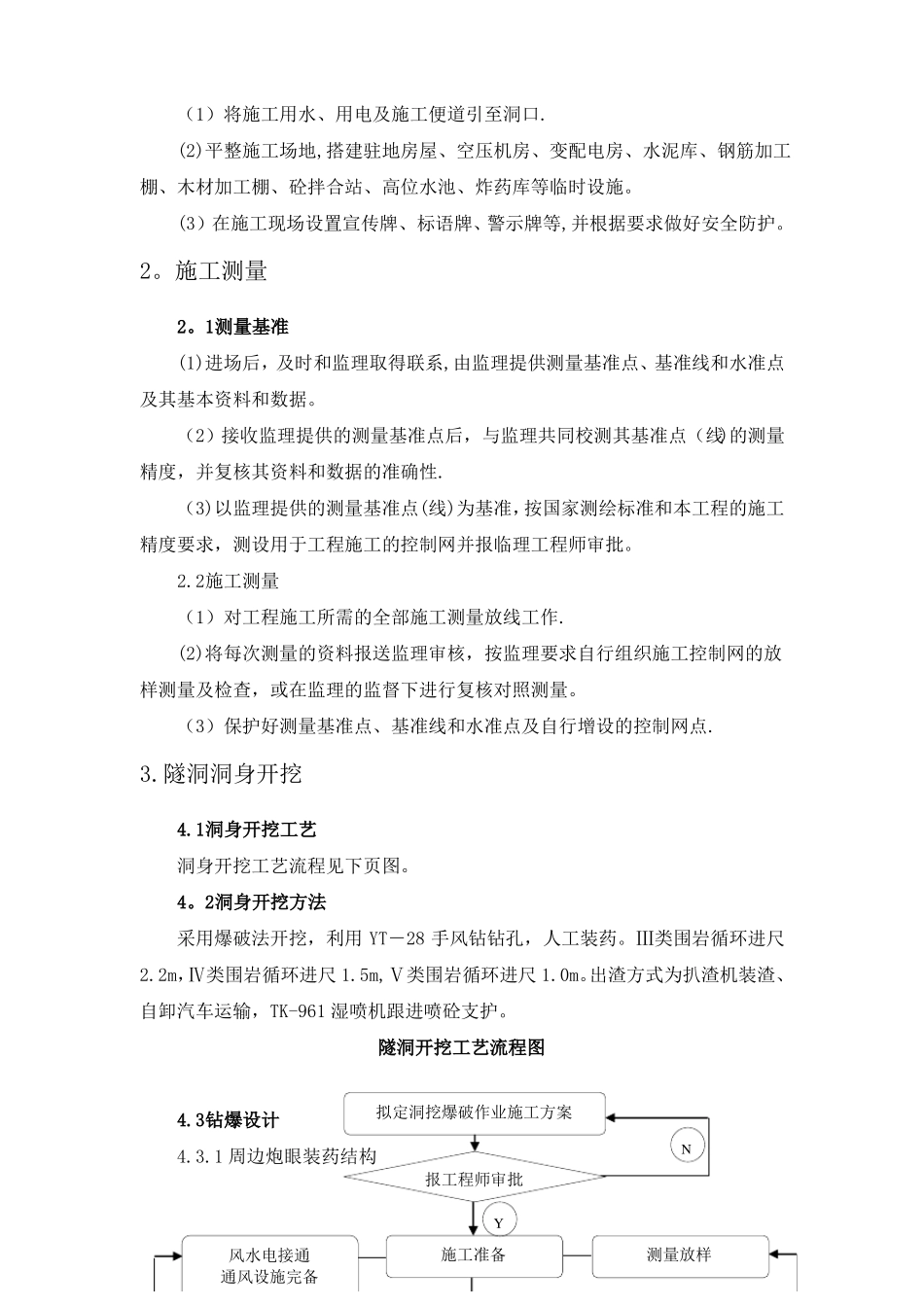

隧洞工程施工方案及施工方法一、隧洞施工方案1
在施工中,由于竖井深度较深,针对不同的地质情况,采用不同的施工方法:Ⅱ类围岩采用井圈背板常规施工法,设临时锁口,风镐开挖,短进尺,弱爆破,先护后挖,支撑紧跟等综合治理措施,稳扎稳打,步步为营,安全开挖
Ⅴ类围岩采用全断面分层向下钻爆法开挖
喷射砼支护,人工安设大块可拆卸式(拼装式)钢模板衬砌井壁
采用人工配合0
565m3长绳悬吊式抓岩机装碴,井口利用塔架安设卷扬机提升3m3双钩底部自卸式吊桶出碴
ZLC-40装载机配合5t自卸汽车运至弃碴场
洞口开挖石方开挖采用YT28型手风钻钻孔,梯段爆破开挖,预裂爆破
在开挖之前首先把面层积水引向开挖区之外
开挖施工自上而下分层开挖
隧洞洞挖施工分上下两个台阶进行开挖,先开挖上台阶,待贯通后由内向外开挖下台阶,并由内向外施作衬砌
隧洞开挖采用微振控制爆破技术,减少对围岩的扰动,利用YT-28手风钻钻孔,人工装药
出渣方式为无轨运输,扒渣机装渣,自卸汽车运渣
支护工程(1)明挖边坡锚杆施工方法洞脸边坡锚杆施工作业,采用搭设钢管脚手架和简易操作平台的方法进行
钻孔采用TY—28型气腿钻,按设计孔位及角度钻进,孔径Φ42mm,达到设计孔深后,用高压风清孔;锚杆采用“先注浆后安插锚杆”的方法施工

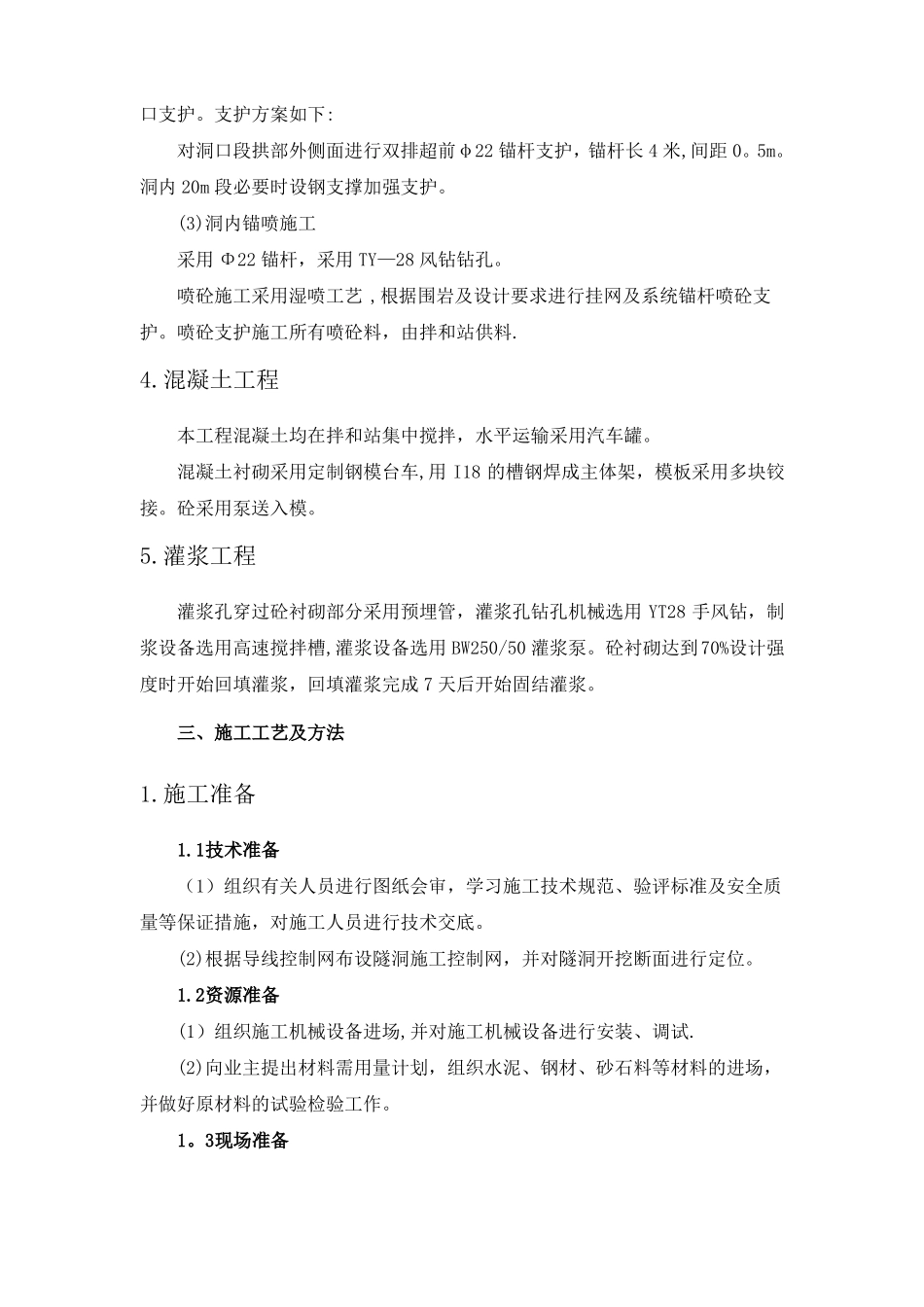

(2)洞口锁口支护洞口岩体卸荷松弛,完整性差,按Ⅴ类围岩进行支护,进洞开挖前洞口进行锁口支护
支护方案如下:对洞口段拱部外侧面进行双排超前φ22锚杆支护,锚杆长4米,间距0
洞内20m段必要时设钢支撑加强支护
(3)洞内锚喷施工采用Φ22锚杆,采用TY—28风钻钻孔
喷砼施工采用湿喷工艺,根据围岩及设计要求进行挂网及系统锚杆喷砼支护
喷砼支护施工所有喷砼料,由拌和站供料
混凝土工程本工程混凝土均在拌和站集中搅拌,水平运输采用汽车罐
混凝土衬砌采用定制钢模台车,用I18的槽钢焊成主体架
