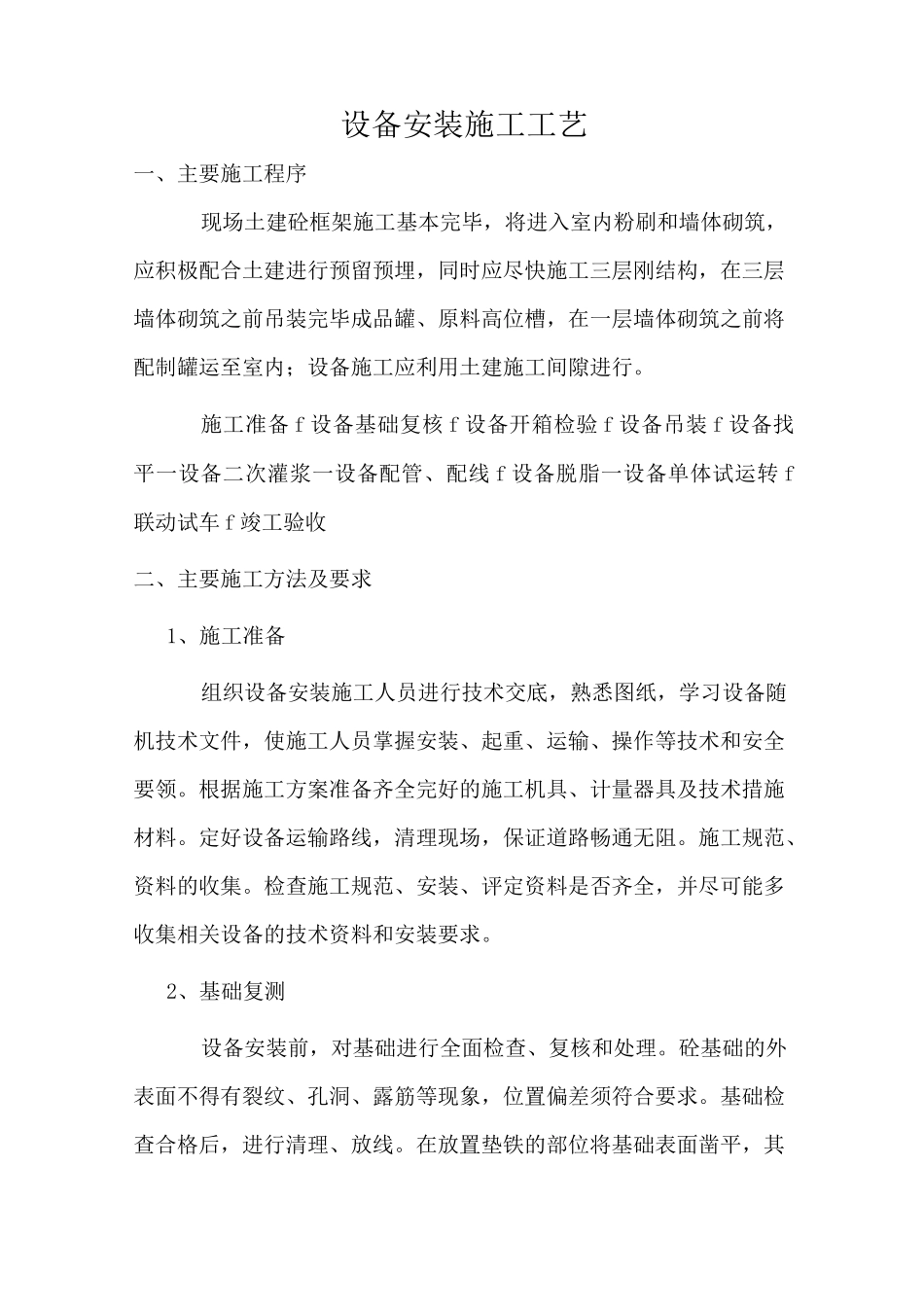

设备安装施工工艺一、主要施工程序现场土建砼框架施工基本完毕,将进入室内粉刷和墙体砌筑,应积极配合土建进行预留预埋,同时应尽快施工三层刚结构,在三层墙体砌筑之前吊装完毕成品罐、原料高位槽,在一层墙体砌筑之前将配制罐运至室内;设备施工应利用土建施工间隙进行
施工准备f设备基础复核f设备开箱检验f设备吊装f设备找平一设备二次灌浆一设备配管、配线f设备脱脂一设备单体试运转f联动试车f竣工验收二、主要施工方法及要求1、施工准备组织设备安装施工人员进行技术交底,熟悉图纸,学习设备随机技术文件,使施工人员掌握安装、起重、运输、操作等技术和安全要领
根据施工方案准备齐全完好的施工机具、计量器具及技术措施材料
定好设备运输路线,清理现场,保证道路畅通无阻
施工规范、资料的收集
检查施工规范、安装、评定资料是否齐全,并尽可能多收集相关设备的技术资料和安装要求
2、基础复测设备安装前,对基础进行全面检查、复核和处理
砼基础的外表面不得有裂纹、孔洞、露筋等现象,位置偏差须符合要求
基础检查合格后,进行清理、放线
在放置垫铁的部位将基础表面凿平,其余部分凿成麻面
成品罐和原料高位槽的基础为刚结构,应按刚结构要求进行验收
砼基础复测主要检查以下内容:(1)基础平面位置和标高是否在规范允许的误差范围之内;(2)基础预留孔洞或预埋地脚螺栓位置是否和图纸或设备技术文件相符,误差是否在允许误差范围之内

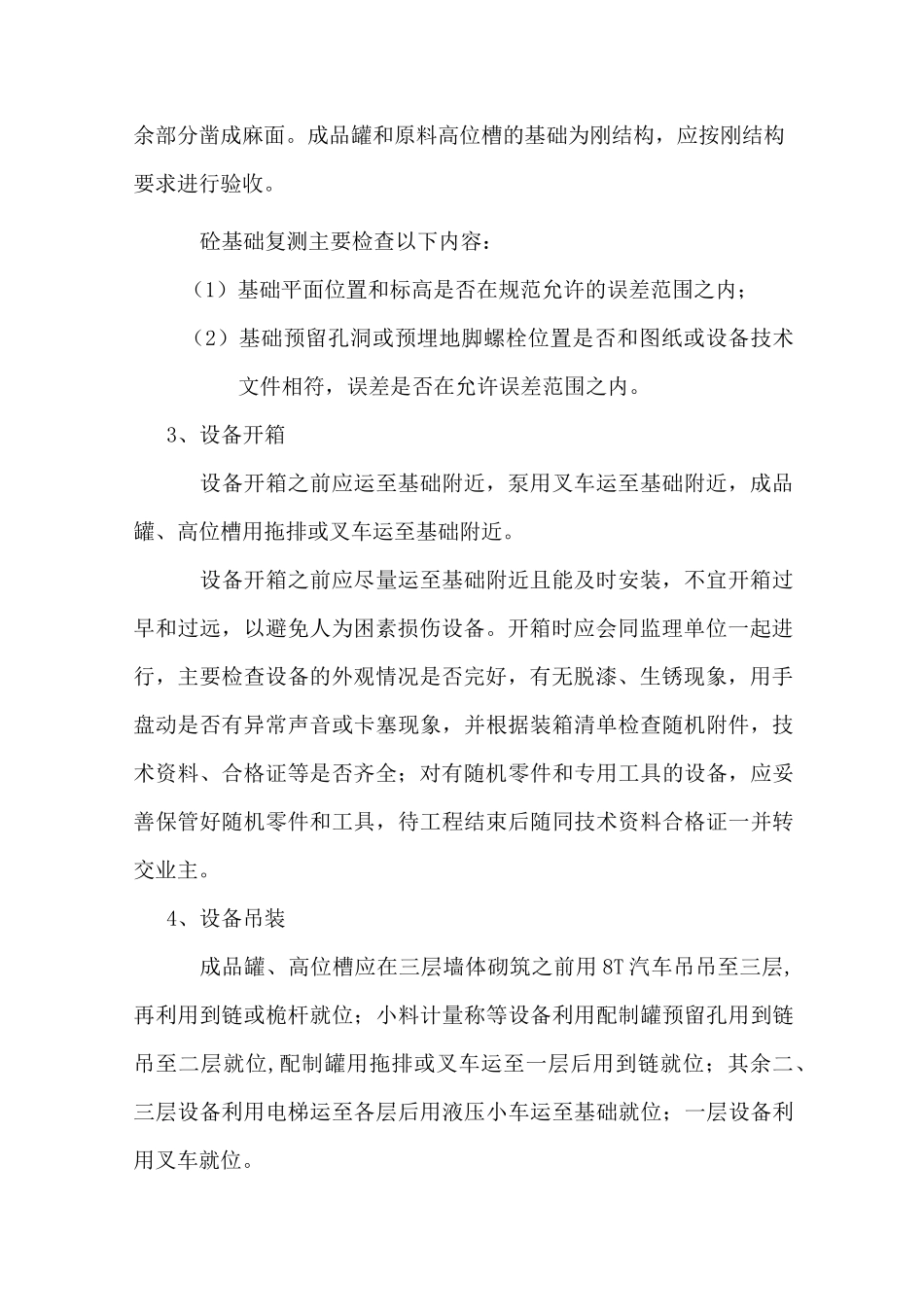

3、设备开箱设备开箱之前应运至基础附近,泵用叉车运至基础附近,成品罐、高位槽用拖排或叉车运至基础附近
设备开箱之前应尽量运至基础附近且能及时安装,不宜开箱过早和过远,以避免人为困素损伤设备
开箱时应会同监理单位一起进行,主要检查设备的外观情况是否完好,有无脱漆、生锈现象,用手盘动是否有异常声音或卡塞现象,并根据装箱清单检查随机附件,技术资料、合格证等是否齐全;对有随机零件和专用工具的设备,应妥善保管好随机零件和
