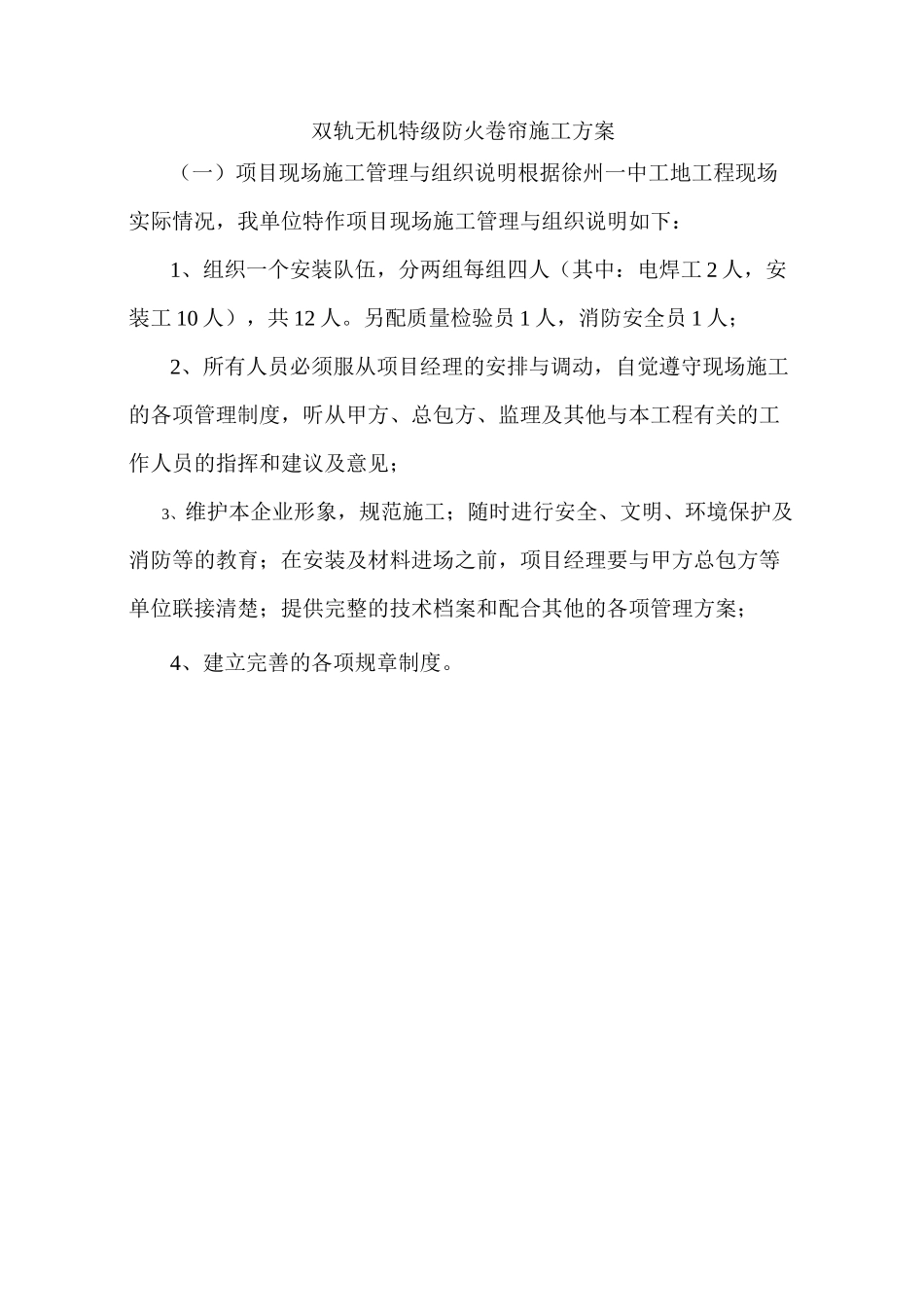

双轨无机特级防火卷帘施工方案(一)项目现场施工管理与组织说明根据徐州一中工地工程现场实际情况,我单位特作项目现场施工管理与组织说明如下:1、组织一个安装队伍,分两组每组四人(其中:电焊工2人,安装工10人),共12人
另配质量检验员1人,消防安全员1人;2、所有人员必须服从项目经理的安排与调动,自觉遵守现场施工的各项管理制度,听从甲方、总包方、监理及其他与本工程有关的工作人员的指挥和建议及意见;3、维护本企业形象,规范施工;随时进行安全、文明、环境保护及消防等的教育;在安装及材料进场之前,项目经理要与甲方总包方等单位联接清楚;提供完整的技术档案和配合其他的各项管理方案;4、建立完善的各项规章制度

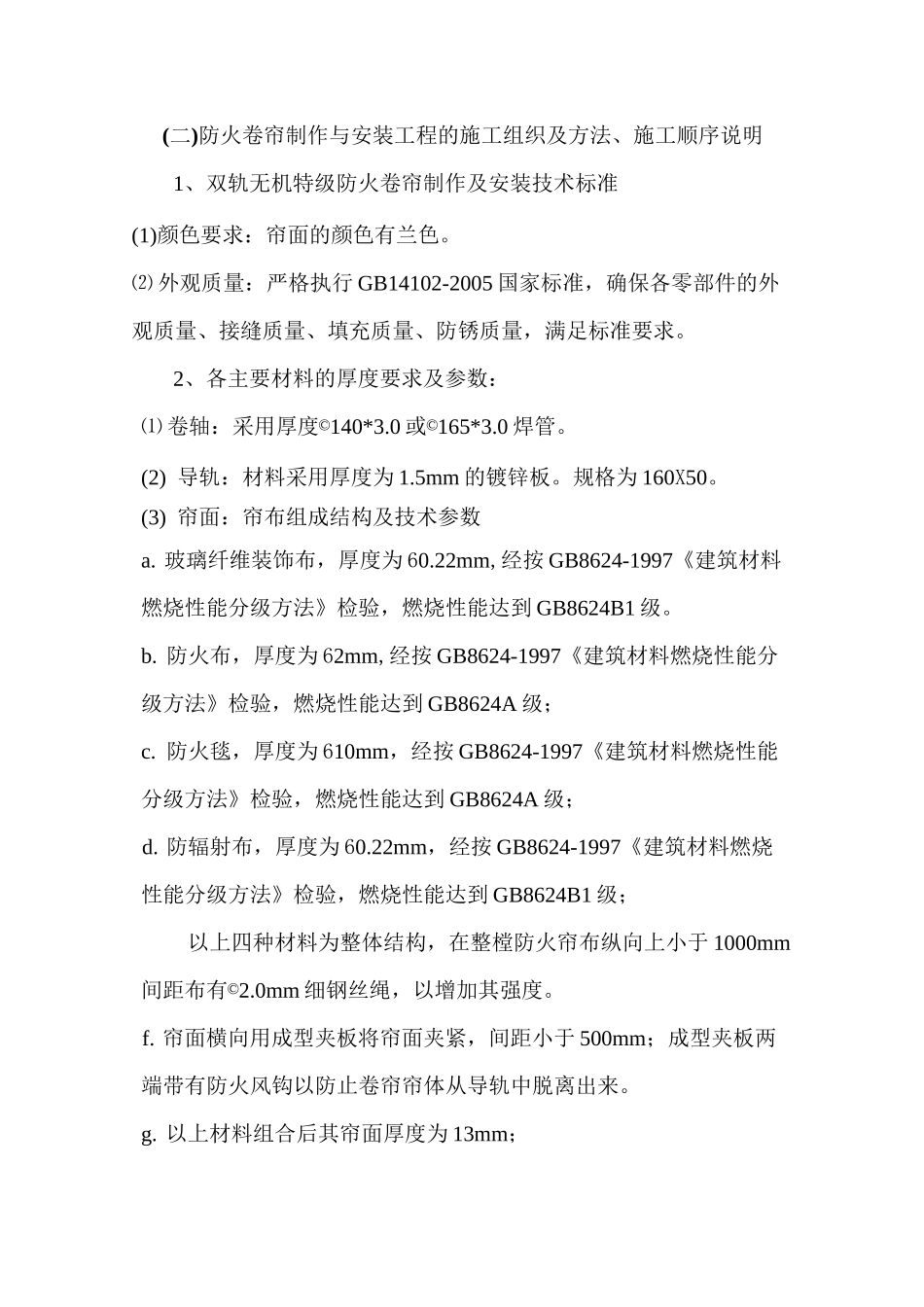

(二)防火卷帘制作与安装工程的施工组织及方法、施工顺序说明1、双轨无机特级防火卷帘制作及安装技术标准(1)颜色要求:帘面的颜色有兰色
⑵外观质量:严格执行GB14102-2005国家标准,确保各零部件的外观质量、接缝质量、填充质量、防锈质量,满足标准要求
2、各主要材料的厚度要求及参数:⑴卷轴:采用厚度©140*3
0或©165*3
(2)导轨:材料采用厚度为1
5mm的镀锌板
规格为160X50
(3)帘面:帘布组成结构及技术参数a
玻璃纤维装饰布,厚度为60
22mm,经按GB8624-1997《建筑材料燃烧性能分级方法》检验,燃烧性能达到GB8624B1级
防火布,厚度为62mm,经按GB8624-1997《建筑材料燃烧性能分级方法》检验,燃烧性能达到GB8624A级;c
防火毯,厚度为610mm,经按GB8624-1997《建筑材料燃烧性能分级方法》检验,燃烧性能达到GB8624A级;d
防辐射布,厚度为60

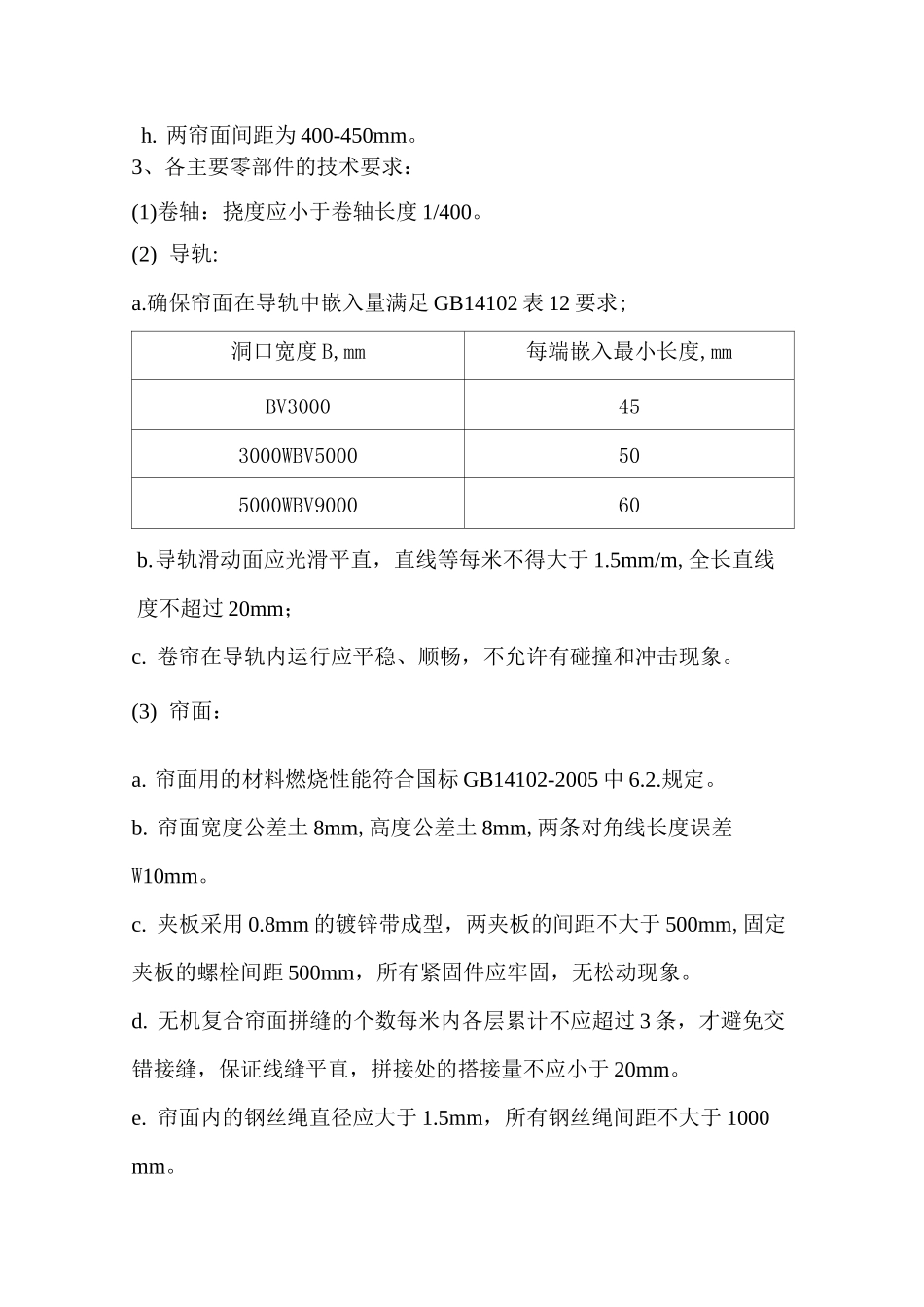

22mm,经按GB8624-1997《建筑材料燃烧性能分级方法》检验,燃烧性能达到GB8624B1级;以上四种材料为整体结构,在整樘防火帘布纵向上小于10
