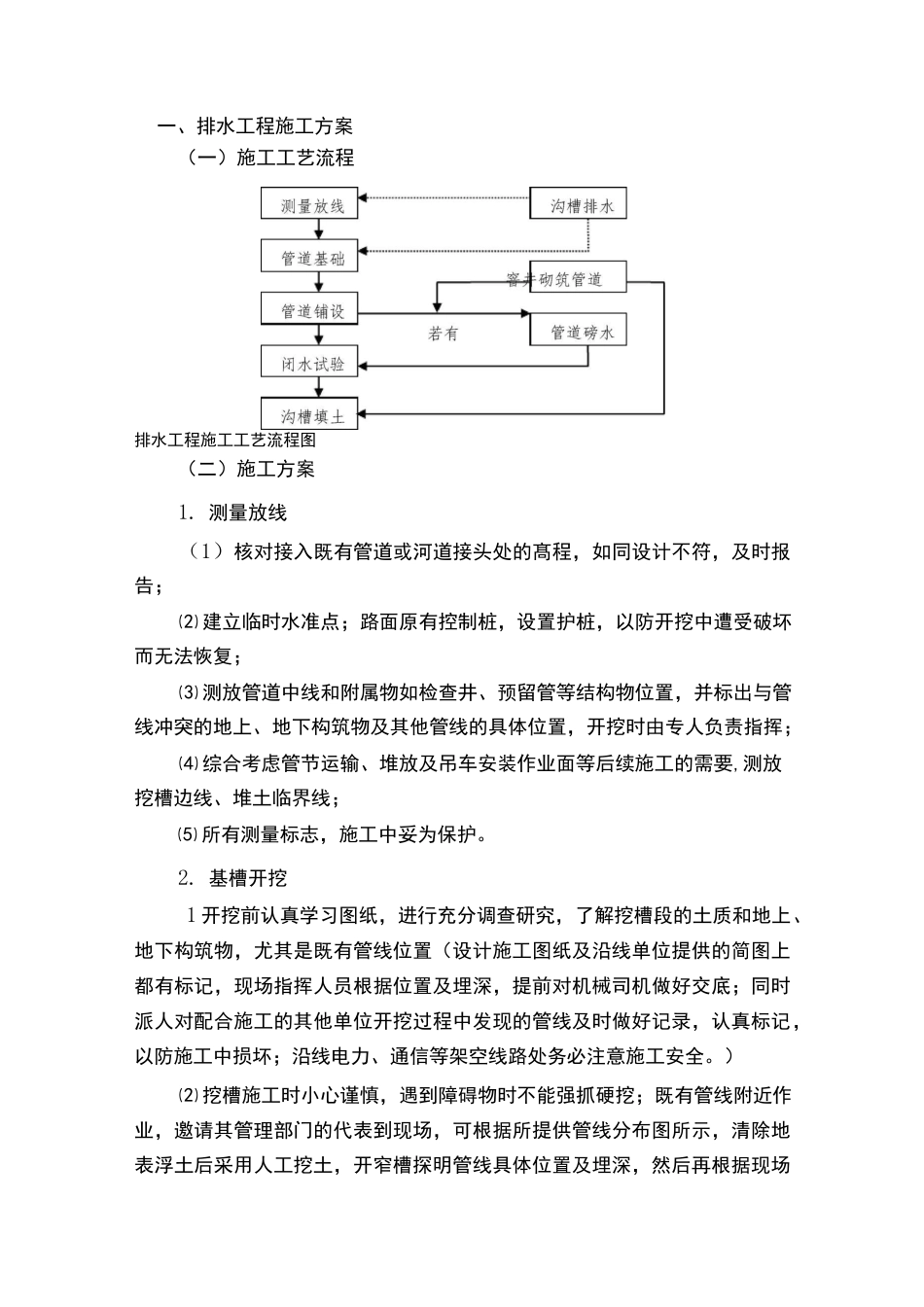

一、排水工程施工方案(一)施工工艺流程排水工程施工工艺流程图(二)施工方案1
测量放线(1)核对接入既有管道或河道接头处的髙程,如同设计不符,及时报告;⑵建立临时水准点;路面原有控制桩,设置护桩,以防开挖中遭受破坏而无法恢复;⑶测放管道中线和附属物如检查井、预留管等结构物位置,并标出与管线冲突的地上、地下构筑物及其他管线的具体位置,开挖时由专人负责指挥;⑷综合考虑管节运输、堆放及吊车安装作业面等后续施工的需要,测放挖槽边线、堆土临界线;⑸所有测量标志,施工中妥为保护

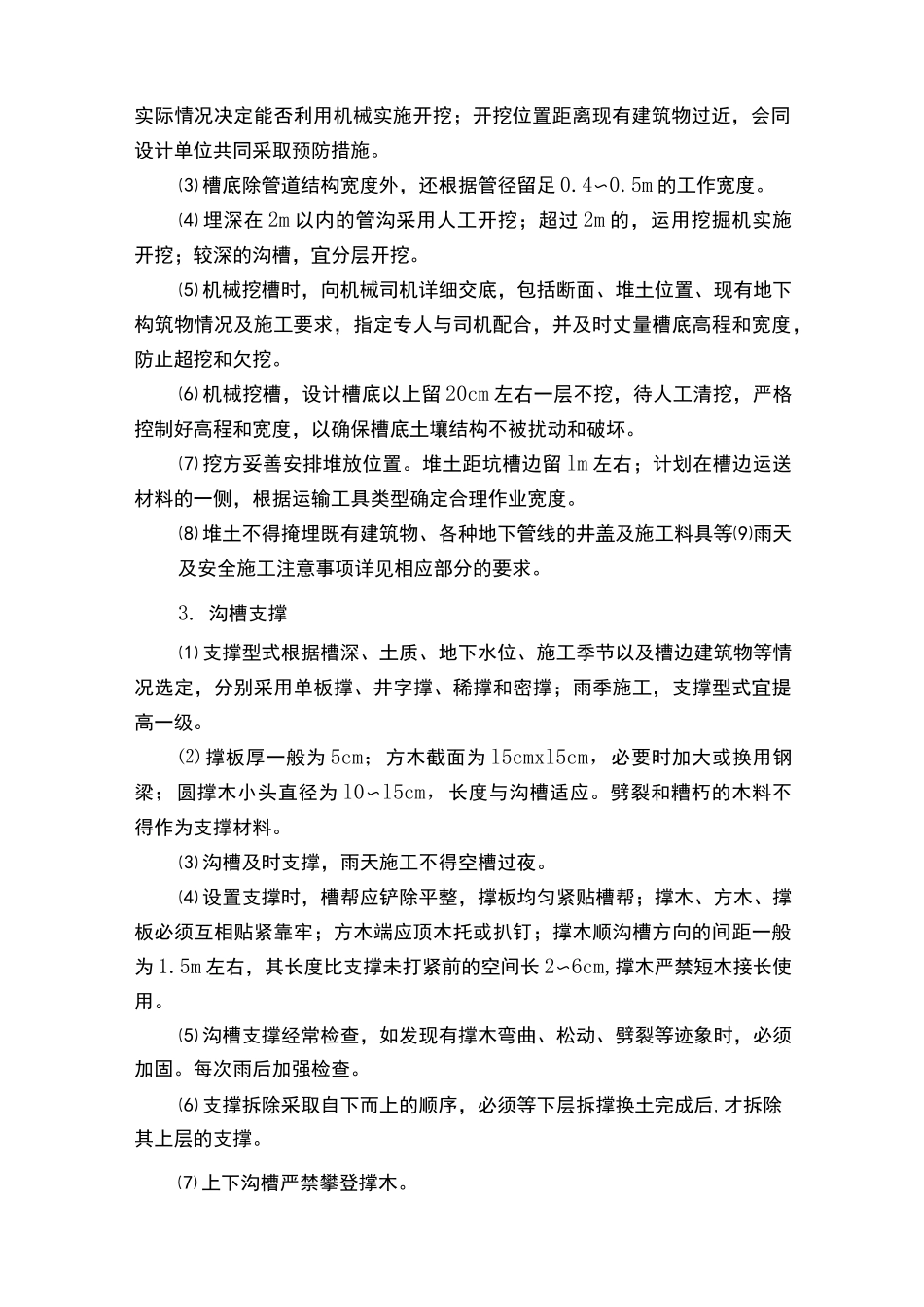

基槽开挖1开挖前认真学习图纸,进行充分调查研究,了解挖槽段的土质和地上、地下构筑物,尤其是既有管线位置(设计施工图纸及沿线单位提供的简图上都有标记,现场指挥人员根据位置及埋深,提前对机械司机做好交底;同时派人对配合施工的其他单位开挖过程中发现的管线及时做好记录,认真标记,以防施工中损坏;沿线电力、通信等架空线路处务必注意施工安全
)⑵挖槽施工时小心谨慎,遇到障碍物时不能强抓硬挖;既有管线附近作业,邀请其管理部门的代表到现场,可根据所提供管线分布图所示,清除地表浮土后采用人工挖土,开窄槽探明管线具体位置及埋深,然后再根据现场实际情况决定能否利用机械实施开挖;开挖位置距离现有建筑物过近,会同设计单位共同采取预防措施
⑶槽底除管道结构宽度外,还根据管径留足0
5m的工作宽度
⑷埋深在2m以内的管沟采用人工开挖;超过2m的,运用挖掘机实施开挖;较深的沟槽,宜分层开挖
⑸机械挖槽时,向机械司机详细交底,包括断面、堆土位置、现有地下构筑物情况及施工要求,指定专人与司机配合,并及时丈量槽底高程和宽度,防止超挖和欠挖
⑹机械挖槽,设计槽底以上留20cm左右一层不挖,待人工清挖,严格控制好高程和宽度,以确保槽底土壤结构不被扰动和破坏
⑺挖方妥善安排堆放位置
堆土距坑槽边留lm左右;计划在槽边运送材料的一侧,根据运输工
