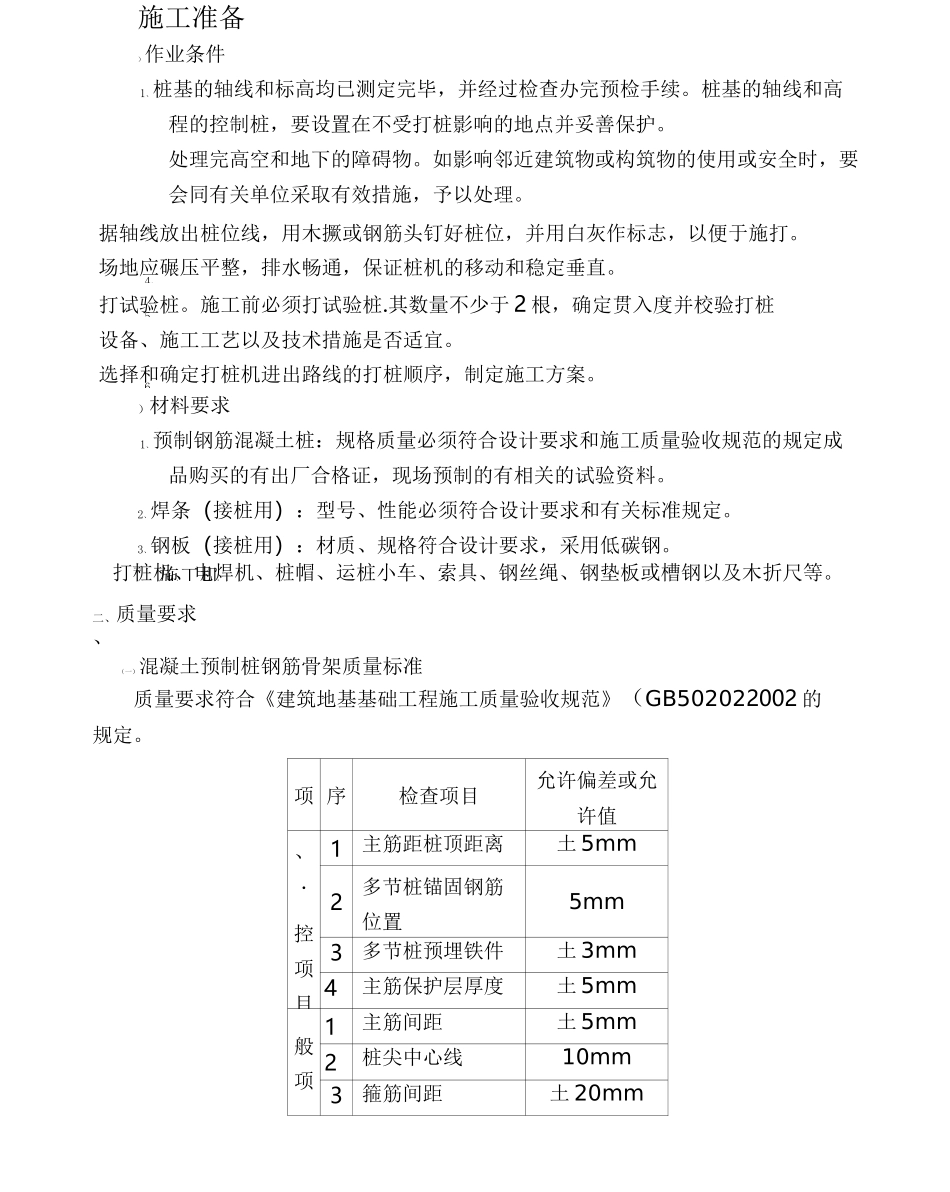

3、4、5、6、三施工机施工准备)作业条件1、桩基的轴线和标高均已测定完毕,并经过检查办完预检手续
桩基的轴线和高程的控制桩,要设置在不受打桩影响的地点并妥善保护
处理完高空和地下的障碍物
如影响邻近建筑物或构筑物的使用或安全时,要会同有关单位采取有效措施,予以处理
据轴线放出桩位线,用木撅或钢筋头钉好桩位,并用白灰作标志,以便于施打
场地应碾压平整,排水畅通,保证桩机的移动和稳定垂直
施工前必须打试验桩
其数量不少于2根,确定贯入度并校验打桩设备、施工工艺以及技术措施是否适宜
选择和确定打桩机进出路线的打桩顺序,制定施工方案
)材料要求1、预制钢筋混凝土桩:规格质量必须符合设计要求和施工质量验收规范的规定成品购买的有出厂合格证,现场预制的有相关的试验资料
2、焊条(接桩用):型号、性能必须符合设计要求和有关标准规定
3、钢板(接桩用):材质、规格符合设计要求,采用低碳钢
打桩机、电焊机、桩帽、运桩小车、索具、钢丝绳、钢垫板或槽钢以及木折尺等

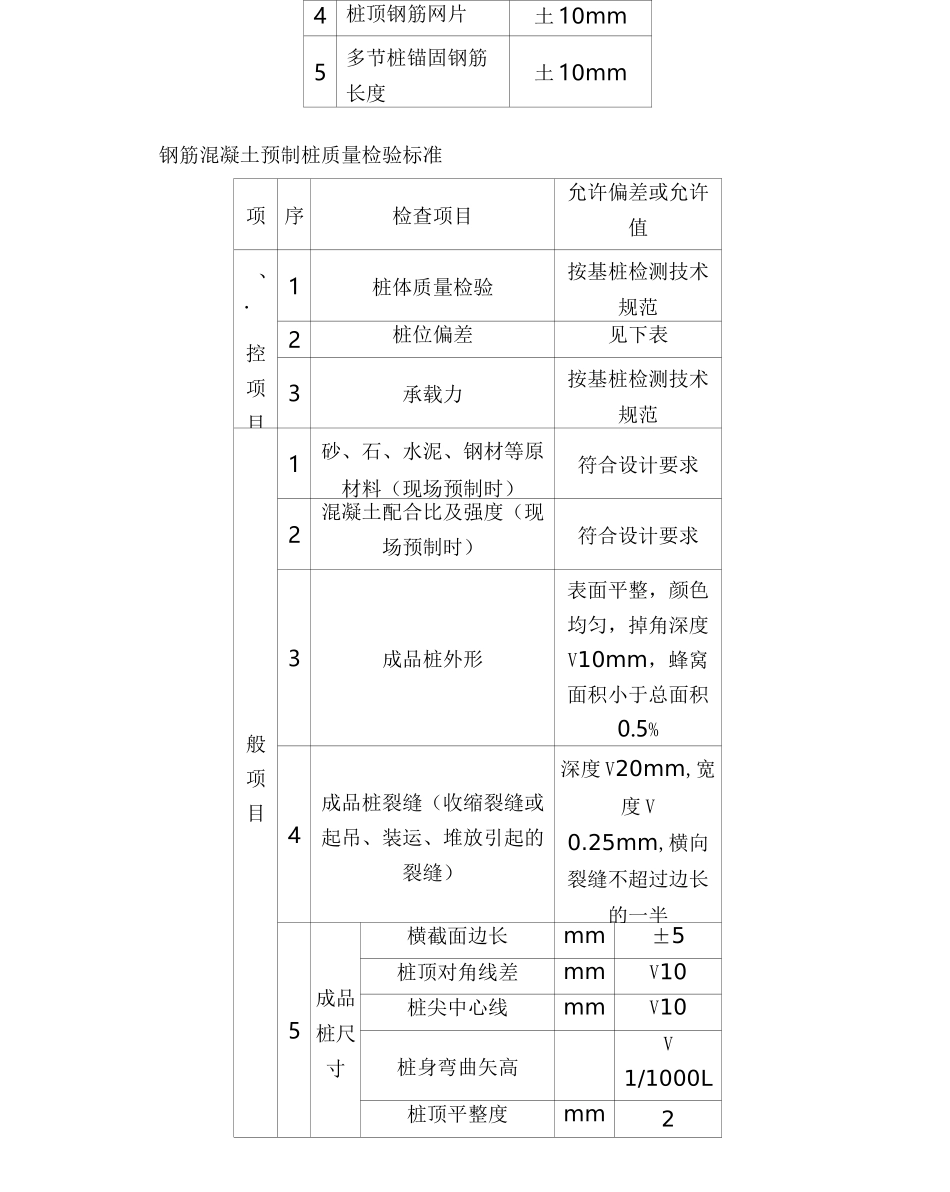

二、质量要求、(一)混凝土预制桩钢筋骨架质量标准质量要求符合《建筑地基基础工程施工质量验收规范》(GB502022002的规定
项序检查项目允许偏差或允许值、・控项目1主筋距桩顶距离土5mm2多节桩锚固钢筋位置5mm3多节桩预埋铁件土3mm4主筋保护层厚度土5mm般项1主筋间距土5mm2桩尖中心线10mm3箍筋间距土20mm4桩顶钢筋网片土10mm5多节桩锚固钢筋长度土10mm钢筋混凝土预制桩质量检验标准项序检查项目允许偏差或允许值、・控项目1桩体质量检验按基桩检测技术规范2桩位偏差见下表3承载力按基桩检测技术规范般项目1砂、石、水泥、钢材等原材料(现场预制时)符合设计要求2混凝土配合比及强度(现场预制时)符合设计要求3成品桩外形表面平整,颜色均匀,掉角深度V10mm,蜂窝面积小于总面积0

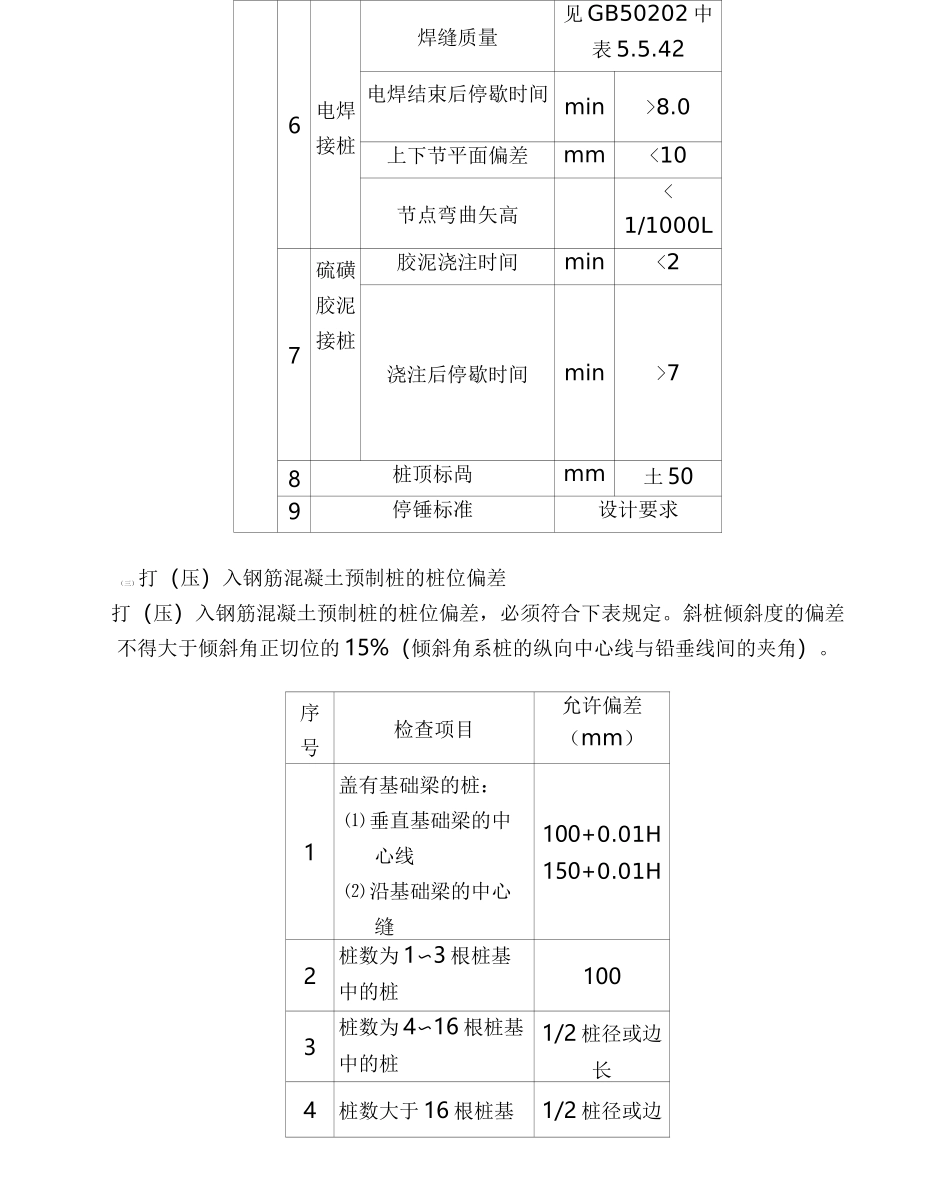

5%4成品桩裂缝(收缩裂缝或起吊、
