杭州市望江路过江隧道试验段工程浙江明康工程咨询有限公司地下连续墙施工控制要点一、地下连续墙的施工原理以专门的成槽设备,沿着深基础或者地下建筑物周边,在泥浆护壁的条件下开挖出具有一定宽度的沟槽
然后将事先制作的钢筋笼吊放如沟槽,用导管以水下灌注的方式浇筑完成一个单元槽
各单元槽之间以特制的接头进行连接,如此往复循环施工,形成一个连续不间断、具有良好强度的钢筋砼墙体
二、地下连续墙的特点(一)、优点1、工效高、工期短、质量可靠、经济效益高
2、施工时振动小,噪音低,适用于在城市施工
3、防渗性能好,辅以接缝处的止水处理,墙体几乎不透水
4、墙体刚度大,用于基坑开挖时,可承受很大的土压力,极少发生地基沉降或塌方事故,是深基坑支护工程优选的挡土结构
另由于刚度大,易于设置埋设件,很适合于逆做法施工,可作永久性结构使用
5、适用地基条件较为广泛
(二)、缺点1、城市施工时,废弃泥浆需外运
2、若仅仅作为临时当土结构,相对排桩等其他方法费用较高
3、相邻槽段间接缝,由于施工技术或地质条件等原因造成施工质量不易控制
4、由于是水下浇筑,墙面平整度较差
当两墙合一时,需对表面做进一步修整5、如遇软淤泥质土、高硬度岩石或障碍物时,施工难度大
需对土体进行加固或清障处理,对进度及投资控制影响较大
三、本工程地下连续墙概况本工程基坑分两期施工,共145m
一期工程基坑长约85m,其中东段56m采用800mm厚地下连续墙维护,另有29mTRD工法桩
其中左右线围护结构各11幅,墙厚800mm,墙深30m;东端封堵墙8幅,墙厚800mm,墙深30m,共计30幅
相邻幅之间以HN700*300型钢接缝,并在分幅外侧采用Φ800mm@600的三重管高压旋喷桩咬合止水,止水桩深度不小于基底以下3m

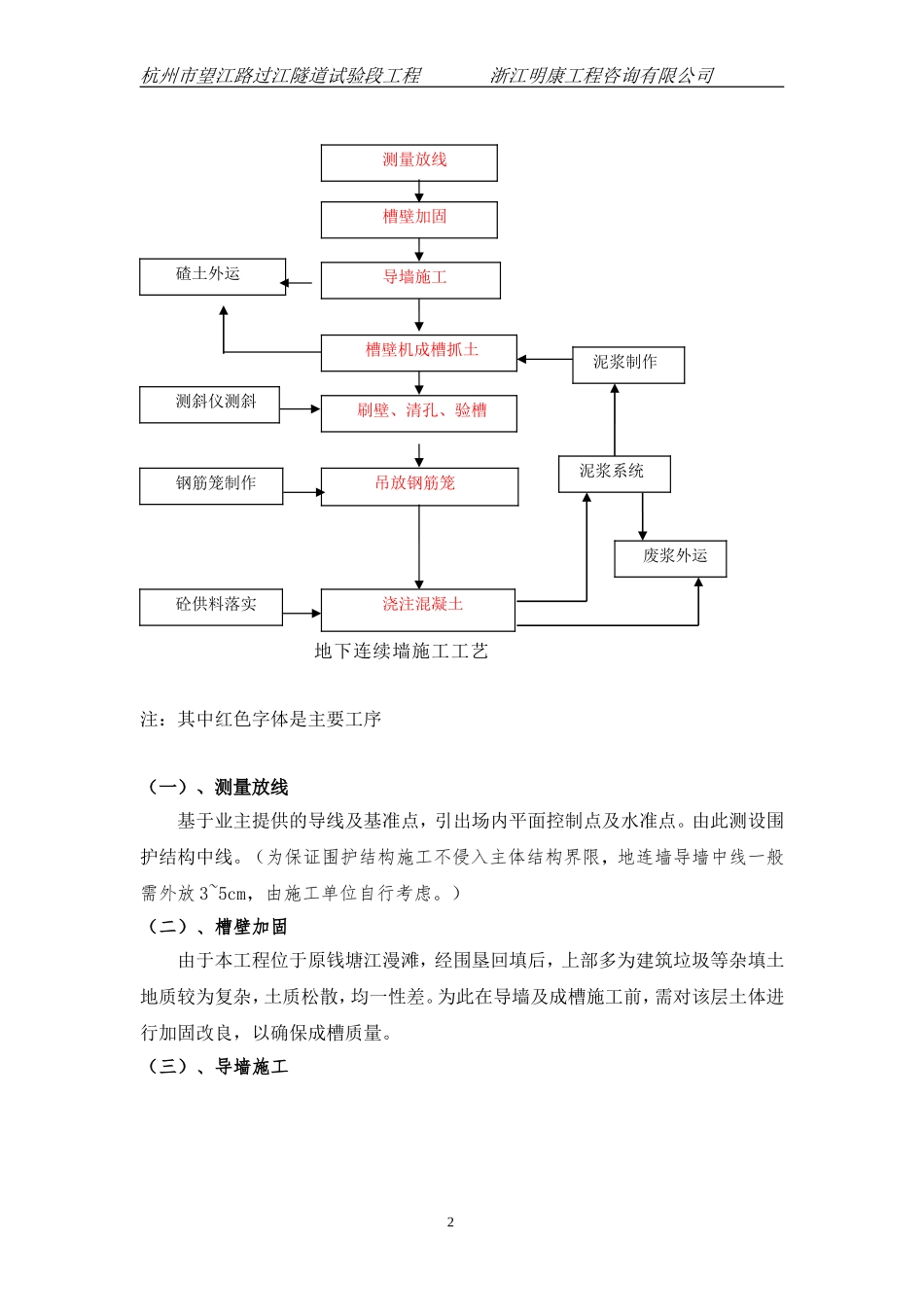

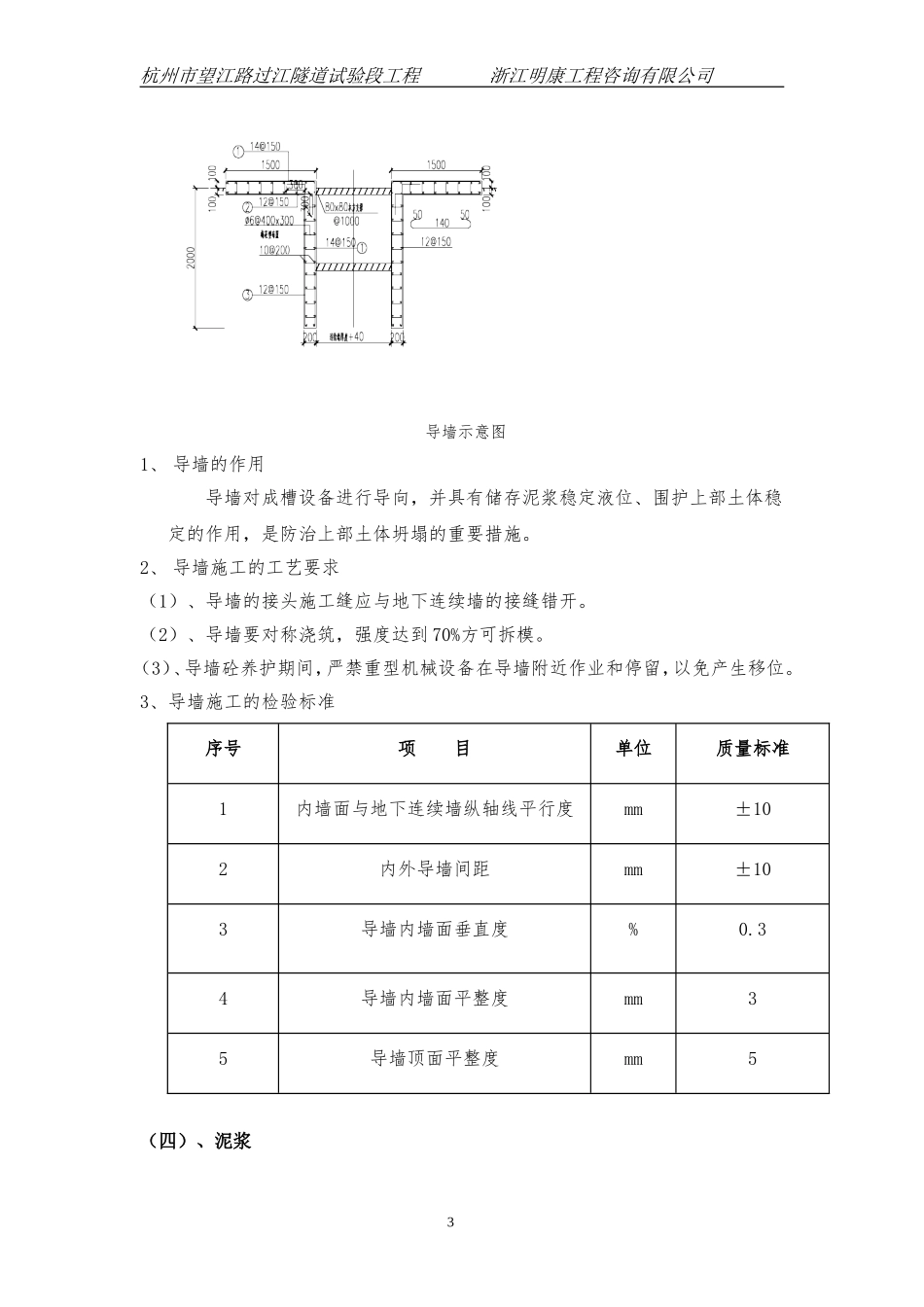

1杭州市望江路过江隧道试验段工程浙江明康工程咨询有限公司地下连续墙施工工艺注:其中红色字体是主要工序(一)、
