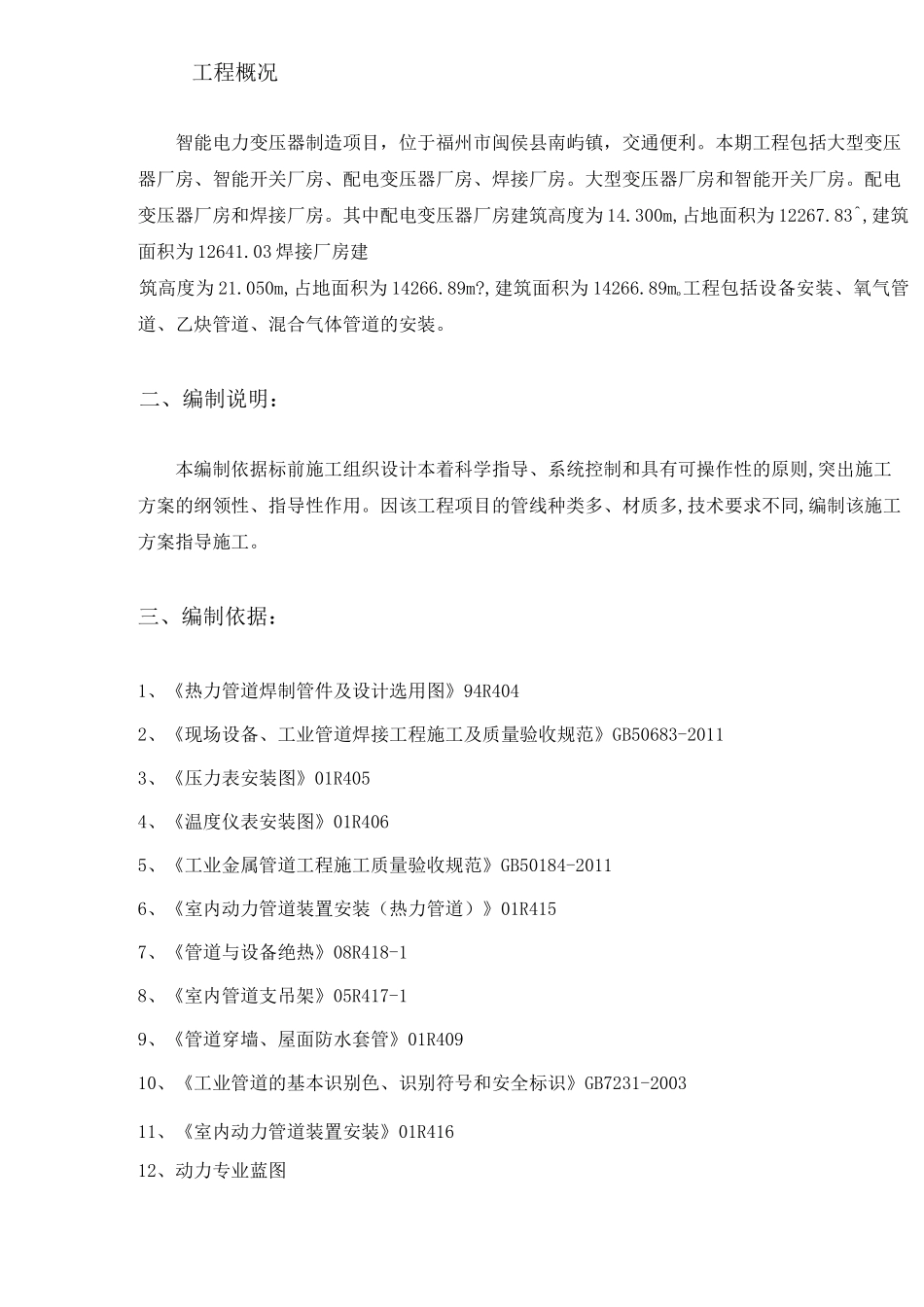

目录一、工程概况2二、编制说明:2三、编制依据:2四、施工工序3五、施工准备11、人员、材料准备12、材料进场13、清洁与脱脂的一般规定24、脱脂方法3六、管道安装41、管道预制42、下料43、管道安装44、管道吹扫试压65、无损检测66、焊缝返修78、管道涂装7七、成品保护8八、安全技术措施8工程概况智能电力变压器制造项目,位于福州市闽侯县南屿镇,交通便利
本期工程包括大型变压器厂房、智能开关厂房、配电变压器厂房、焊接厂房
大型变压器厂房和智能开关厂房
配电变压器厂房和焊接厂房
其中配电变压器厂房建筑高度为14
300m,占地面积为12267
83^,建筑面积为12641
03焊接厂房建筑高度为21
050m,占地面积为14266
,建筑面积为14266
89mo工程包括设备安装、氧气管道、乙炔管道、混合气体管道的安装
二、编制说明:本编制依据标前施工组织设计本着科学指导、系统控制和具有可操作性的原则,突出施工方案的纲领性、指导性作用
因该工程项目的管线种类多、材质多,技术要求不同,编制该施工方案指导施工

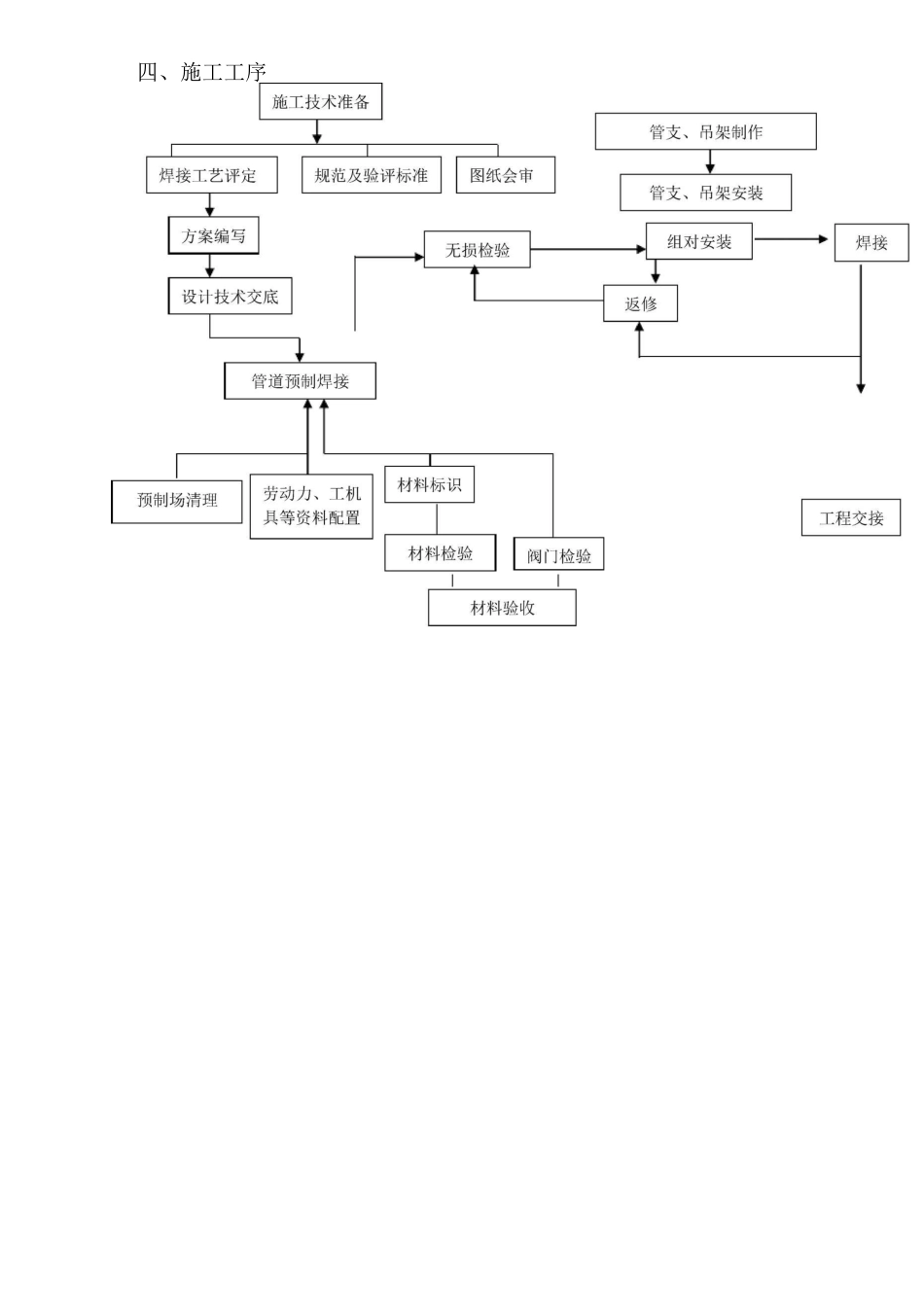

三、编制依据:1、《热力管道焊制管件及设计选用图》94R4042、《现场设备、工业管道焊接工程施工及质量验收规范》GB50683-20113、《压力表安装图》01R4054、《温度仪表安装图》01R4065、《工业金属管道工程施工质量验收规范》GB50184-20116、《室内动力管道装置安装(热力管道)》01R4157、《管道与设备绝热》08R418-18、《室内管道支吊架》05R417-19、《管道穿墙、屋面防水套管》01R40910、《工业管道的基本识别色、识别符号和安全标识》GB7231-200311、《室内动力管道装置安装》01R41612、动力专业蓝图四、施工工序五、施工准备1、人员、材料准备1
1、所有施工人员进场前必须进行安全及专业技术培训和施工
