高阳县商贸城、高阳中学雨水提升泵站工程雨季施工措施及防汛预案编制:审核:批准:6

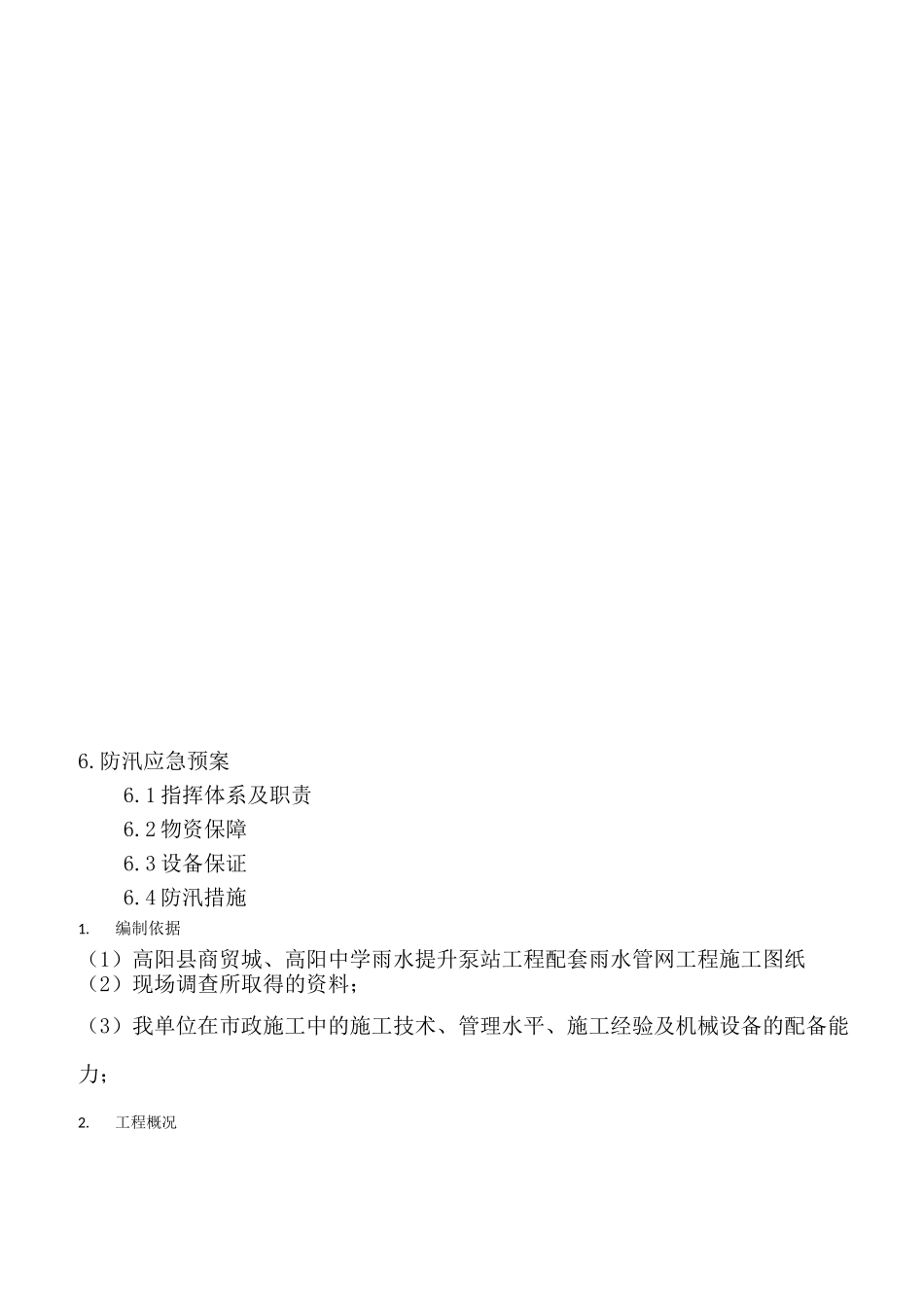

防汛应急预案6
1指挥体系及职责6
2物资保障6
3设备保证6
4防汛措施1
编制依据(1)高阳县商贸城、高阳中学雨水提升泵站工程配套雨水管网工程施工图纸(2)现场调查所取得的资料;(3)我单位在市政施工中的施工技术、管理水平、施工经验及机械设备的配备能力;2

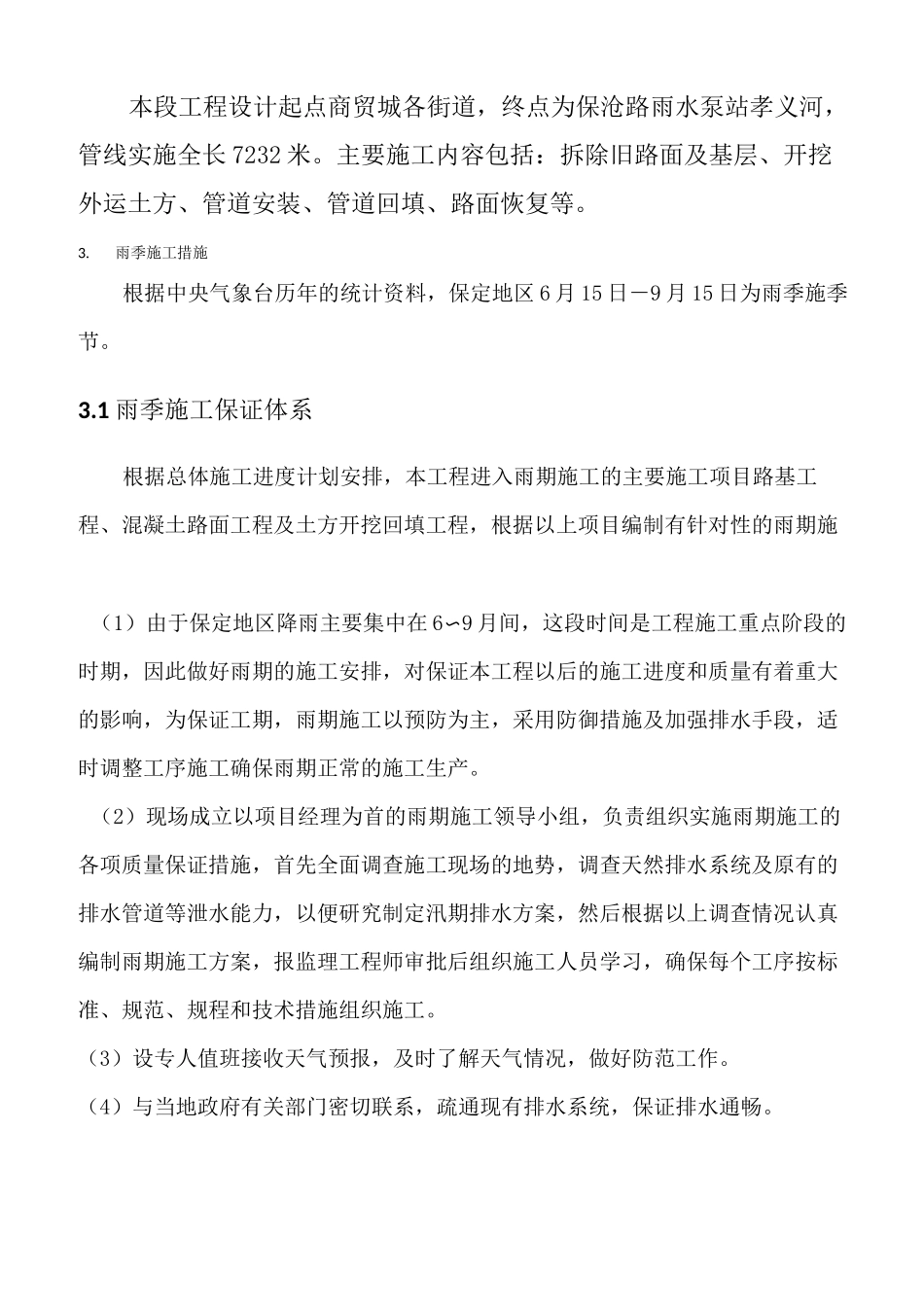

工程概况本段工程设计起点商贸城各街道,终点为保沧路雨水泵站孝义河,管线实施全长7232米
主要施工内容包括:拆除旧路面及基层、开挖外运土方、管道安装、管道回填、路面恢复等
雨季施工措施根据中央气象台历年的统计资料,保定地区6月15日-9月15日为雨季施季节
1雨季施工保证体系根据总体施工进度计划安排,本工程进入雨期施工的主要施工项目路基工程、混凝土路面工程及土方开挖回填工程,根据以上项目编制有针对性的雨期施(1)由于保定地区降雨主要集中在6〜9月间,这段时间是工程施工重点阶段的时期,因此做好雨期的施工安排,对保证本工程以后的施工进度和质量有着重大的影响,为保证工期,雨期施工以预防为主,采用防御措施及加强排水手段,适时调整工序施工确保雨期正常的施工生产
(2)现场成立以项目经理为首的雨期施工领导小组,负责组织实施雨期施工的各项质量保证措施,首先全面调查施工现场的地势,调查天然排水系统及原有的排水管道等泄水能力,以便研究制定汛期排水方案,然后根据以上调查情况认真编制雨期施工方案,报监理工程师审批后组织施工人员学习,确保每个工序按标准、规范、规程和技术措施组织施工
(3)设专人值班接收天气预报,及时了解天气情况,做好防范工作
(4)与当地政府有关部门密切联系,疏通现有排水系统,保证排水通畅
2雨季施工准备(1)认真执行质量、安全检查制度,做好质量,安全检查工作,消除质量、安全隐患
(2)施工现场周围保持排水通畅,不积水,防止四邻地
