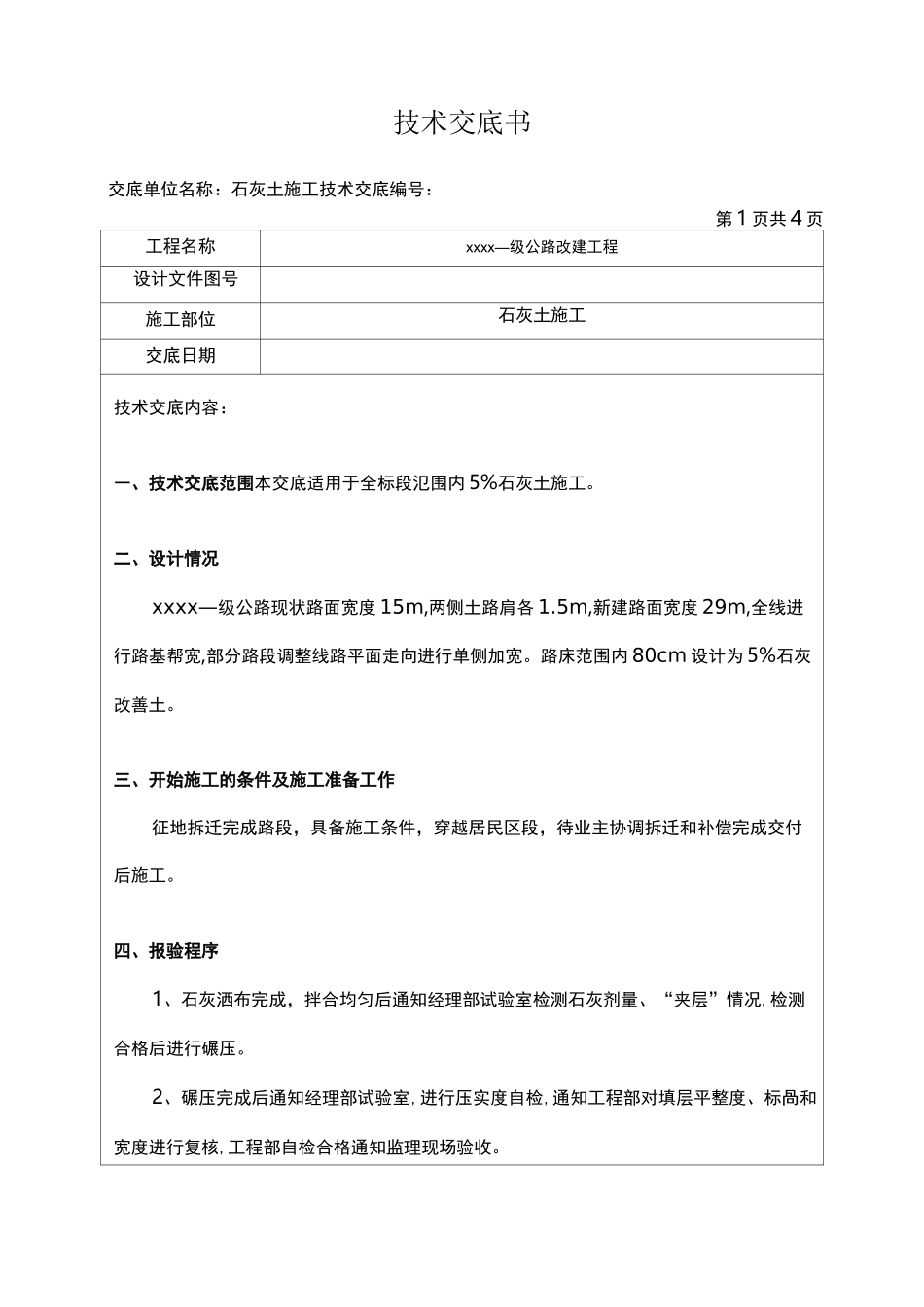

技术交底书交底单位名称:石灰土施工技术交底编号:第1页共4页工程名称xxxx—级公路改建工程设计文件图号施工部位石灰土施工交底日期技术交底内容:―、技术交底范围本交底适用于全标段氾围内5%石灰土施工
二、设计情况xxxx—级公路现状路面宽度15m,两侧土路肩各1
5m,新建路面宽度29m,全线进行路基帮宽,部分路段调整线路平面走向进行单侧加宽
路床范围内80cm设计为5%石灰改善土
三、开始施工的条件及施工准备工作征地拆迁完成路段,具备施工条件,穿越居民区段,待业主协调拆迁和补偿完成交付后施工
四、报验程序1、石灰洒布完成,拌合均匀后通知经理部试验室检测石灰剂量、“夹层”情况,检测合格后进行碾压
2、碾压完成后通知经理部试验室,进行压实度自检,通知工程部对填层平整度、标咼和宽度进行复核,工程部自检合格通知监理现场验收

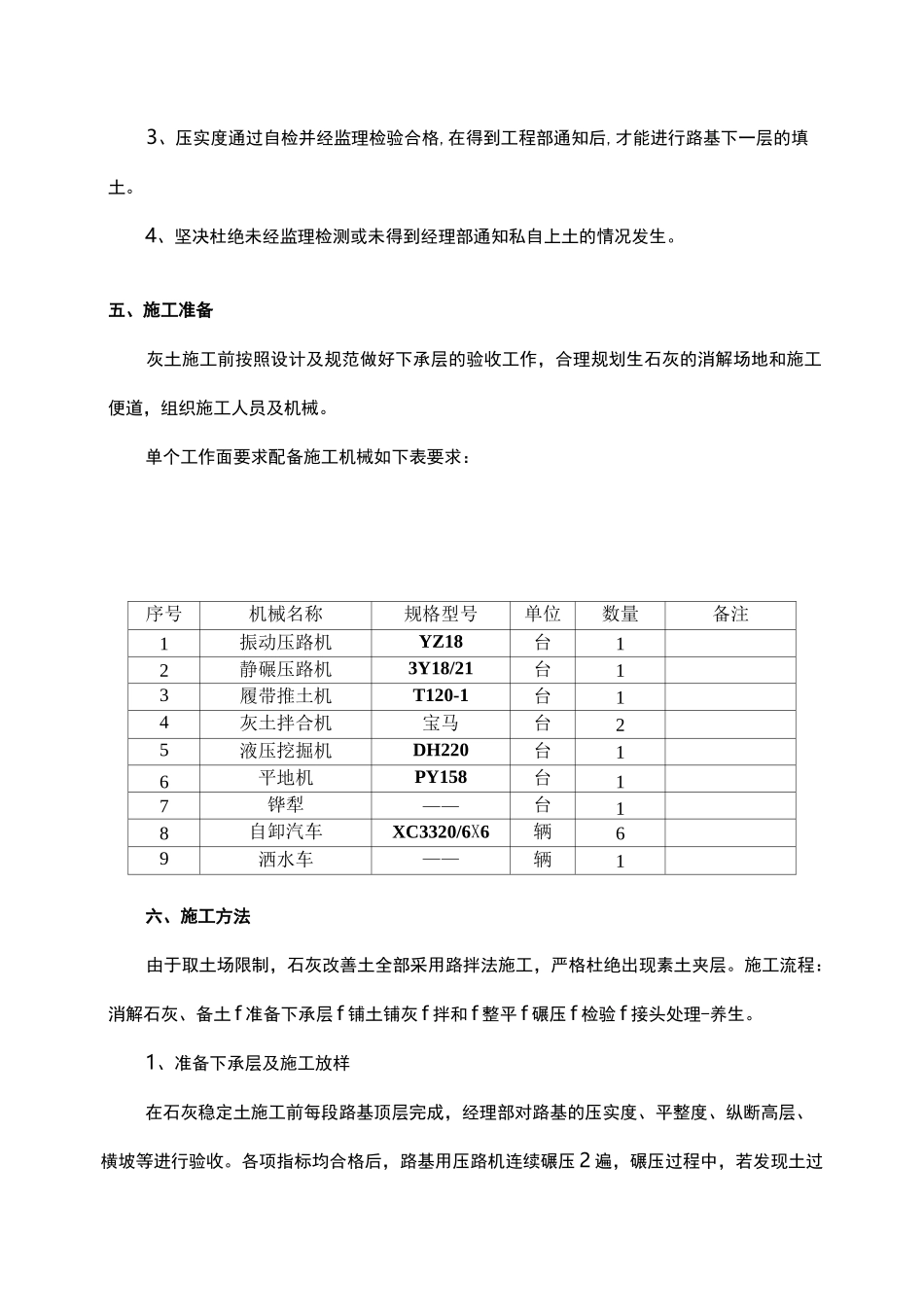

3、压实度通过自检并经监理检验合格,在得到工程部通知后,才能进行路基下一层的填土
4、坚决杜绝未经监理检测或未得到经理部通知私自上土的情况发生
五、施工准备灰土施工前按照设计及规范做好下承层的验收工作,合理规划生石灰的消解场地和施工便道,组织施工人员及机械
单个工作面要求配备施工机械如下表要求:序号机械名称规格型号单位数量备注1振动压路机YZ18台12静碾压路机3Y18/21台13履带推土机T120-1台14灰土拌合机宝马台25液压挖掘机DH220台16平地机PY158台17铧犁——台18自卸汽车XC3320/6X6辆69洒水车——辆1六、施工方法由于取土场限制,石灰改善土全部采用路拌法施工,严格杜绝出现素土夹层
施工流程:消解石灰、备土f准备下承层f铺土铺灰f拌和f整平f碾压f检验f接头处理-养生
1、准备下承层及施工放样在石灰稳定土施工前每段路基顶层完成,经理部对路基的压实度、平整度、纵断高层、横坡等进行验收

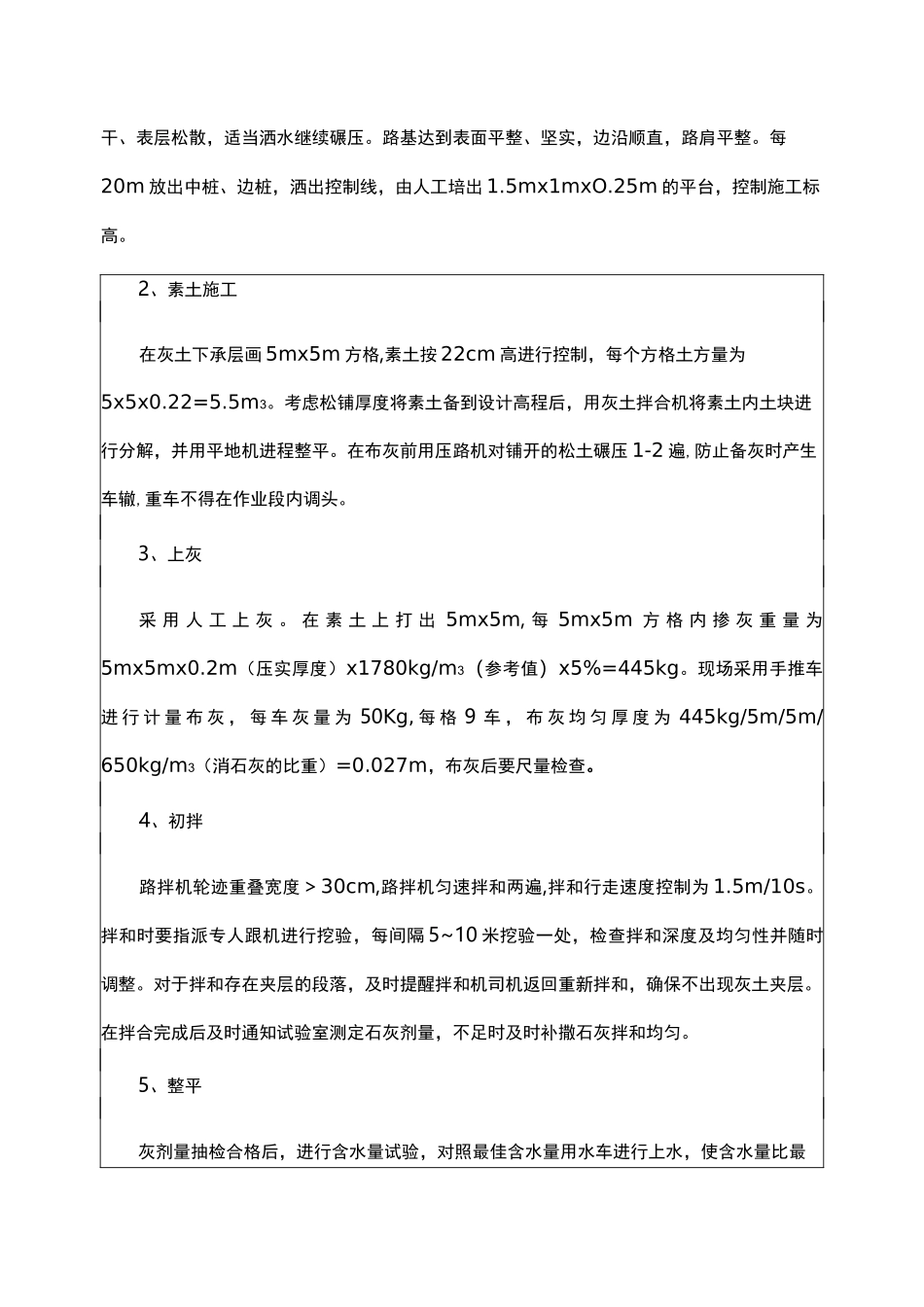

各项指标均合格后,路基用压路机连续碾压2遍,碾
