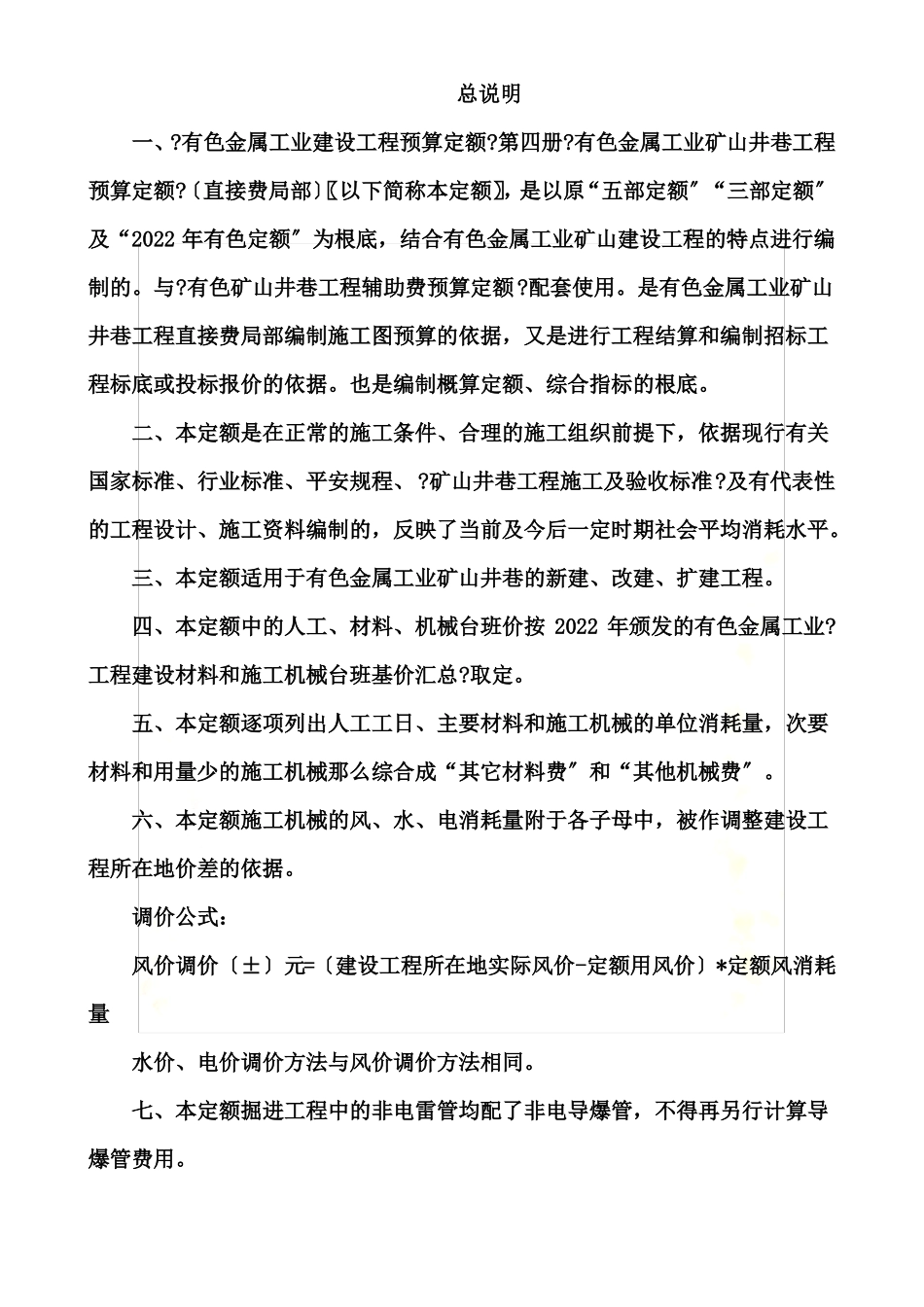

2021版有色金属工业矿山井巷工程预算定额说明总说明一、
有色金属工业建设工程预算定额
有色金属工业矿山井巷工程预算定额
〔直接费局部〕〖以下简称本定额〗,是以原“五部定额〞“三部定额〞及“2022年有色定额〞为根底,结合有色金属工业矿山建设工程的特点进行编制的
有色矿山井巷工程辅助费预算定额
是有色金属工业矿山井巷工程直接费局部编制施工图预算的依据,又是进行工程结算和编制招标工程标底或投标报价的依据
也是编制概算定额、综合指标的根底

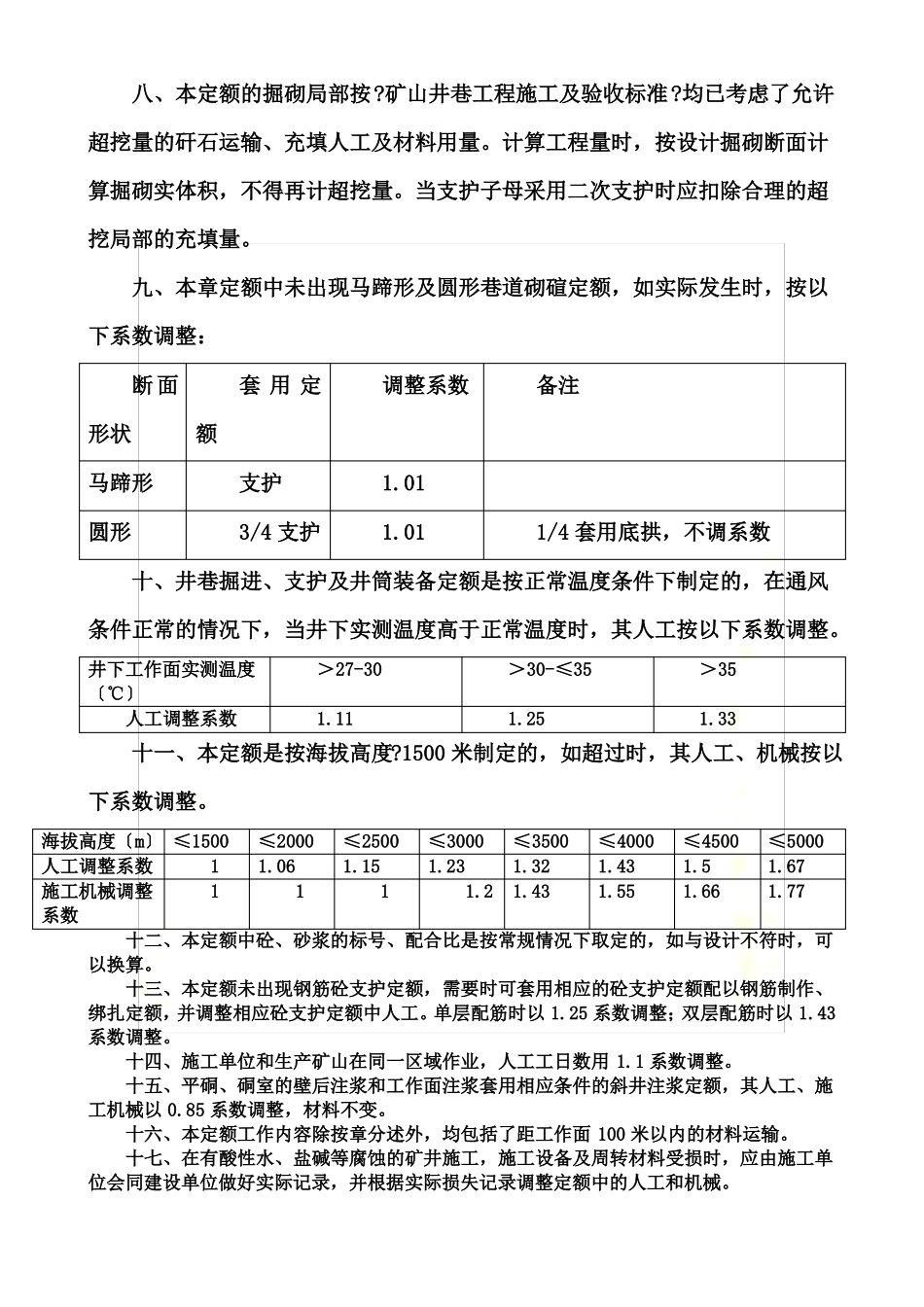

二、本定额是在正常的施工条件、合理的施工组织前提下,依据现行有关国家标准、行业标准、平安规程、
矿山井巷工程施工及验收标准
及有代表性的工程设计、施工资料编制的,反映了当前及今后一定时期社会平均消耗水平
三、本定额适用于有色金属工业矿山井巷的新建、改建、扩建工程
四、本定额中的人工、材料、机械台班价按2022年颁发的有色金属工业
工程建设材料和施工机械台班基价汇总
五、本定额逐项列出人工工日、主要材料和施工机械的单位消耗量,次要材料和用量少的施工机械那么综合成“其它材料费〞和“其他机械费〞
六、本定额施工机械的风、水、电消耗量附于各子母中,被作调整建设工程所在地价差的依据
调价公式:风价调价〔±〕元=〔建设工程所在地实际风价-定额用风价〕*定额风消耗量水价、电价调价方法与风价调价方法相同
七、本定额掘进工程中的非电雷管均配了非电导爆管,不得再另行计算导爆管费用
八、本定额的掘砌局部按
矿山井巷工程施工及验收标准
均已考虑了允许超挖量的矸石运输、充填人工及材料用量
计算工程量时,按设计掘砌断面计算掘砌实体积,不得再计超挖量
当支护子母采用二次支护时应扣除合理的超挖局部的充填量
九、本章定额中未出现马蹄形及圆形巷道砌碹定额,如实际发生时,按以下系数调整:断面形状马蹄形圆形额支护3/4支护1
011/4套用底拱,
