三轴搅拌桩方案第一小节三轴搅拌桩方案<1>施工工艺<1

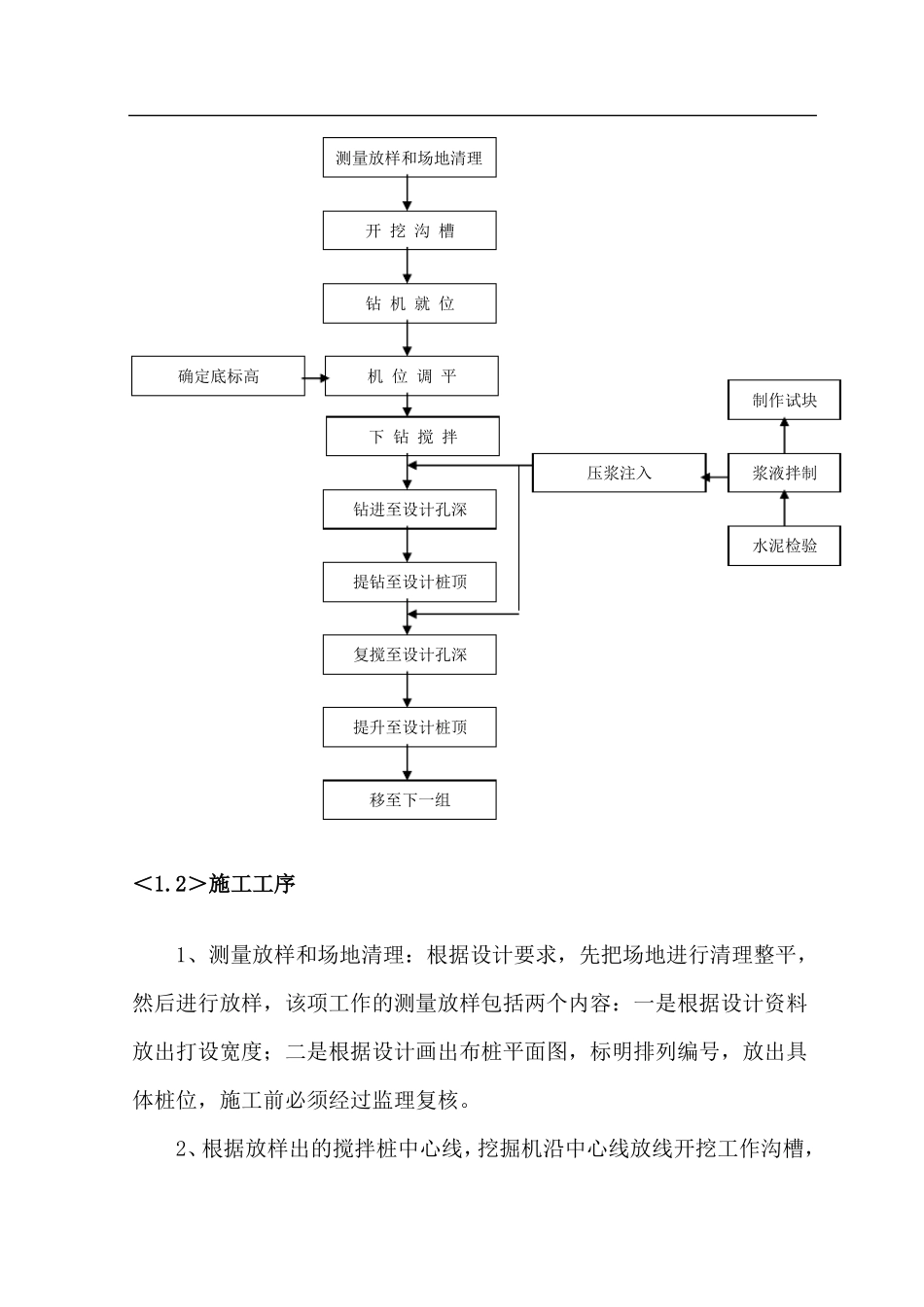

1>施工流程图跳槽式双孔复搅式连接测量放样和场地清理开挖沟槽钻机就位确定底标高机位调平制作试块下钻搅拌压浆注入钻进至设计孔深水泥检验提钻至设计桩顶浆液拌制复搅至设计孔深提升至设计桩顶移至下一组<1
2>施工工序1、测量放样和场地清理:根据设计要求,先把场地进行清理整平,然后进行放样,该项工作的测量放样包括两个内容:一是根据设计资料放出打设宽度;二是根据设计画出布桩平面图,标明排列编号,放出具体桩位,施工前必须经过监理复核

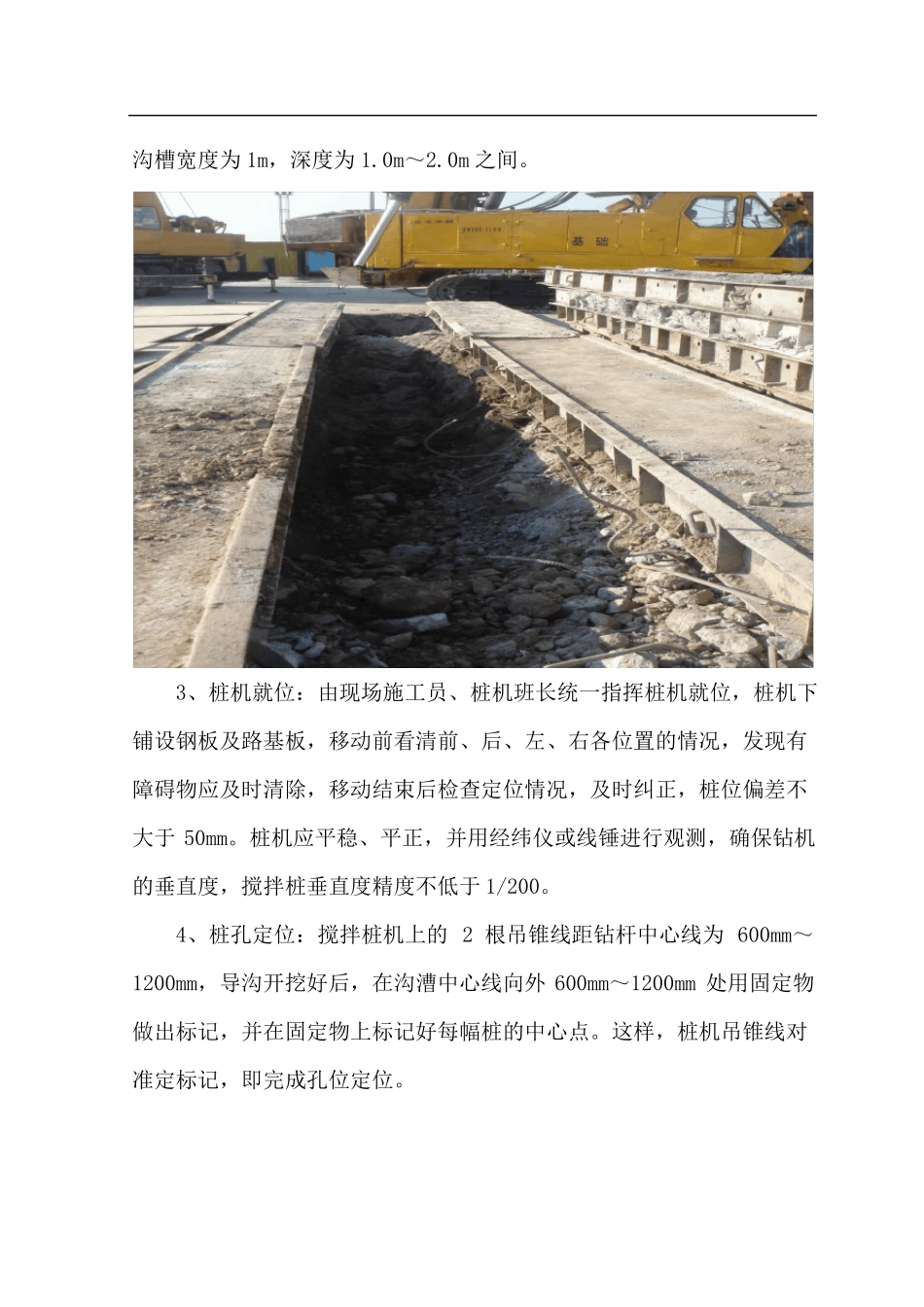

2、根据放样出的搅拌桩中心线,挖掘机沿中心线放线开挖工作沟槽,沟槽宽度为1m,深度为1
3、桩机就位:由现场施工员、桩机班长统一指挥桩机就位,桩机下铺设钢板及路基板,移动前看清前、后、左、右各位置的情况,发现有障碍物应及时清除,移动结束后检查定位情况,及时纠正,桩位偏差不大于50mm
桩机应平稳、平正,并用经纬仪或线锤进行观测,确保钻机的垂直度,搅拌桩垂直度精度不低于1/200
4、桩孔定位:搅拌桩机上的2根吊锥线距钻杆中心线为600mm~1200mm,导沟开挖好后,在沟漕中心线向外600mm~1200mm处用固定物做出标记,并在固定物上标记好每幅桩的中心点
这样,桩机吊锥线对准定标记,即完成孔位定位
5、制备水泥浆液及浆液注入:开钻前对拌浆工作人员做好交底工作,在施工现场配备电脑计量的自动搅拌系统和散装水泥罐,以确保浆液质量的稳定,水泥浆液具体参数见施工准备
6、钻进搅拌提升:三轴水泥搅拌桩,水泥和原状土须均匀搅拌,下沉和提升过程中均为注浆搅拌,同时严格控制下沉和提升速度:下沉速度为1~1
5m/min,提升速度为1
5~2m/min,在桩底部分宜重复搅拌注浆
另外,按照三轴搅拌桩的施工工艺,三轴搅拌机在下钻时,注浆的水泥用量占总数的60%~70%,而提升时为30%~40%
