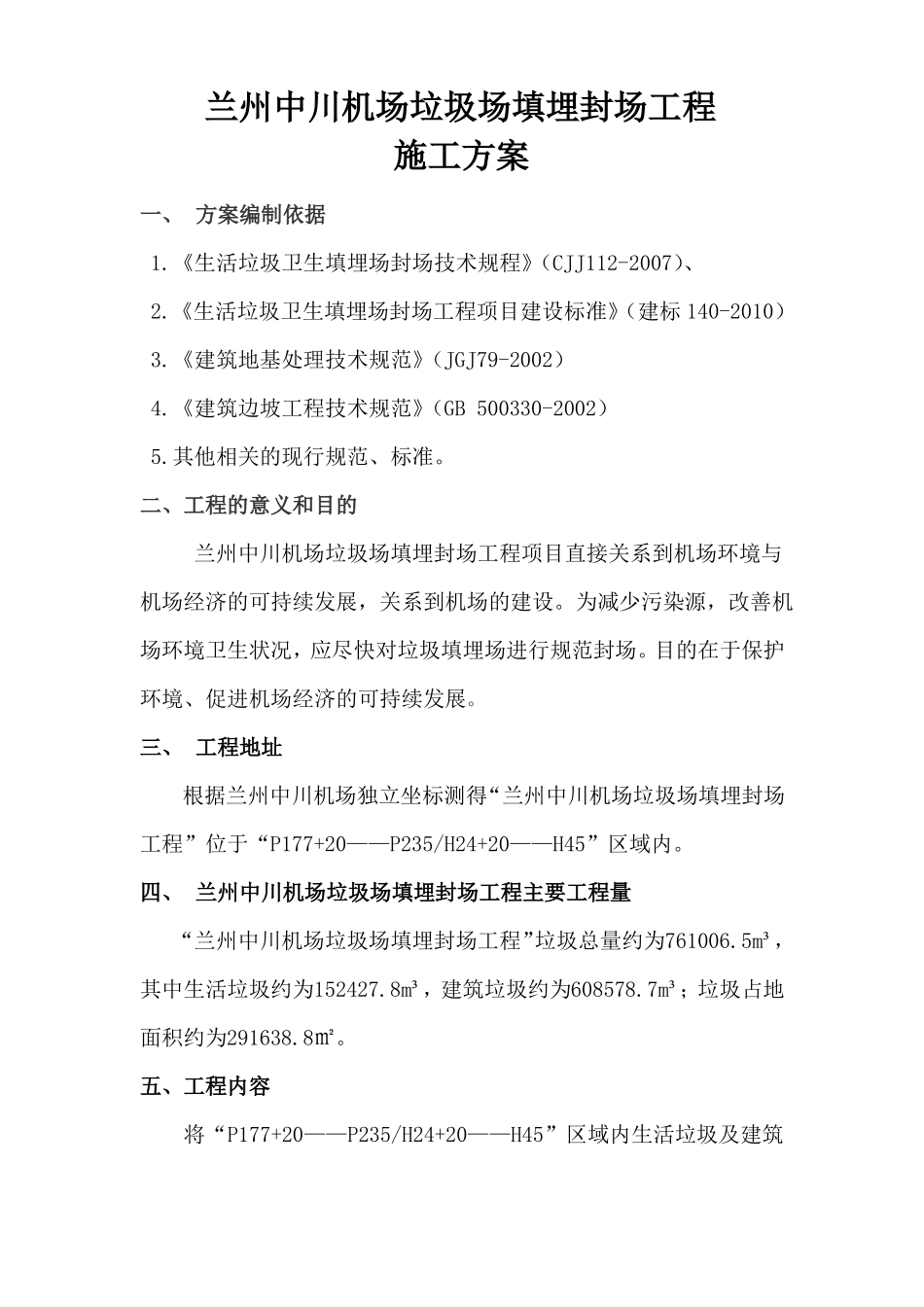

兰州中川机场垃圾场填埋封场工程施工方案一、方案编制依据1
《生活垃圾卫生填埋场封场技术规程》(CJJ112-2007)、2
《生活垃圾卫生填埋场封场工程项目建设标准》(建标140-2010)3
《建筑地基处理技术规范》(JGJ79-2002)4
《建筑边坡工程技术规范》(GB500330-2002)5
其他相关的现行规范、标准
二、工程的意义和目的兰州中川机场垃圾场填埋封场工程项目直接关系到机场环境与机场经济的可持续发展,关系到机场的建设
为减少污染源,改善机场环境卫生状况,应尽快对垃圾填埋场进行规范封场
目的在于保护环境、促进机场经济的可持续发展
三、工程地址根据兰州中川机场独立坐标测得“兰州中川机场垃圾场填埋封场工程”位于“P177+20——P235/H24+20——H45”区域内
四、兰州中川机场垃圾场填埋封场工程主要工程量“兰州中川机场垃圾场填埋封场工程”垃圾总量约为761006
5m³,其中生活垃圾约为152427
8m³,建筑垃圾约为608578
7m³;垃圾占地面积约为291638

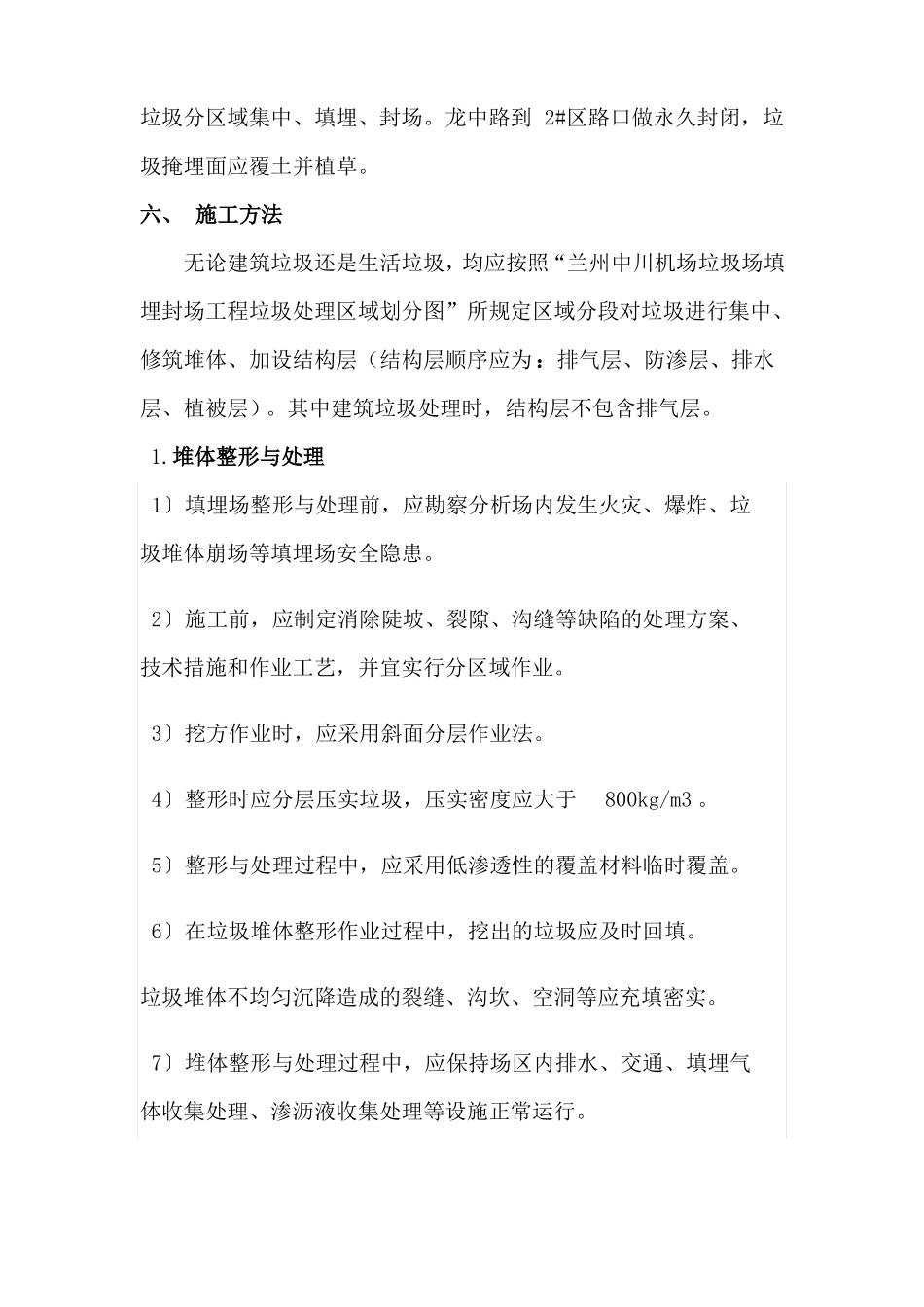

五、工程内容将“P177+20——P235/H24+20——H45”区域内生活垃圾及建筑垃圾分区域集中、填埋、封场
龙中路到2#区路口做永久封闭,垃圾掩埋面应覆土并植草
六、施工方法无论建筑垃圾还是生活垃圾,均应按照“兰州中川机场垃圾场填埋封场工程垃圾处理区域划分图”所规定区域分段对垃圾进行集中、修筑堆体、加设结构层(结构层顺序应为:排气层、防渗层、排水层、植被层)
其中建筑垃圾处理时,结构层不包含排气层
堆体整形与处理1〕填埋场整形与处理前,应勘察分析场内发生火灾、爆炸、垃圾堆体崩场等填埋场安全隐患
2〕施工前,应制定消除陡坡、裂隙、沟缝等缺陷的处理方案、技术措施和作业工艺,并宜实行分区域作业
3〕挖方作业时,应采用斜面分层作业法
4〕整形时应分层压实垃圾,压实密度应大
