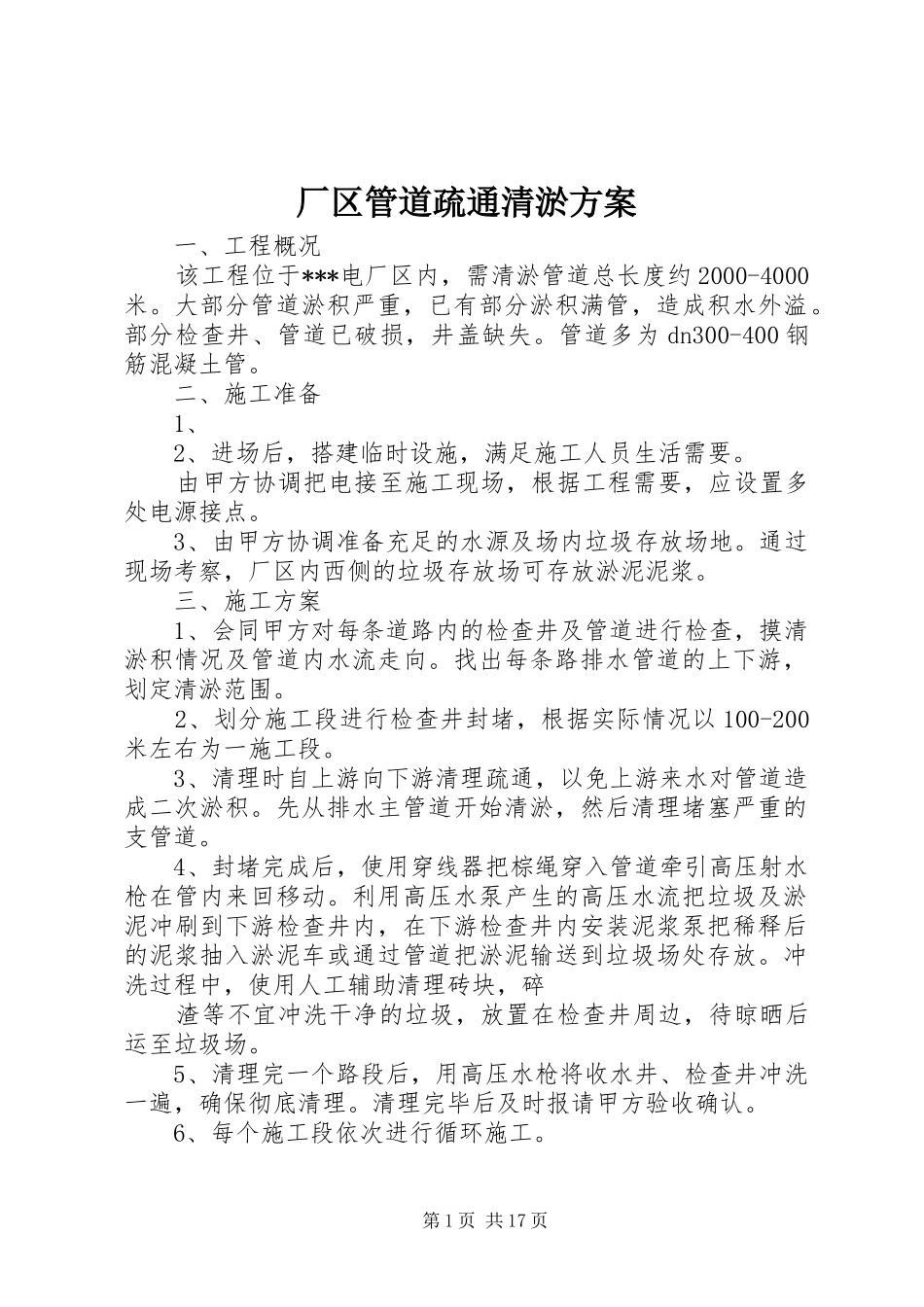

厂区管道疏通清淤方案一、工程概况该工程位于***电厂区内,需清淤管道总长度约2000-4000米
大部分管道淤积严重,已有部分淤积满管,造成积水外溢
部分检查井、管道已破损,井盖缺失
管道多为dn300-400钢筋混凝土管
二、施工准备1、2、进场后,搭建临时设施,满足施工人员生活需要
由甲方协调把电接至施工现场,根据工程需要,应设置多处电源接点
3、由甲方协调准备充足的水源及场内垃圾存放场地
通过现场考察,厂区内西侧的垃圾存放场可存放淤泥泥浆
三、施工方案1、会同甲方对每条道路内的检查井及管道进行检查,摸清淤积情况及管道内水流走向
找出每条路排水管道的上下游,划定清淤范围
2、划分施工段进行检查井封堵,根据实际情况以100-200米左右为一施工段
3、清理时自上游向下游清理疏通,以免上游来水对管道造成二次淤积
先从排水主管道开始清淤,然后清理堵塞严重的支管道
4、封堵完成后,使用穿线器把棕绳穿入管道牵引高压射水枪在管内来回移动
利用高压水泵产生的高压水流把垃圾及淤泥冲刷到下游检查井内,在下游检查井内安装泥浆泵把稀释后的泥浆抽入淤泥车或通过管道把淤泥输送到垃圾场处存放
冲洗过程中,使用人工辅助清理砖块,碎渣等不宜冲洗干净的垃圾,放置在检查井周边,待晾晒后运至垃圾场
5、清理完一个路段后,用高压水枪将收水井、检查井冲洗一遍,确保彻底清理
清理完毕后及时报请甲方验收确认
6、每个施工段依次进行循环施工

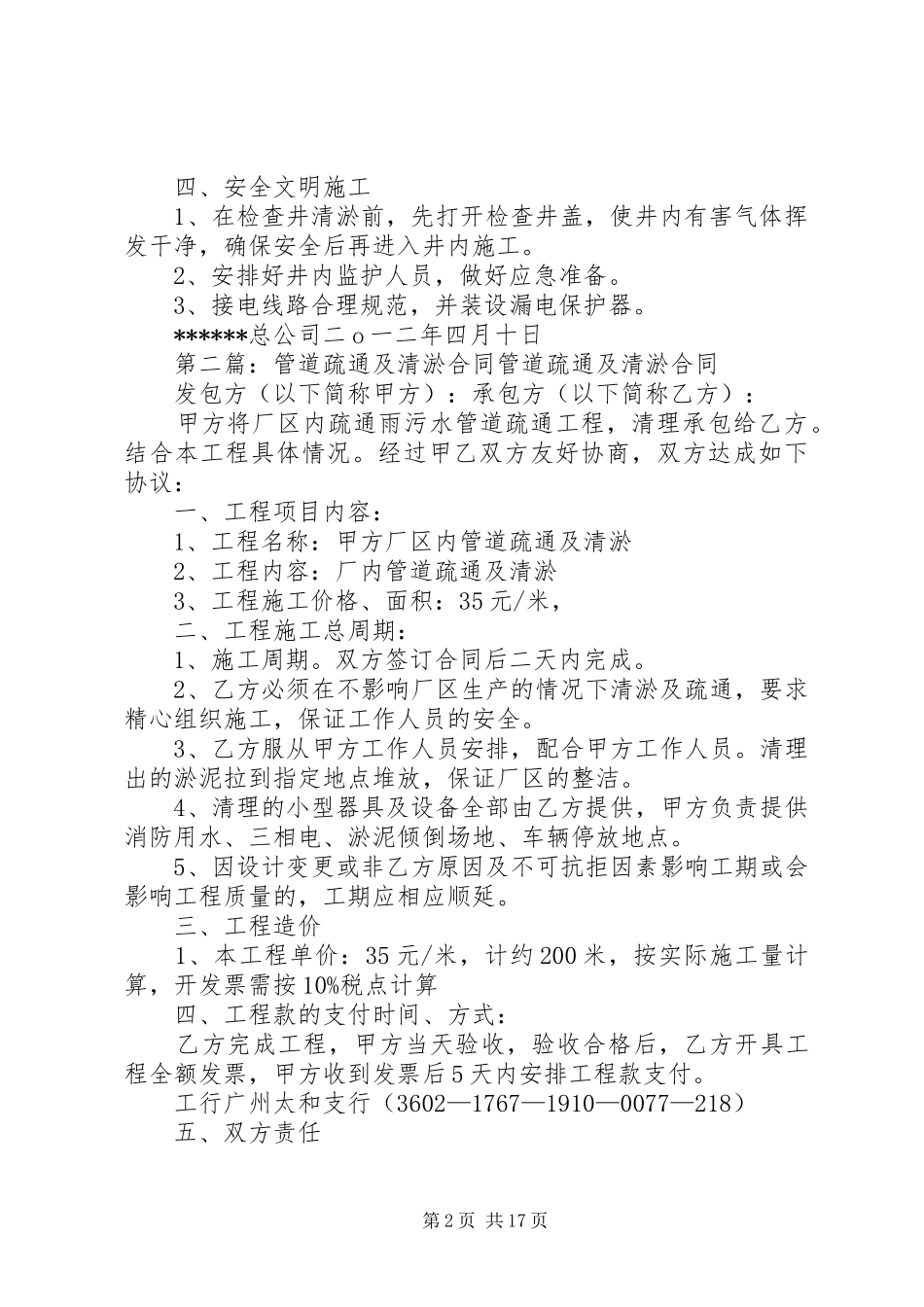

第1页共17页四、安全文明施工1、在检查井清淤前,先打开检查井盖,使井内有害气体挥发干净,确保安全后再进入井内施工
2、安排好井内监护人员,做好应急准备
3、接电线路合理规范,并装设漏电保护器
******总公司二o一二年四月十日第二篇:管道疏通及清淤合同管道疏通及清淤合同发包方(以下简称甲方):承包方(以下简称乙方):甲方将厂区内疏通雨污水管道疏通工程,清理承包给乙方
