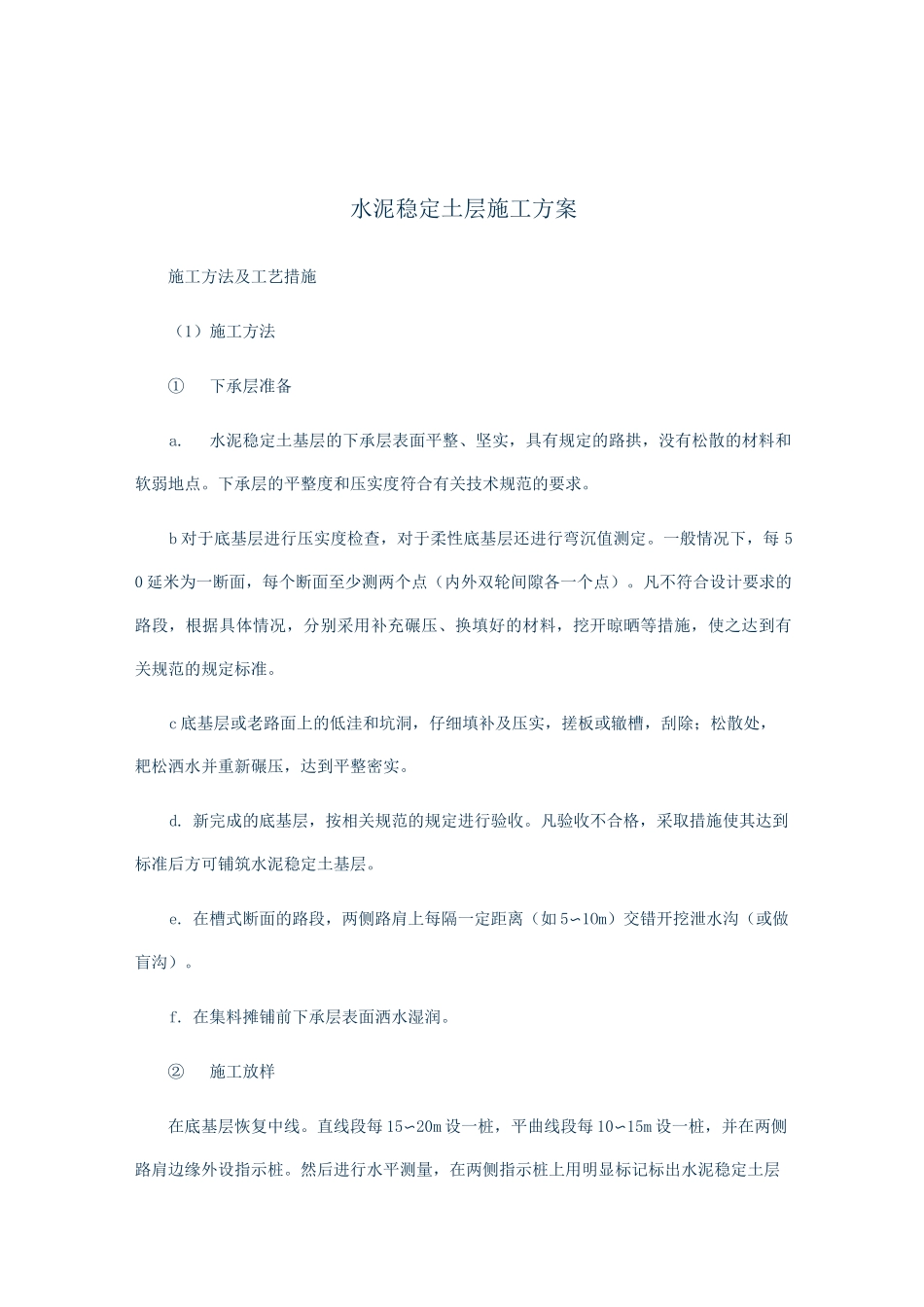

水泥稳定土层施工方案施工方法及工艺措施(1)施工方法①下承层准备a
水泥稳定土基层的下承层表面平整、坚实,具有规定的路拱,没有松散的材料和软弱地点
下承层的平整度和压实度符合有关技术规范的要求
b对于底基层进行压实度检查,对于柔性底基层还进行弯沉值测定
一般情况下,每50延米为一断面,每个断面至少测两个点(内外双轮间隙各一个点)
凡不符合设计要求的路段,根据具体情况,分别采用补充碾压、换填好的材料,挖开晾晒等措施,使之达到有关规范的规定标准
c底基层或老路面上的低洼和坑洞,仔细填补及压实,搓板或辙槽,刮除;松散处,耙松洒水并重新碾压,达到平整密实
新完成的底基层,按相关规范的规定进行验收
凡验收不合格,采取措施使其达到标准后方可铺筑水泥稳定土基层
在槽式断面的路段,两侧路肩上每隔一定距离(如5〜1Om)交错开挖泄水沟(或做盲沟)
在集料摊铺前下承层表面洒水湿润
②施工放样在底基层恢复中线
直线段每15〜20m设一桩,平曲线段每10〜15m设一桩,并在两侧路肩边缘外设指示桩
然后进行水平测量,在两侧指示桩上用明显标记标出水泥稳定土层边缘的设计高
施工过程中,标桩如有丢失或移动,及时补桩抄平
料场选择将沿线所有料场的土料,用肉眼鉴别,初步选定一些备用料场
从每个料场取有代表性的土料,送试验室进行原土料及混合料的物理力学性质试验
根据试验结果,选定准备开采使用的料场(同时确定水泥剂量)

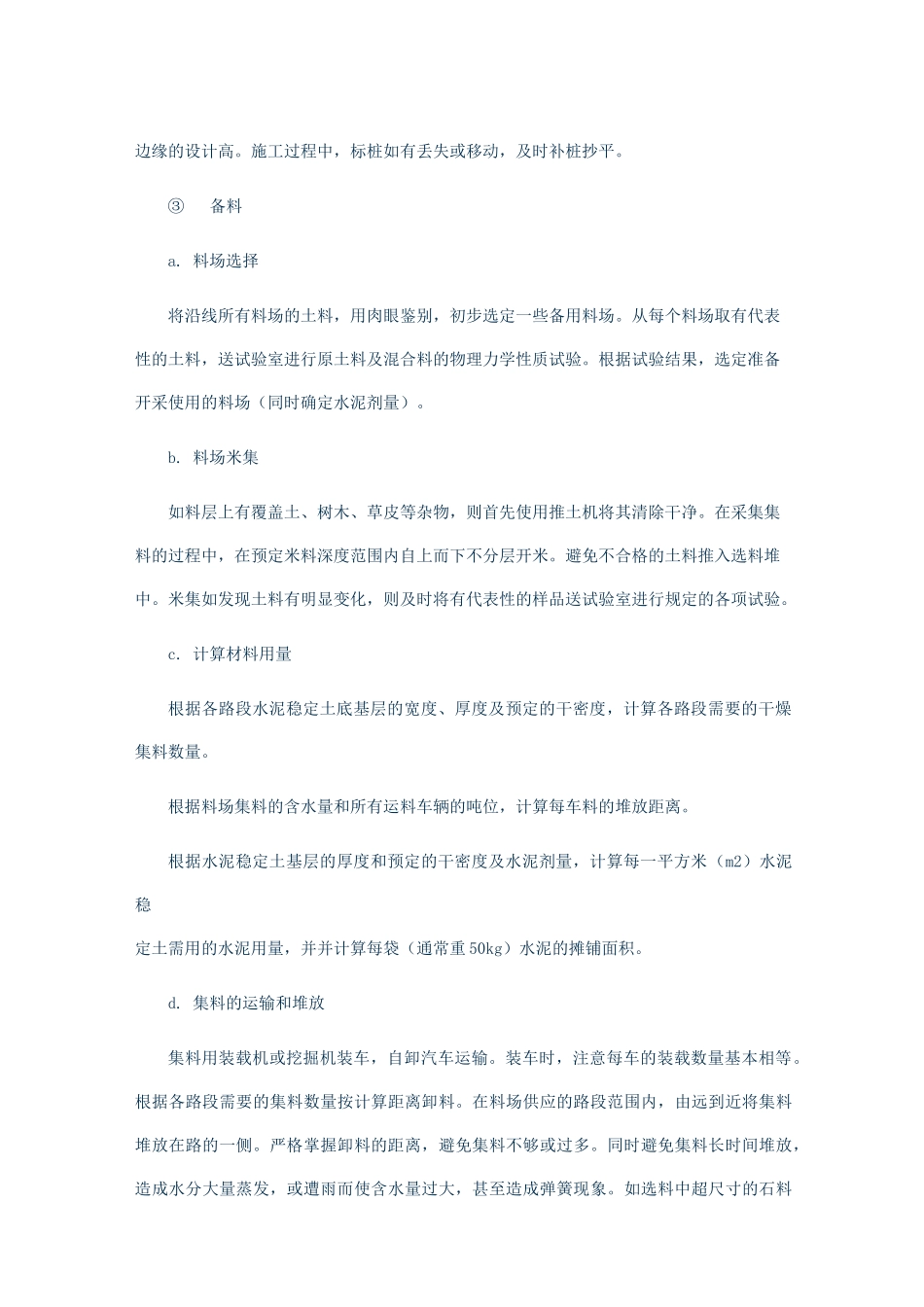

料场米集如料层上有覆盖土、树木、草皮等杂物,则首先使用推土机将其清除干净
在采集集料的过程中,在预定米料深度范围内自上而下不分层开米
避免不合格的土料推入选料堆中
米集如发现土料有明显变化,则及时将有代表性的样品送试验室进行规定的各项试验

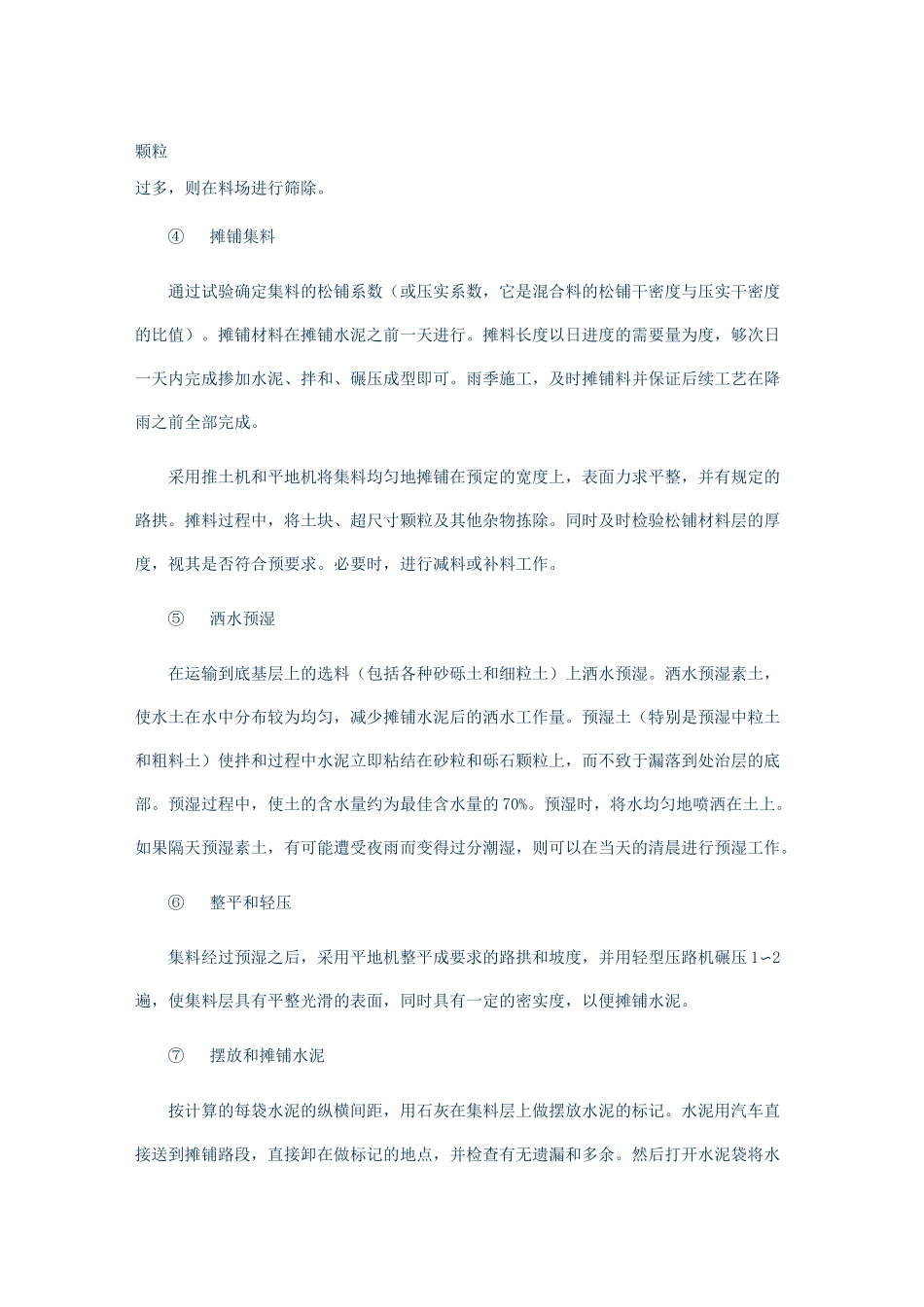

计算材料用量根据各路段水泥稳定土底基层的宽度、厚度及预定的干密度,计算各路段需要的干燥集料数量
根据料场集料的含水量和所有运料车辆
