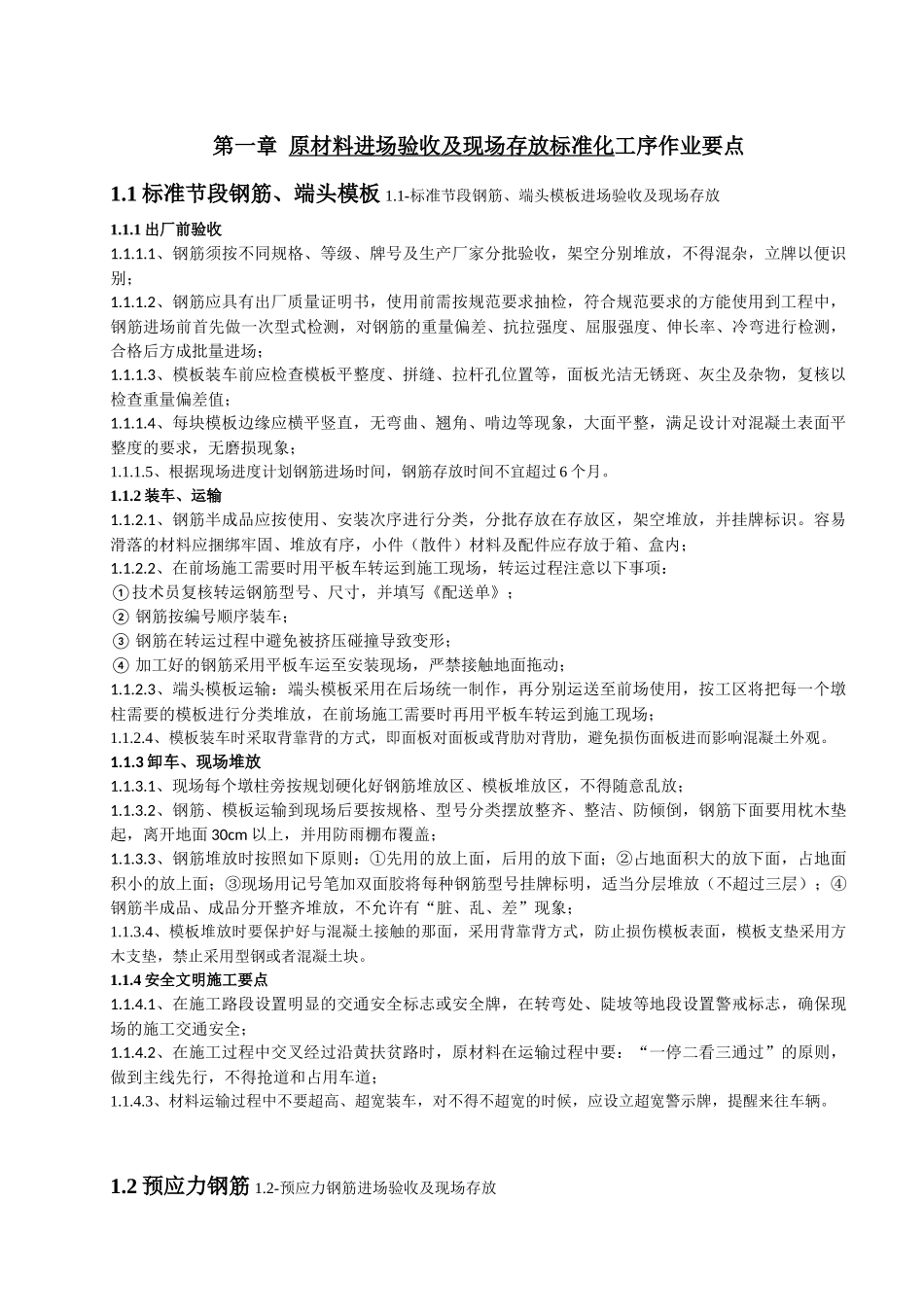

第一章原材料进场验收及现场存放标准化工序作业要点1
1标准节段钢筋、端头模板1
1-标准节段钢筋、端头模板进场验收及现场存放1
1出厂前验收1
1、钢筋须按不同规格、等级、牌号及生产厂家分批验收,架空分别堆放,不得混杂,立牌以便识别;1
2、钢筋应具有出厂质量证明书,使用前需按规范要求抽检,符合规范要求的方能使用到工程中,钢筋进场前首先做一次型式检测,对钢筋的重量偏差、抗拉强度、屈服强度、伸长率、冷弯进行检测,合格后方成批量进场;1
3、模板装车前应检查模板平整度、拼缝、拉杆孔位置等,面板光洁无锈斑、灰尘及杂物,复核以检查重量偏差值;1
4、每块模板边缘应横平竖直,无弯曲、翘角、啃边等现象,大面平整,满足设计对混凝土表面平整度的要求,无磨损现象;1
5、根据现场进度计划钢筋进场时间,钢筋存放时间不宜超过6个月
2装车、运输1
1、钢筋半成品应按使用、安装次序进行分类,分批存放在存放区,架空堆放,并挂牌标识
容易滑落的材料应捆绑牢固、堆放有序,小件(散件)材料及配件应存放于箱、盒内;1
2、在前场施工需要时用平板车转运到施工现场,转运过程注意以下事项:①技术员复核转运钢筋型号、尺寸,并填写《配送单》;②钢筋按编号顺序装车;③钢筋在转运过程中避免被挤压碰撞导致变形;④加工好的钢筋采用平板车运至安装现场,严禁接触地面拖动;1
3、端头模板运输:端头模板采用在后场统一制作,再分别运送至前场使用,按工区将把每一个墩柱需要的模板进行分类堆放,在前场施工需要时再用平板车转运到施工现场;1
4、模板装车时采取背靠背的方式,即面板对面板或背肋对背肋,避免损伤面板进而影响混凝土外观
3卸车、现场堆放1
1、现场每个墩柱旁按规划硬化好钢筋堆放区、模板堆放区,不得随意乱放;1
2、钢筋、模板
