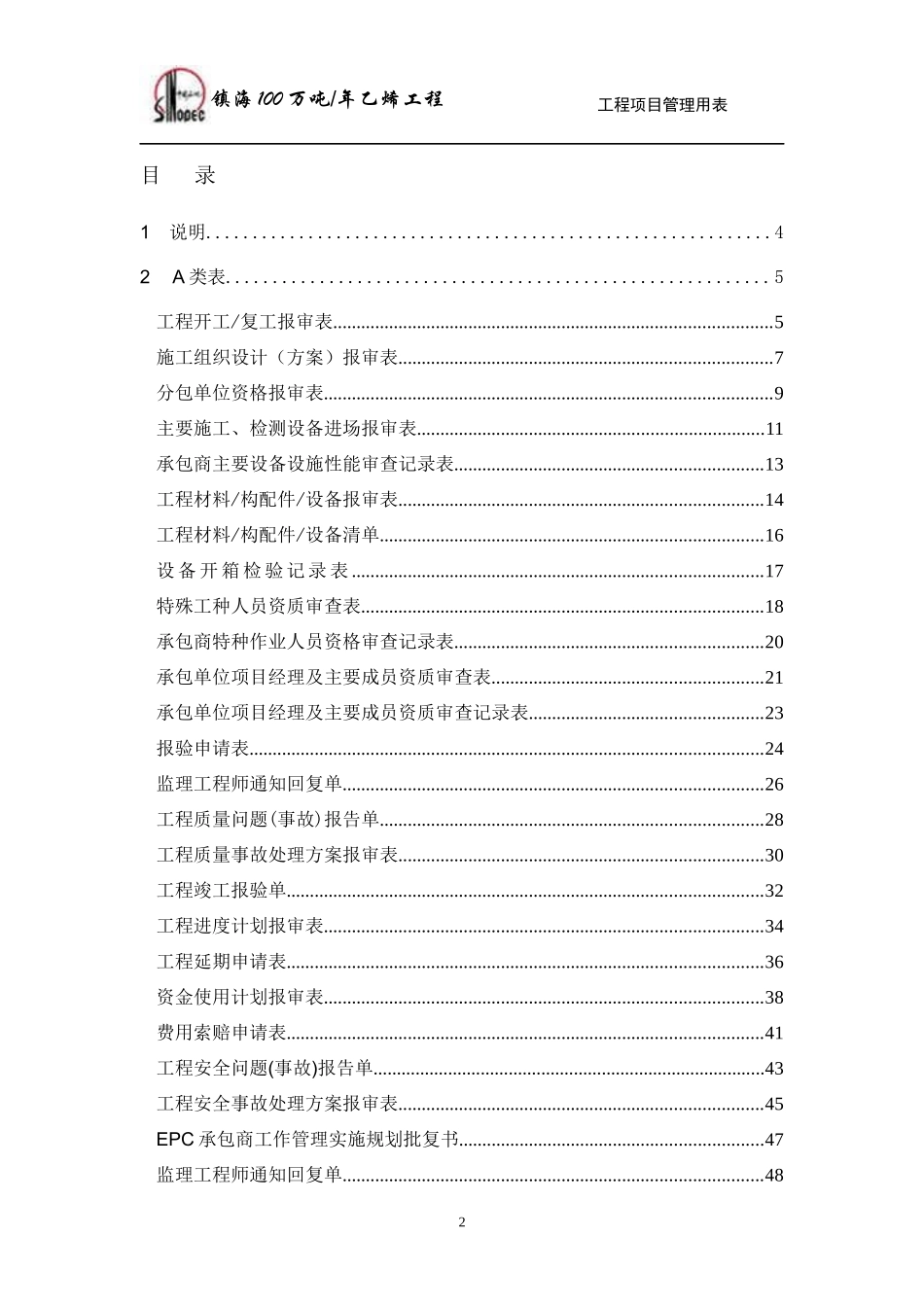

镇海100万吨/年乙烯工程工程项目管理用表表格设计说明及需要明确落实的问题1、建设单位用表(C类表)没有列出,此类表格由项目经理部列出,C类表包括工程管理部、质量控制部、控制部、HSE管理部、质量监督组等单位的用表。2、承包商工作联系单(A-021)及监理工作联系单(B-004)我做了修改,需要落实采用何种表格。3、特殊工种、进场材料报验、工序报验等表是否都需要项目经理签字?因为项目经理平时根本没有时间查阅这些资料,建议施工经理签字即可,但是重要资料还是需要项目经理签字。4、本次所列的表格分施工单位和EPC单位,其它承包形式的表格此次未列出。5、《石油化工建设工程项目监理规范》(SH/T3903-2004)部分用表因为不常用,此次未考虑在内,若需要的话,可以随时增加。镇海100万吨/年乙烯工程工程项目管理用表镇海炼化100万吨/年乙烯工程项目管理用表(第1版)二○○八年五月十五日1镇海100万吨/年乙烯工程工程项目管理用表目录1说明.............................................................42A类表..........................................................5工程开工/复工报审表..............................................................................................5施工组织设计(方案)报审表................................................................................7分包单位资格报审表................................................................................................9主要施工、检测设备进场报审表..........................................................................11承包商主要设备设施性能审查记录表..................................................................13工程材料/构配件/设备报审表..............................................................................14工程材料/构配件/设备清单..................................................................................16设备开箱检验记录表........................................................................................17特殊工种人员资质审查表......................................................................................18承包商特种作业人员资格审查记录表..................................................................20承包单位项目经理及主要成员资质审查表..........................................................21承包单位项目经理及主要成员资质审查记录表..................................................23报验申请表..............................................................................................................24监理工程师通知回复单..........................................................................................26工程质量问题(事故)报告单..................................................................................28工程质量事故处理方案报审表..............................................................................30工程竣工报验单......................................................................................................32工程进度计划报审表..............................................................................................34工程延期申请表......................................................................................................36资金使用计划报审表..............................................................................................38费用索赔申请表......................................................................................................41工程安全问题(事故)报告单....................................................................................43工程安全事故处理...
