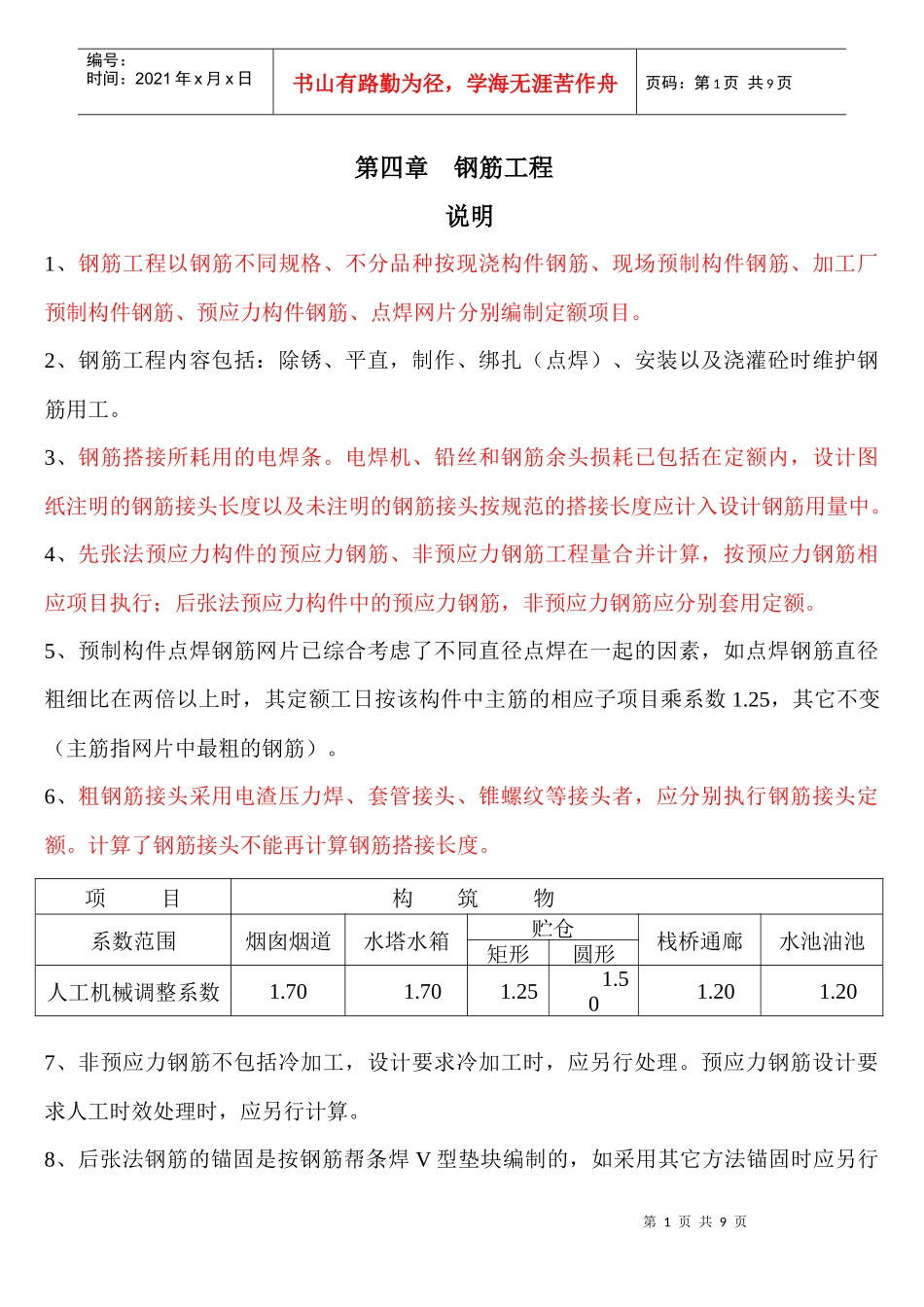

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页第四章钢筋工程说明1、钢筋工程以钢筋不同规格、不分品种按现浇构件钢筋、现场预制构件钢筋、加工厂预制构件钢筋、预应力构件钢筋、点焊网片分别编制定额项目
2、钢筋工程内容包括:除锈、平直,制作、绑扎(点焊)、安装以及浇灌砼时维护钢筋用工
3、钢筋搭接所耗用的电焊条
电焊机、铅丝和钢筋余头损耗已包括在定额内,设计图纸注明的钢筋接头长度以及未注明的钢筋接头按规范的搭接长度应计入设计钢筋用量中
4、先张法预应力构件的预应力钢筋、非预应力钢筋工程量合并计算,按预应力钢筋相应项目执行;后张法预应力构件中的预应力钢筋,非预应力钢筋应分别套用定额
5、预制构件点焊钢筋网片已综合考虑了不同直径点焊在一起的因素,如点焊钢筋直径粗细比在两倍以上时,其定额工日按该构件中主筋的相应子项目乘系数1
25,其它不变(主筋指网片中最粗的钢筋)
6、粗钢筋接头采用电渣压力焊、套管接头、锥螺纹等接头者,应分别执行钢筋接头定额
计算了钢筋接头不能再计算钢筋搭接长度
7、非预应力钢筋不包括冷加工,设计要求冷加工时,应另行处理
预应力钢筋设计要求人工时效处理时,应另行计算
8、后张法钢筋的锚固是按钢筋帮条焊V型垫块编制的,如采用其它方法锚固时应另行项目构筑物系数范围烟囱烟道水塔水箱贮仓栈桥通廊水池油池矩形圆形人工机械调整系数1
20第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页计算
9、基坑护壁孔内安放钢筋按现场预制构件钢筋相应项目执行,其坑护壁上钢筋网片按点焊钢筋网片相应项目执行
10、对构筑物工程,其钢筋可按表列系数调整定额中人工和机械用量:11、钢筋制作,绑扎需拆分者,制作按45%、绑扎按55%拆算
12、钢筋、铁件在加工厂制作
