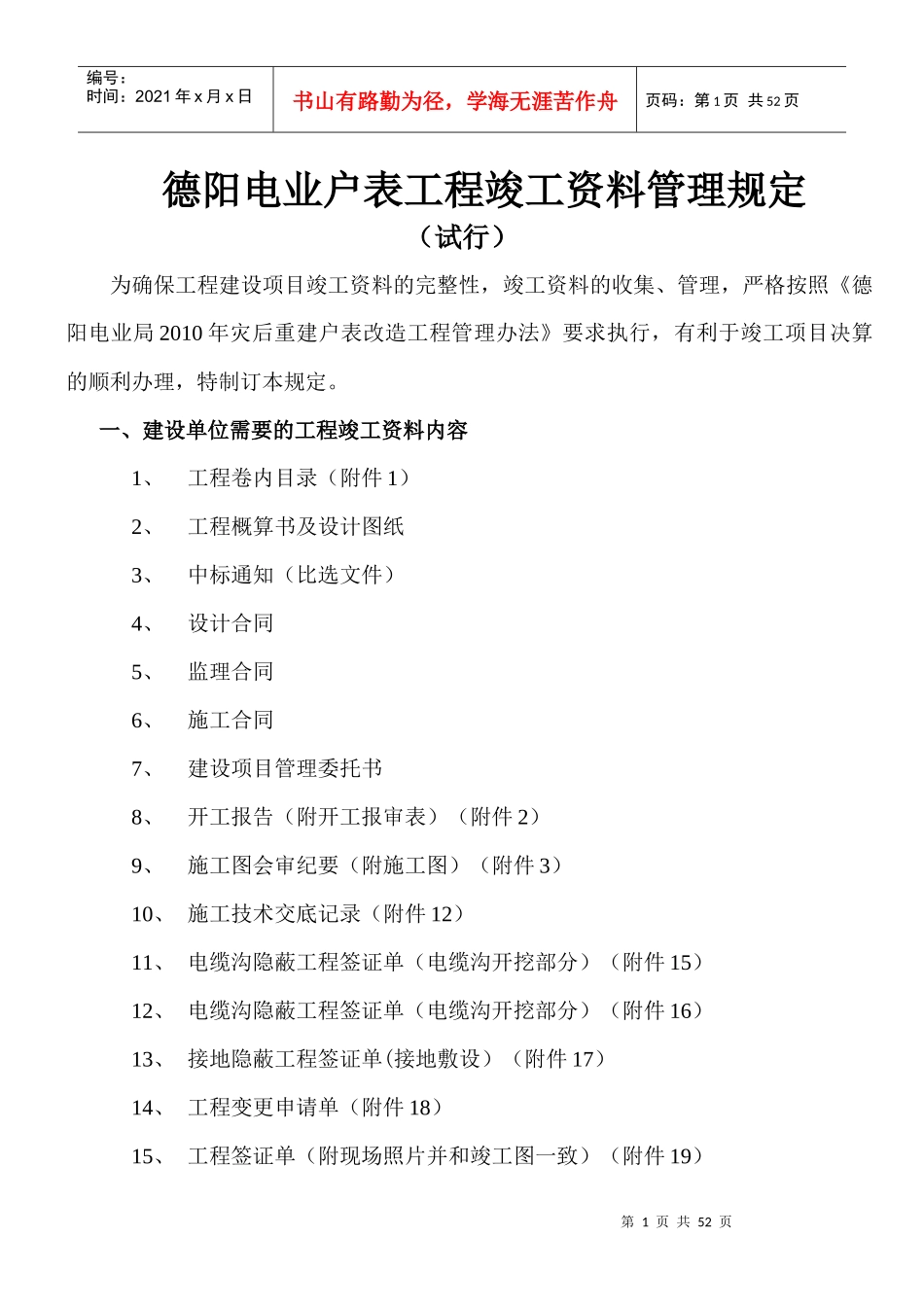

第1页共52页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共52页德阳电业户表工程竣工资料管理规定(试行)为确保工程建设项目竣工资料的完整性,竣工资料的收集、管理,严格按照《德阳电业局2010年灾后重建户表改造工程管理办法》要求执行,有利于竣工项目决算的顺利办理,特制订本规定。一、建设单位需要的工程竣工资料内容1、工程卷内目录(附件1)2、工程概算书及设计图纸3、中标通知(比选文件)4、设计合同5、监理合同6、施工合同7、建设项目管理委托书8、开工报告(附开工报审表)(附件2)9、施工图会审纪要(附施工图)(附件3)10、施工技术交底记录(附件12)11、电缆沟隐蔽工程签证单(电缆沟开挖部分)(附件15)12、电缆沟隐蔽工程签证单(电缆沟开挖部分)(附件16)13、接地隐蔽工程签证单(接地敷设)(附件17)14、工程变更申请单(附件18)15、工程签证单(附现场照片并和竣工图一致)(附件19)第2页共52页第1页共52页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共52页16、工程废旧材料处理记录(附件20)17、用户登记表(附件21)18、工程初步竣工验收申请书(附件22)19、工程(初)验收记录表(附件23)20、工程竣工报告(附件26)21、工程质量自检报告书(附件27)22、接地装置测试报告23、集抄系统调试报告24、安全文明施工评价表(安全文明监督机构有专用表格)25、工程验收(问题)记录表(附件28)26、工程竣工验收表(附件29)27、剩余材料统计表(附件30)28、施工结算书及竣工图纸(需盖竣工图章及有关人员签字)29、工程结算书30、工程财务决算报表二、监理单位需要的工程竣工资料内容1、工程卷内目录(附件1)2、工程概算书及设计图纸3、监理合同4、施工合同5、建设项目管理委托书第3页共52页第2页共52页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共52页6、开工报告(附开工报审表)(附件2)7、施工图会审纪要(附施工图)(附件3)8、项目管理实施规划报审表(附施工组织实施方案)(附件4)9、管理体系报审表(附管理体系网络图、管理制度清单)(附件5)10、应急预案报审表(附应急预案)(附件6)11、一般施工方案(措施)报审表(附按子项目作业指导书)(附件7)12、施工管理人员资质报审表(附施工管理人员资格证件)(附件8)13、主要施工机械/工器具/安全用具报审表(附检验资料)(附件9)14、主要测量、计量器具检验报审表(附检验资料)(附件10)15、特殊工种/特殊工作人员报审表(附作业人员资格证件)(附件11)16、施工技术交底记录(附件12)17、施工进度计划报审表(附件13)18、工作联系单(附件14)19、电缆沟隐蔽工程签证单(电缆沟开挖部分)(附件15)20、敷管(电缆敷设)隐蔽工程签证单(附件16)21、接地隐蔽工程签证单(接地敷设)(附件17)22、工程变更申请单(附件18)23、工程签证单(附现场照片并和竣工图一致)(附件19)24、工程废旧材料处理记录(附件20)25、用户登记表(附件21)26、工程初步竣工验收申请书(附件22)第4页共52页第3页共52页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共52页27、工程(初)验收记录表(附件23)28、监理工程师通知单(附件24)29、监理工程师通知回复单(附件25))30、工程竣工报告(附件26)31、工程质量自检报告书(附件27)32、接地装置测试报告33、集抄系统调试报告34、安全文明施工评价表(安全文明监督机构有专用表格)35、工程验收(问题)记录表(附件28)36、工程竣工验收表(附件29)37、剩余材料统计表(附件30)38、施工结算书及竣工图纸(需盖竣工图章及有关人员签字)三、附件附件1:“一户一表”改造工程竣工资料卷内目录序号责任者文件材料题名日期页次备注1工程预算书第5页共52页第4页共52页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共52页2中标通知(比选文件)3合同(设计、监理、施工)4建设项目管理委托书5开工报告(附开工报审表)6施工图会审纪要(附施工图)7项目管理实施规划报审表(附施工组织实施方案)8管理体系报...
