安全技术交底工程名称新建连云港至镇江铁路扬州南站站房、雨棚及相关工程交底部位泥浆护壁钻孔灌注桩施工单位中国建筑一局(集团)有限公司编制日期2018年12月26日交底内容钻进、水下混凝土浇筑安全技术交底内容:一、施工准备:1、桩基钻孔前将场地整平,清除杂物
在夯填密实土层上横向铺设枕木,然后在枕木上铺设废旧钢轨或型钢,构成钻机平台
2、场地的大小要满足钻机的放置、泥浆循环系统及混凝土运输车等协调工作的要求
3、现场临水、临电已布置到位,满足桩基施工要求
二、护筒制作及埋设要求1、护筒用4mm的钢板制作,直径1000mm,护筒髙度根据地质条件选择髙度为1
为保证其刚度,防止变形,在护筒上、下端和中部外侧各焊一道加劲肋,埋设护筒时采用十字定位法埋设,即在距桩中心1
2m处,呈垂直方向埋设四个控制桩,控制桩埋深不少于0
用回交的方法确定桩中心,埋设护筒顶口髙出地面50cm,底部埋置在地表下1m,护筒周围用粘土捣实,确保护筒埋设牢固
护筒埋设采用挖埋法,护筒就位后在护筒口上焊上十字钢筋架,在十字架中心挂吊一线锤,自然下放,检查是否与桩中心重合一致,以此来校核护筒的准确安设位置
钻机导杆中心线、循环盘中心线、护筒中心线保持在同一直线
护筒中心与设计桩位中心的偏差不得大于50mm,钢护筒垂直度偏差不大于10cm,保证钻机沿着桩位垂直方向顺利工作

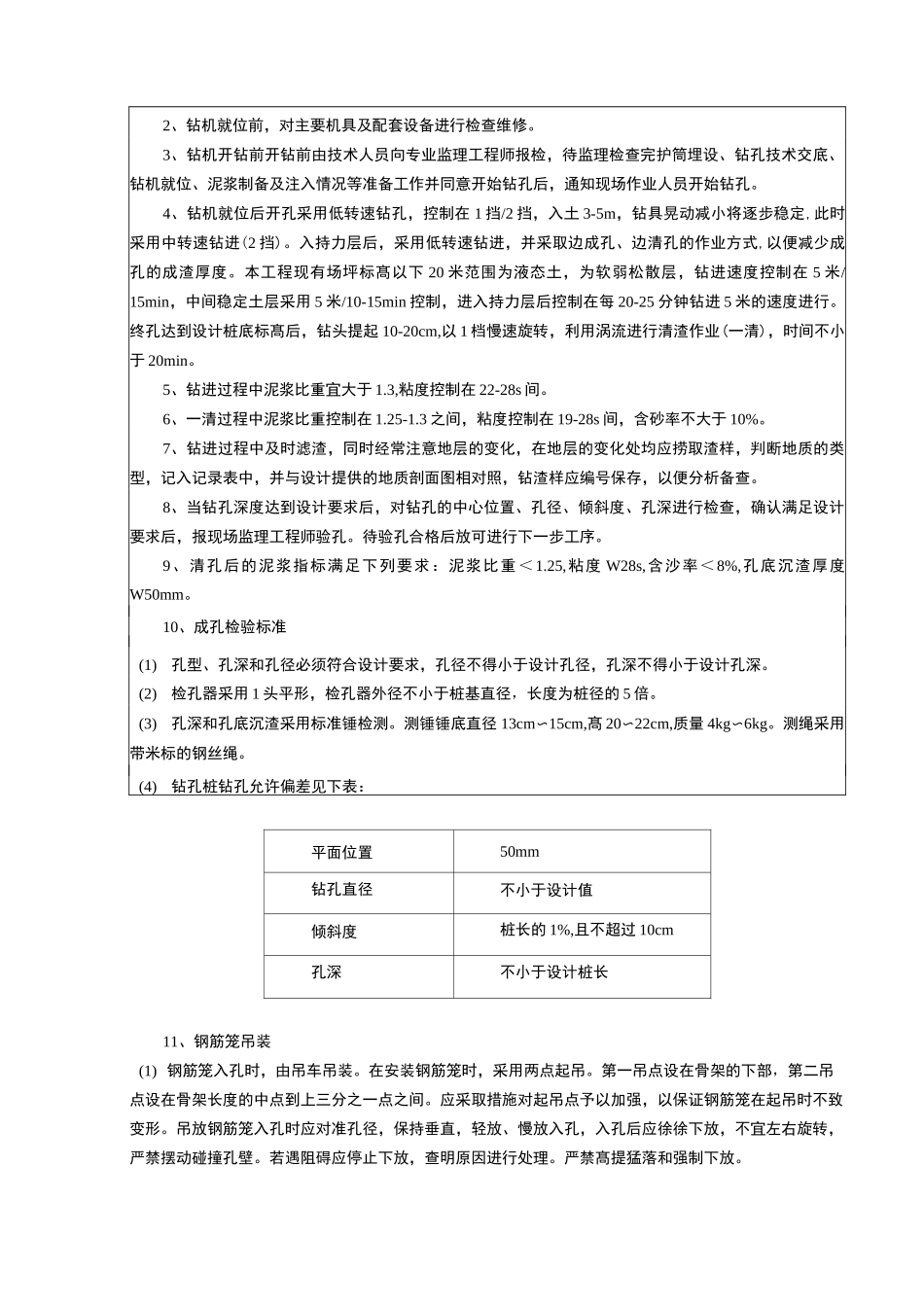

三、正循环钻机施工1、工艺流程图2、钻机就位前,对主要机具及配套设备进行检查维修
3、钻机开钻前开钻前由技术人员向专业监理工程师报检,待监理检查完护筒埋设、钻孔技术交底、钻机就位、泥浆制备及注入情况等准备工作并同意开始钻孔后,通知现场作业人员开始钻孔
4、钻机就位后开孔采用低转速钻孔,控制在1挡/2挡,入土3-5m,钻具晃动减小将逐步稳定,此时采用中转速钻进(2挡)

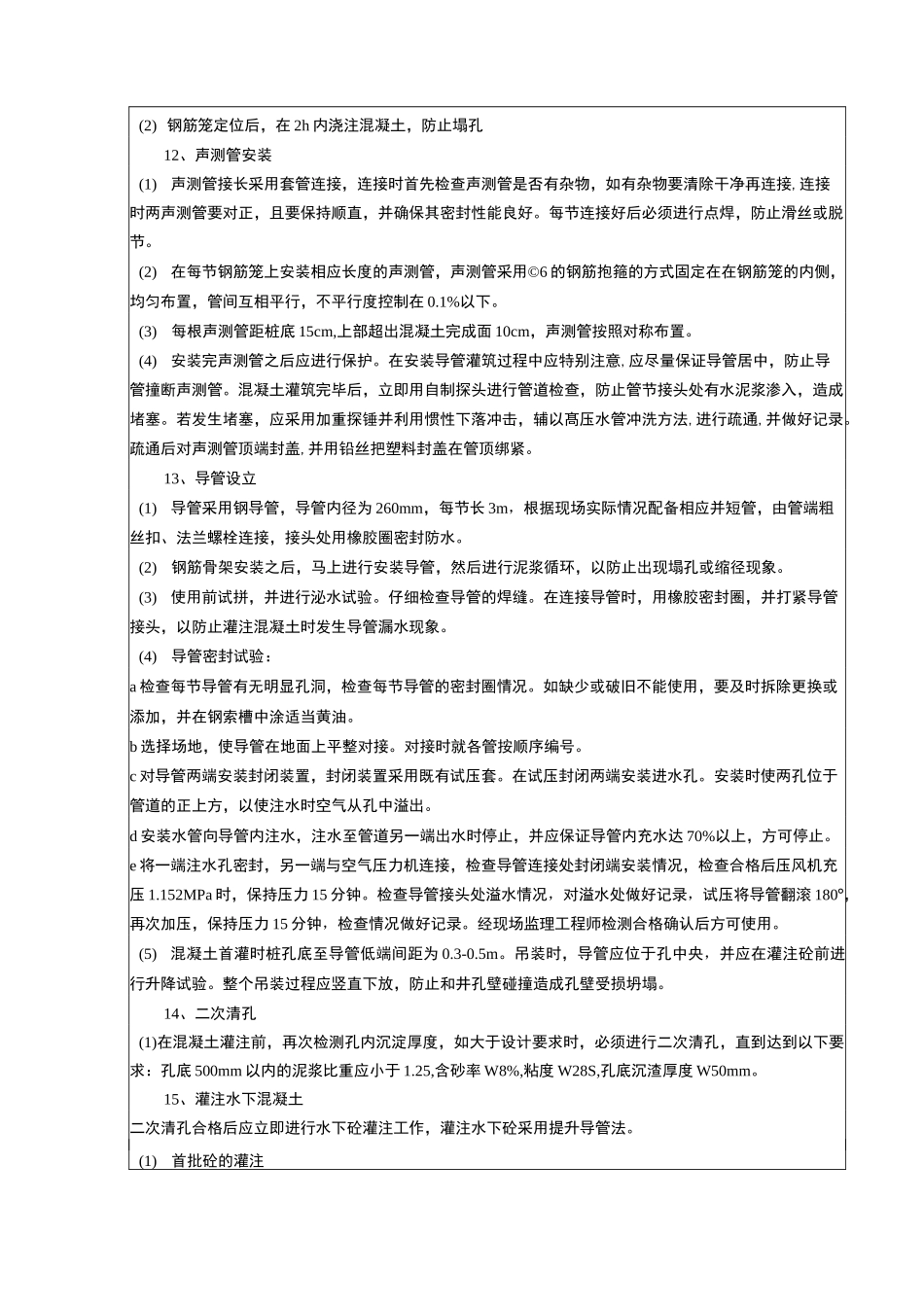

入持力层后,采用低转速钻进,并采取边成孔、边清孔的作业方式,
