尤溪县汶潭水利枢纽库区段公路改建工程施工技术方案报审表承包单位:福建省亿润建设发展有限公司合同号监理单位:福建新东南工程建设监理有限公司编号:致:总监办我部按照国家有关规范及技术要求,完成了本合冋段级配碎石层专项施工技术方案编制工作,现呈报贵办,请予以审批
t-tfr八r-FT-—t——>1—t*
-^-r^、-匚一rrr、>
>>月日附件:级配碎石层专项施丄技术万案年承包人:专业监理工程师意见:签字:年月日总监理工程师意见:签字:年月日1级配碎石层施工方案一、工程概况本项目为尤溪县汶潭水利枢纽库区段公路改建工程,根据施工合同,本项目分为S304线和X735线
S304线汶潭至埔头段原设计标准为山岭重丘区二级公路,设计时速为40公里/小时,路基宽10
5米,路面宽10米
路面结构形式为:26cm厚抗折5
0水泥混凝土面层1cm厚沥青圭寸层18cm厚5%水泥稳定碎石(3
5MPa)15cm厚级配碎石X735线华口溪至火甲坑段为三级公路,设计时速为30公里/小时,路基宽8
5米,路面宽8米
路面结构形式为:22cm厚抗折5
0水泥混凝土面层1cm厚沥青圭寸层15cm厚5%水泥稳定碎石(3
5MPa)15cm厚级配碎石二、施工准备情况1
施工人员及机械准备情况根据施工计划针对级配碎石层的施工进行组织安排,现场管理人员、施工人员已进场就位,现场管理人员2名,测量工程师1名,试验员1名,机械手7名,普工4名
测量工程师已对导线点、水准点的加密闭合完毕,达到规范要求
路基交验工作已全部完成,拌和站的安装调试标定工作已结束,装载机、压路机等设备已进场

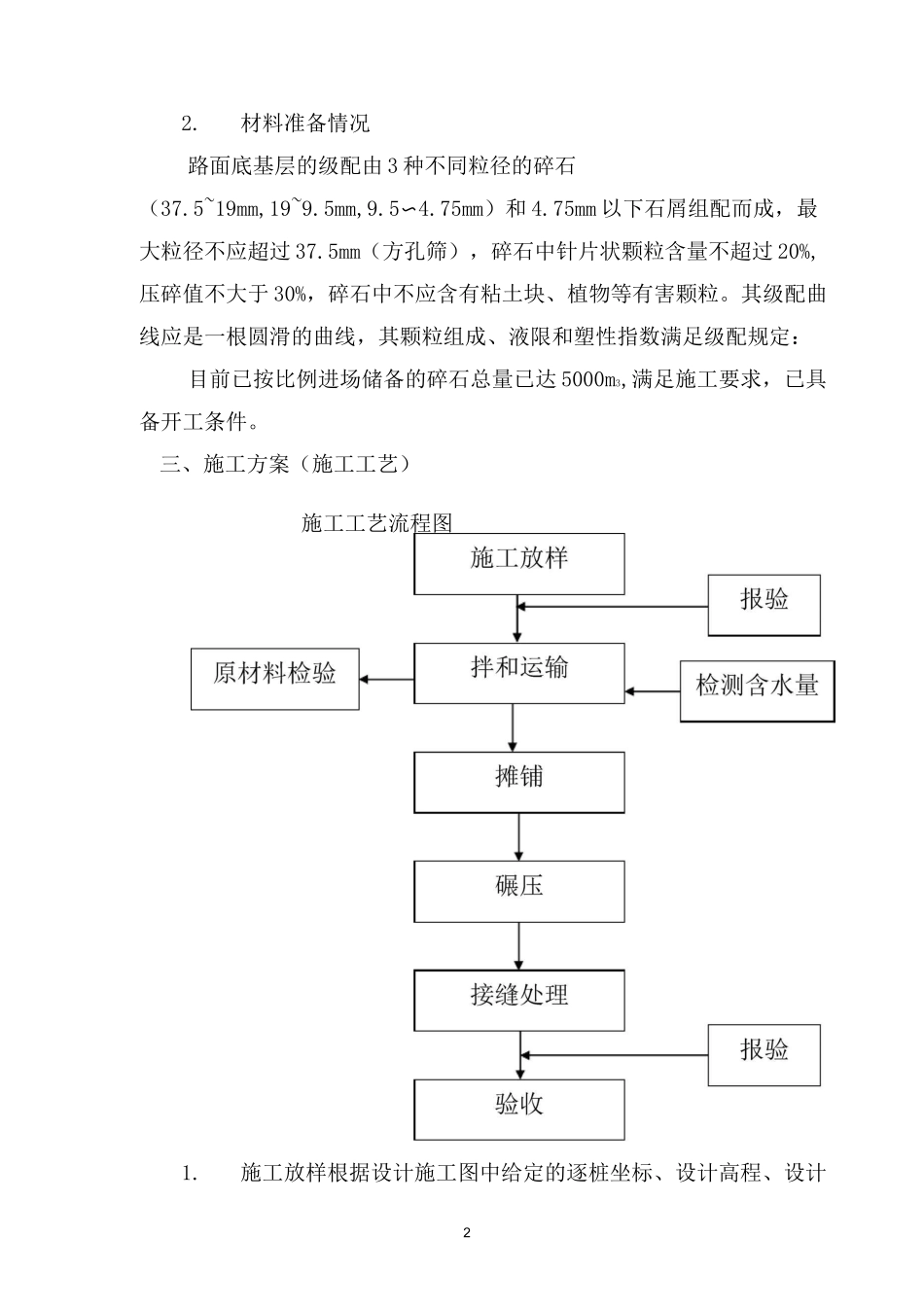

材料准备情况路面底基层的级配由3种不同粒径的碎石(37
5~19mm,19~9
75mm)和4
75mm以下石屑组配而成,最大粒径不应超过37
5mm(方孔筛),碎石中针片状颗粒含量不超过20%,压碎值不大于30
