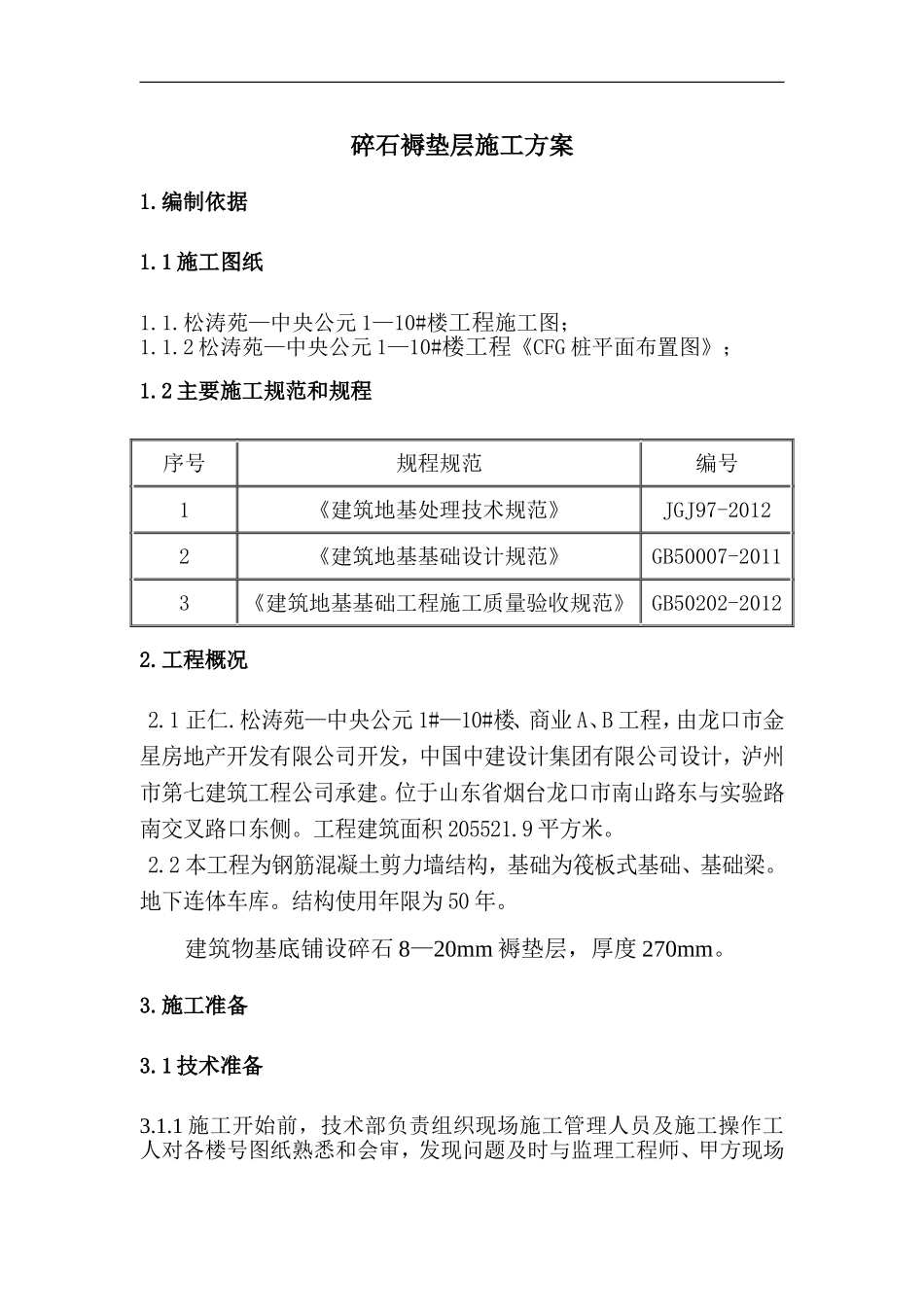

碎石褥垫层施工方案1
1施工图纸1
松涛苑—中央公元1—10#楼工程施工图;1
2松涛苑—中央公元1—10#楼工程《CFG桩平面布置图》;1
2主要施工规范和规程序号规程规范编号1《建筑地基处理技术规范》JGJ97-20122《建筑地基基础设计规范》GB50007-20113《建筑地基基础工程施工质量验收规范》GB50202-20122
松涛苑—中央公元1#—10#楼、商业A、B工程,由龙口市金星房地产开发有限公司开发,中国中建设计集团有限公司设计,泸州市第七建筑工程公司承建
位于山东省烟台龙口市南山路东与实验路南交叉路口东侧
工程建筑面积205521
2本工程为钢筋混凝土剪力墙结构,基础为筏板式基础、基础梁
地下连体车库
结构使用年限为50年
建筑物基底铺设碎石8—20mm褥垫层,厚度270mm

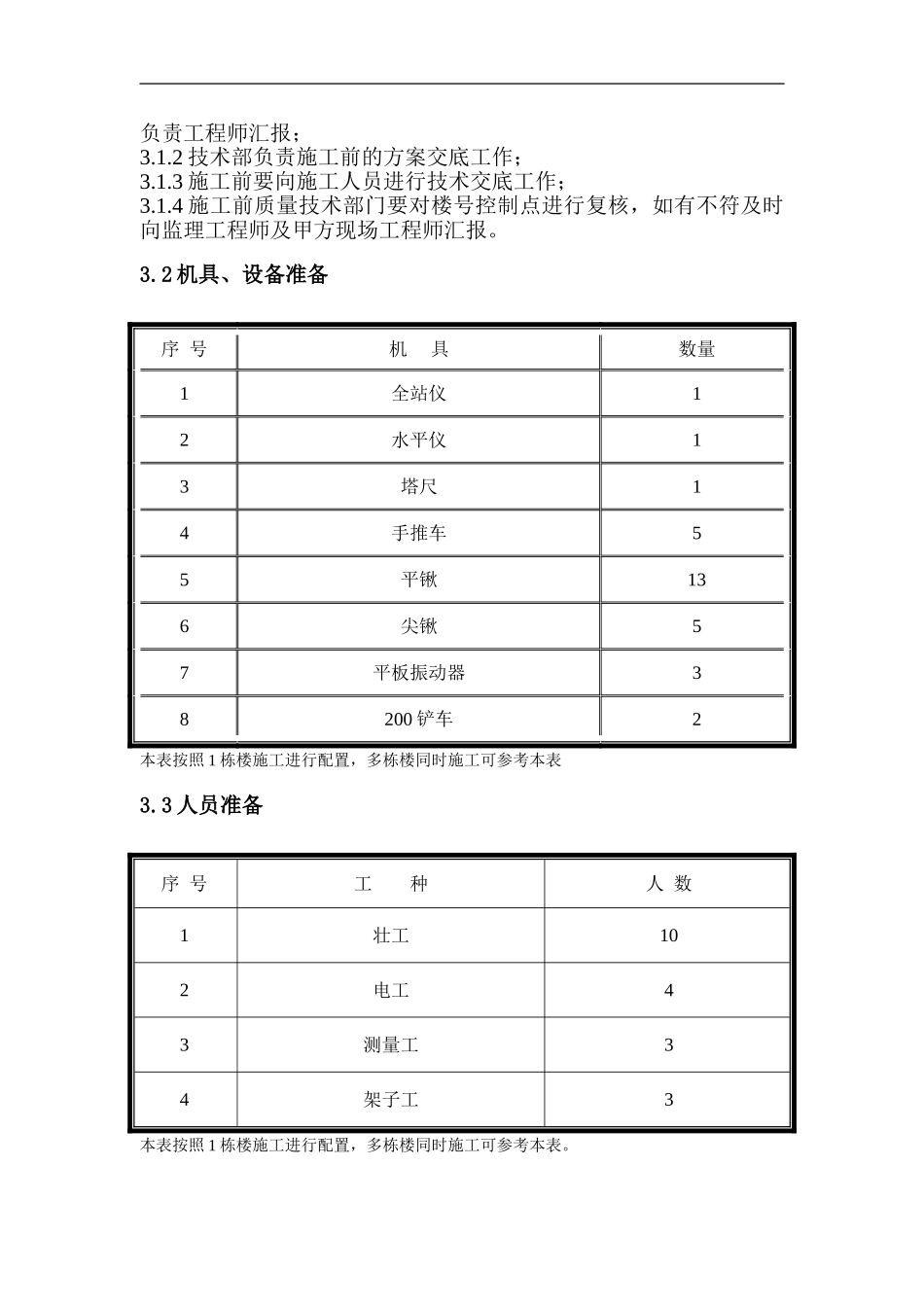

1技术准备3
1施工开始前,技术部负责组织现场施工管理人员及施工操作工人对各楼号图纸熟悉和会审,发现问题及时与监理工程师、甲方现场负责工程师汇报;3
2技术部负责施工前的方案交底工作;3
3施工前要向施工人员进行技术交底工作;3
4施工前质量技术部门要对楼号控制点进行复核,如有不符及时向监理工程师及甲方现场工程师汇报
2机具、设备准备序号机具数量1全站仪12水平仪13塔尺14手推车55平锹136尖锹57平板振动器38200铲车2本表按照1栋楼施工进行配置,多栋楼同时施工可参考本表3
3人员准备序号工种人数1壮工102电工43测量工34架子工3本表按照1栋楼施工进行配置,多栋楼同时施工可参考本表

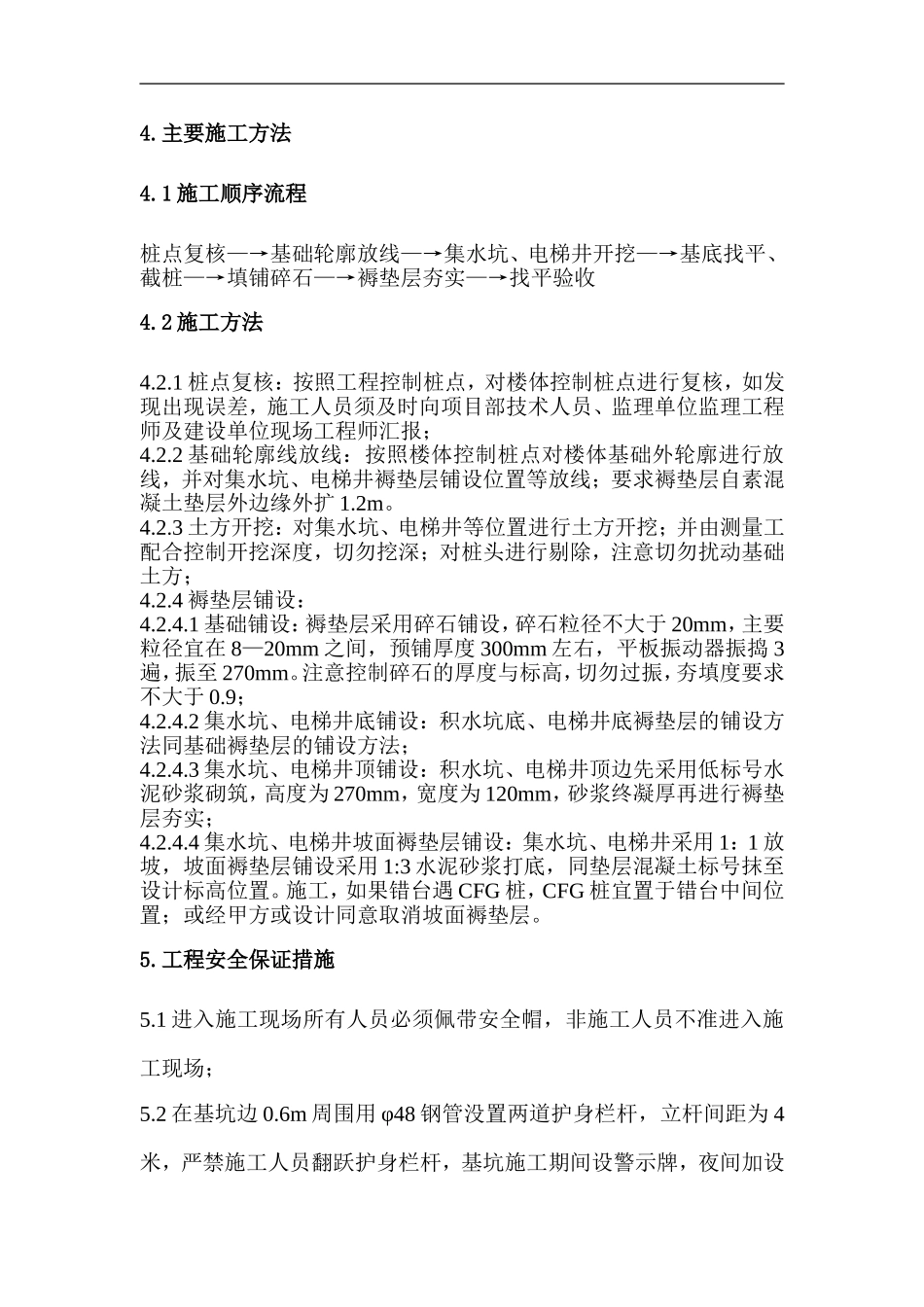

主要施工方法4
1施工顺序流程桩点复核—→基础轮廓放线—→集水坑、电梯井开挖—→基底找平、截桩—→填铺碎石—→褥垫层夯实—→找平验收4
2施工方法4
1桩点复核:按照工程控制桩点,对楼体控制桩
