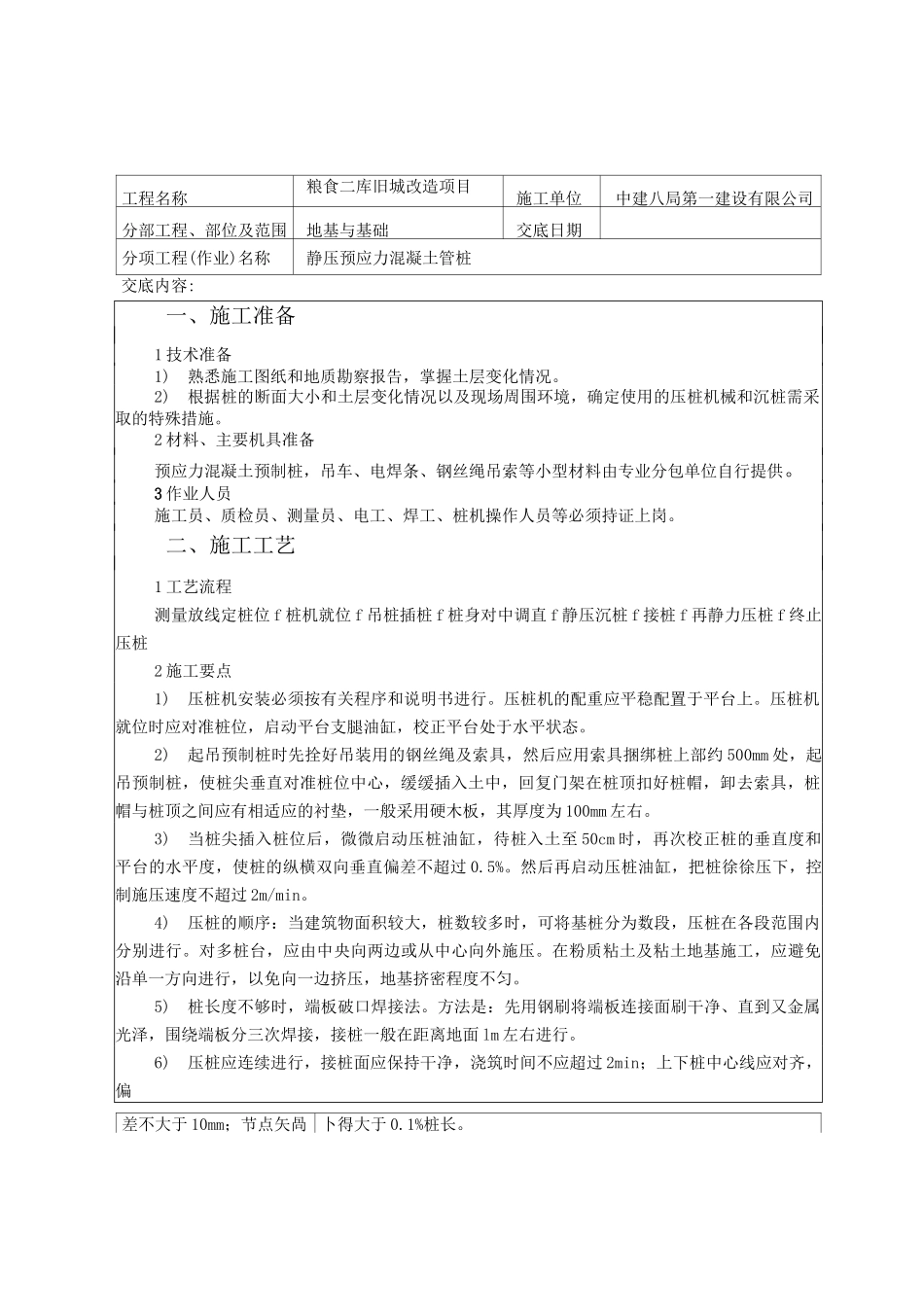

工程名称粮食二库旧城改造项目施工单位中建八局第一建设有限公司分部工程、部位及范围地基与基础交底日期分项工程(作业)名称静压预应力混凝土管桩交底内容:一、施工准备1技术准备1)熟悉施工图纸和地质勘察报告,掌握土层变化情况
2)根据桩的断面大小和土层变化情况以及现场周围环境,确定使用的压桩机械和沉桩需采取的特殊措施
2材料、主要机具准备预应力混凝土预制桩,吊车、电焊条、钢丝绳吊索等小型材料由专业分包单位自行提供
3作业人员施工员、质检员、测量员、电工、焊工、桩机操作人员等必须持证上岗
二、施工工艺1工艺流程测量放线定桩位f桩机就位f吊桩插桩f桩身对中调直f静压沉桩f接桩f再静力压桩f终止压桩2施工要点1)压桩机安装必须按有关程序和说明书进行
压桩机的配重应平稳配置于平台上
压桩机就位时应对准桩位,启动平台支腿油缸,校正平台处于水平状态
2)起吊预制桩时先拴好吊装用的钢丝绳及索具,然后应用索具捆绑桩上部约500mm处,起吊预制桩,使桩尖垂直对准桩位中心,缓缓插入土中,回复门架在桩顶扣好桩帽,卸去索具,桩帽与桩顶之间应有相适应的衬垫,一般采用硬木板,其厚度为100mm左右
3)当桩尖插入桩位后,微微启动压桩油缸,待桩入土至50cm时,再次校正桩的垂直度和平台的水平度,使桩的纵横双向垂直偏差不超过0
然后再启动压桩油缸,把桩徐徐压下,控制施压速度不超过2m/min
4)压桩的顺序:当建筑物面积较大,桩数较多时,可将基桩分为数段,压桩在各段范围内分别进行
对多桩台,应由中央向两边或从中心向外施压
在粉质粘土及粘土地基施工,应避免沿单一方向进行,以免向一边挤压,地基挤密程度不匀
5)桩长度不够时,端板破口焊接法
方法是:先用钢刷将端板连接面刷干净、直到又金属光泽,围绕端板分三次焊接,接桩一般在距离地面lm左右进行
6)压桩应连续进行,接桩面应保持干净,浇筑时间不应超过2min;上下
