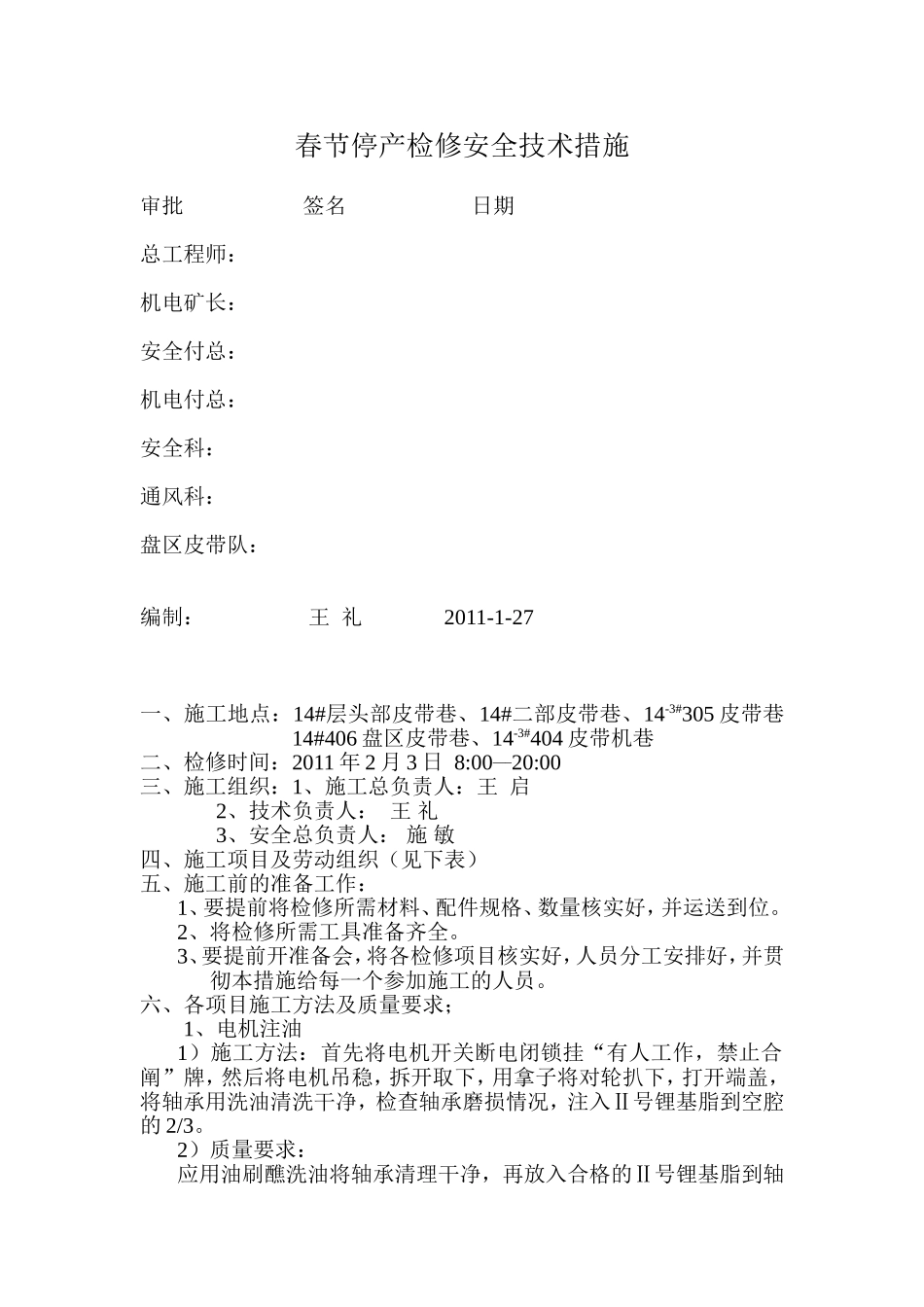

春节停产检修安全技术措施审批签名日期总工程师:机电矿长:安全付总:机电付总:安全科:通风科:盘区皮带队:编制:王礼2011-1-27一、施工地点:14#层头部皮带巷、14#二部皮带巷、14-3#305皮带巷14#406盘区皮带巷、14-3#404皮带机巷二、检修时间:2011年2月3日8:00___20:00三、施工组织:1、施工总负责人:王启2、技术负责人:王礼3、安全总负责人:施敏四、施工项目及劳动组织(见下表)五、施工前的准备工作:1、要提前将检修所需材料、配件规格、数量核实好,并运送到位
2、将检修所需工具准备齐全
3、要提前开准备会,将各检修项目核实好,人员分工安排好,并贯彻本措施给每一个参加施工的人员
六、各项目施工方法及质量要求;1、电机注油1)施工方法:首先将电机开关断电闭锁挂“有人工作,禁止合阐”牌,然后将电机吊稳,拆开取下,用拿子将对轮扒下,打开端盖,将轴承用洗油清洗干净,检查轴承磨损情况,注入Ⅱ号锂基脂到空腔的2/3
2)质量要求:应用油刷醮洗油将轴承清理干净,再放入合格的Ⅱ号锂基脂到轴承空腔的2/3,安装时应调好对轮间隙1—3MM,齿口合严,固定螺栓紧固好
3.调整H架1)施工方法:首先找到皮带中心线,然后将H架衬平,H架的横拉筋中点一定要与皮带中心线对齐
2)质量要求:衬好的H架必须平直成直线,托辊着实
4、检查电控:1)施工方法:先停电,验明无电后,放电,然后检查

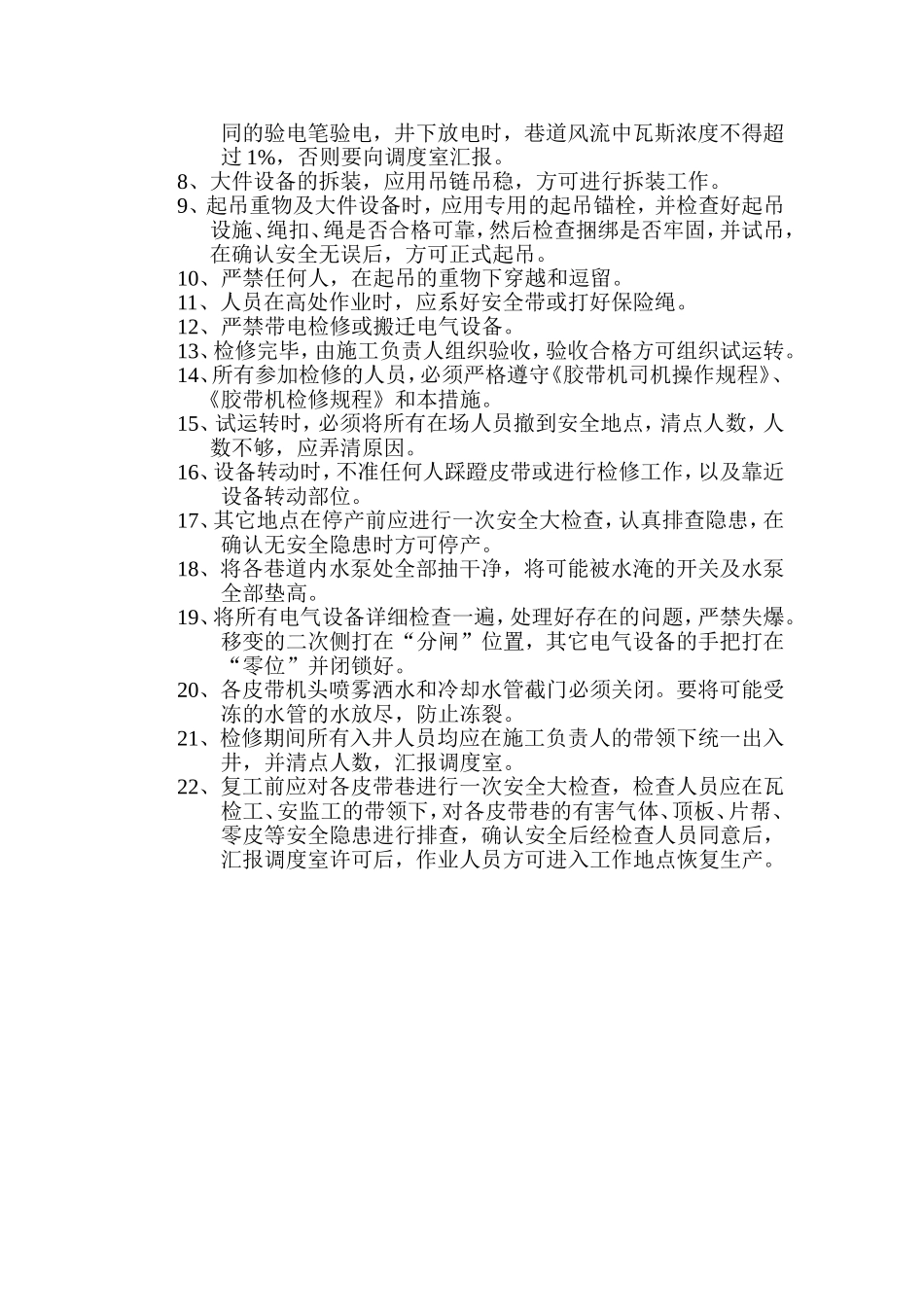

2)质量要求:各开关接线应紧固,可靠,机构操作灵活可靠,换向器无严重灼伤痕迹,保护动作灵敏可靠,整定合格,各保险符合要求,防爆面符合防爆要求,外壳无严重变形或绣蚀,各紧固处符合要求
5、更换游动车:1)施工方法:首先将人行侧的大架拆开2片、拿下,将旧游动车从大架里面取出,然后把新的游动车放入大架内,调整游动车与轨道的间距
2)质量要求:在更换完成后,必须将游动车上各滚筒的瓦座螺栓紧固好
