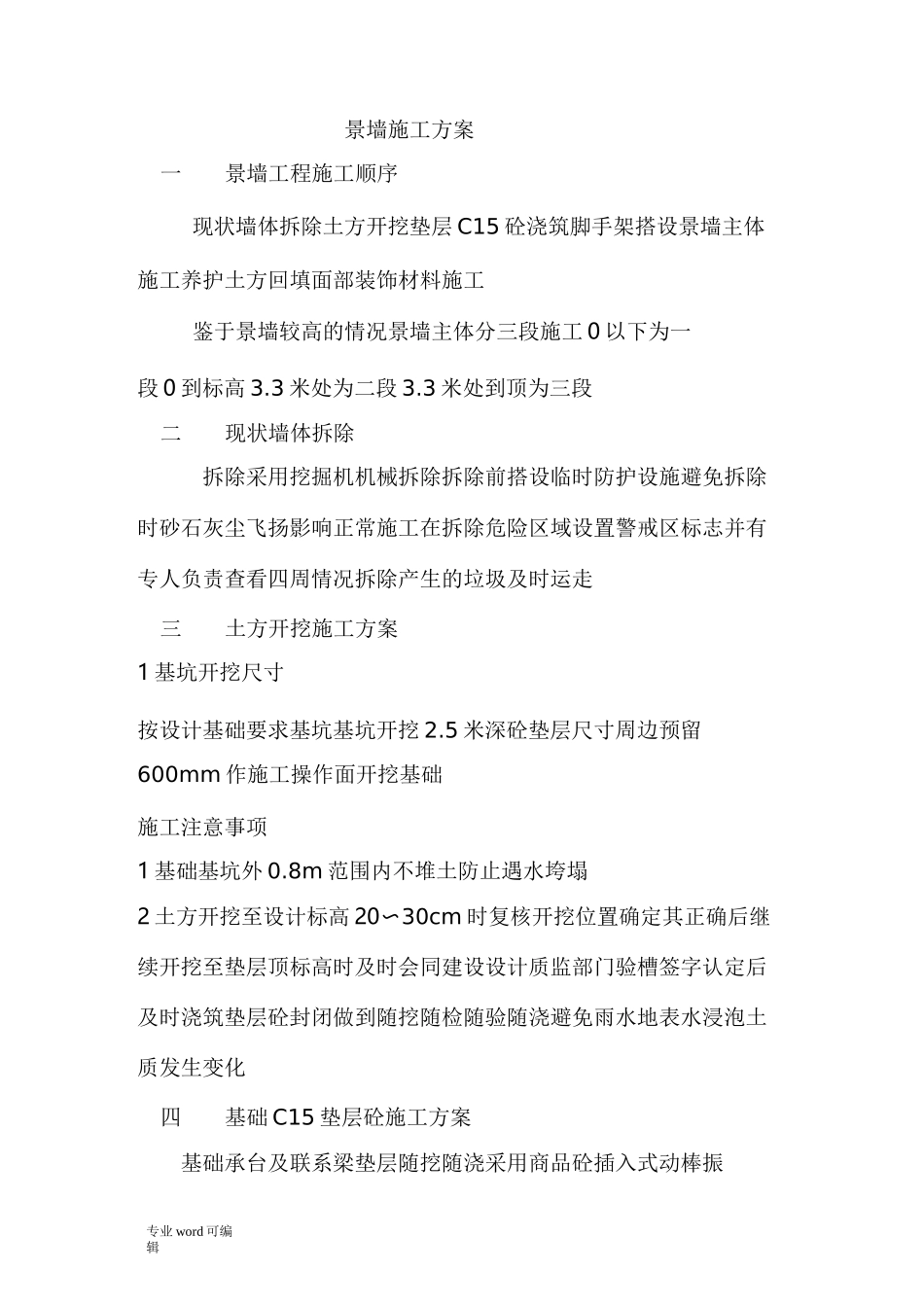

专业word可编辑景墙施工方案一景墙工程施工顺序现状墙体拆除土方开挖垫层C15砼浇筑脚手架搭设景墙主体施工养护土方回填面部装饰材料施工鉴于景墙较高的情况景墙主体分三段施工0以下为一段0到标高3
3米处为二段3
3米处到顶为三段二现状墙体拆除拆除采用挖掘机机械拆除拆除前搭设临时防护设施避免拆除时砂石灰尘飞扬影响正常施工在拆除危险区域设置警戒区标志并有专人负责查看四周情况拆除产生的垃圾及时运走三土方开挖施工方案1基坑开挖尺寸按设计基础要求基坑基坑开挖2
5米深砼垫层尺寸周边预留600mm作施工操作面开挖基础施工注意事项1基础基坑外0

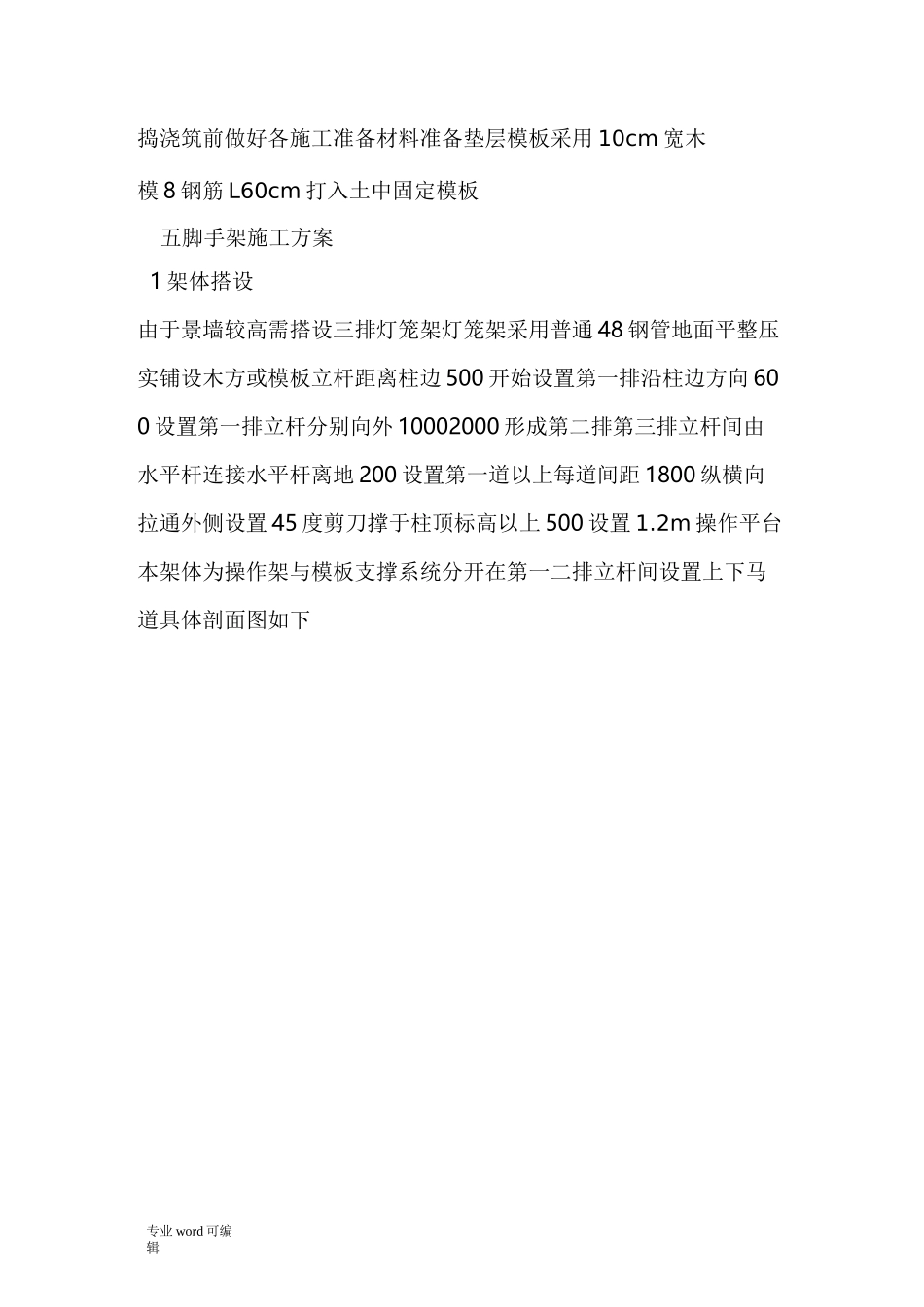

8m范围内不堆土防止遇水垮塌2土方开挖至设计标高20〜30cm时复核开挖位置确定其正确后继续开挖至垫层顶标高时及时会同建设设计质监部门验槽签字认定后及时浇筑垫层砼封闭做到随挖随检随验随浇避免雨水地表水浸泡土质发生变化四基础C15垫层砼施工方案基础承台及联系梁垫层随挖随浇采用商品砼插入式动棒振专业word可编辑捣浇筑前做好各施工准备材料准备垫层模板采用10cm宽木模8钢筋L60cm打入土中固定模板五脚手架施工方案1架体搭设由于景墙较高需搭设三排灯笼架灯笼架采用普通48钢管地面平整压实铺设木方或模板立杆距离柱边500开始设置第一排沿柱边方向600设置第一排立杆分别向外10002000形成第二排第三排立杆间由水平杆连接水平杆离地200设置第一道以上每道间距1800纵横向拉通外侧设置45度剪刀撑于柱顶标高以上500设置1
2m操作平台本架体为操作架与模板支撑系统分开在第一二排立杆间设置上下马道具体剖面图如下专业word可编辑CJCJJ;CCJ山533:
—1■LJCJ
C0CJ】RJ,i丸:j丄EC:j1J兀2架体拆除1拆除作业必须由上而下逐层进行严禁上下同时作业2必须严格遵守拆除顺序由上而下先绑者后拆后绑者先拆一般是先拆安全网栏杆脚手板剪刀撑而后
