项目管理软件操作实例1(排水工程)项目管理软件PROJECT操作实例将围绕一个小型的“排水工程”项目管理进行,通过上机操作,各位同学应该了解并熟悉项目管理软件PROJECT2007中涉及的管理技术和基本操作
排水工程项目基本情况项目名称:排水工程项目的开始日期:2016年06月1日日程排定方法:从项目的开始之日起项目日历:标准日历工作时间:每周工作6天,每天8小时通过项目启动会议,得到项目目标:确保小区排水通畅、大雨天不积水
可衡量结果:通畅的排水管道,闭水2天不渗漏,不影响小区景观
任务清单列表:大纲级别任务名称工期每工作日使用的资源约束条件1放线1工作日普通工:2个技术员:2小时2(摘要)挖沟2
1机械挖沟2工作日普通工:1个挖土机:2台机械挖沟与人工清沟之间负反搭接一天2
2人工清沟11工作日普通工:6个3(摘要)铺管3
1撒管1工作日普通工:2个管子:50根放线结束后延迟一天再撒管3
2铺设管道5工作日普通工:4个管道工1:4个3

3管道接口5工作日管道工1:1个管道工2:2个技术员:半天4砌检查井5工作日普通工:4个瓦工:4个5闭水试验2工作日工程师:1个管道工1:2个6回填土方5工作日普通工:4个挖土机:1台大纲级别任务名称工期每工作日使用的资源约束条件7竣工验收1工作日工程师:1个技术员:1个8结束0工作日资源可使用情况:资源名称最大单位标准工资率每次使用成本成本累算方式普通工8¥4
00/工时按比例管道工14¥5
00/工时¥20
00按比例管道工22¥10
00/工时¥30
00按比例瓦工4¥5
00/工时¥20
00按比例技术员1¥100
00/工作日按比例工程师1¥150
00/工作日按比例挖土机1¥1,000
00/工作日¥1,000
00结束管子¥20
00¥500

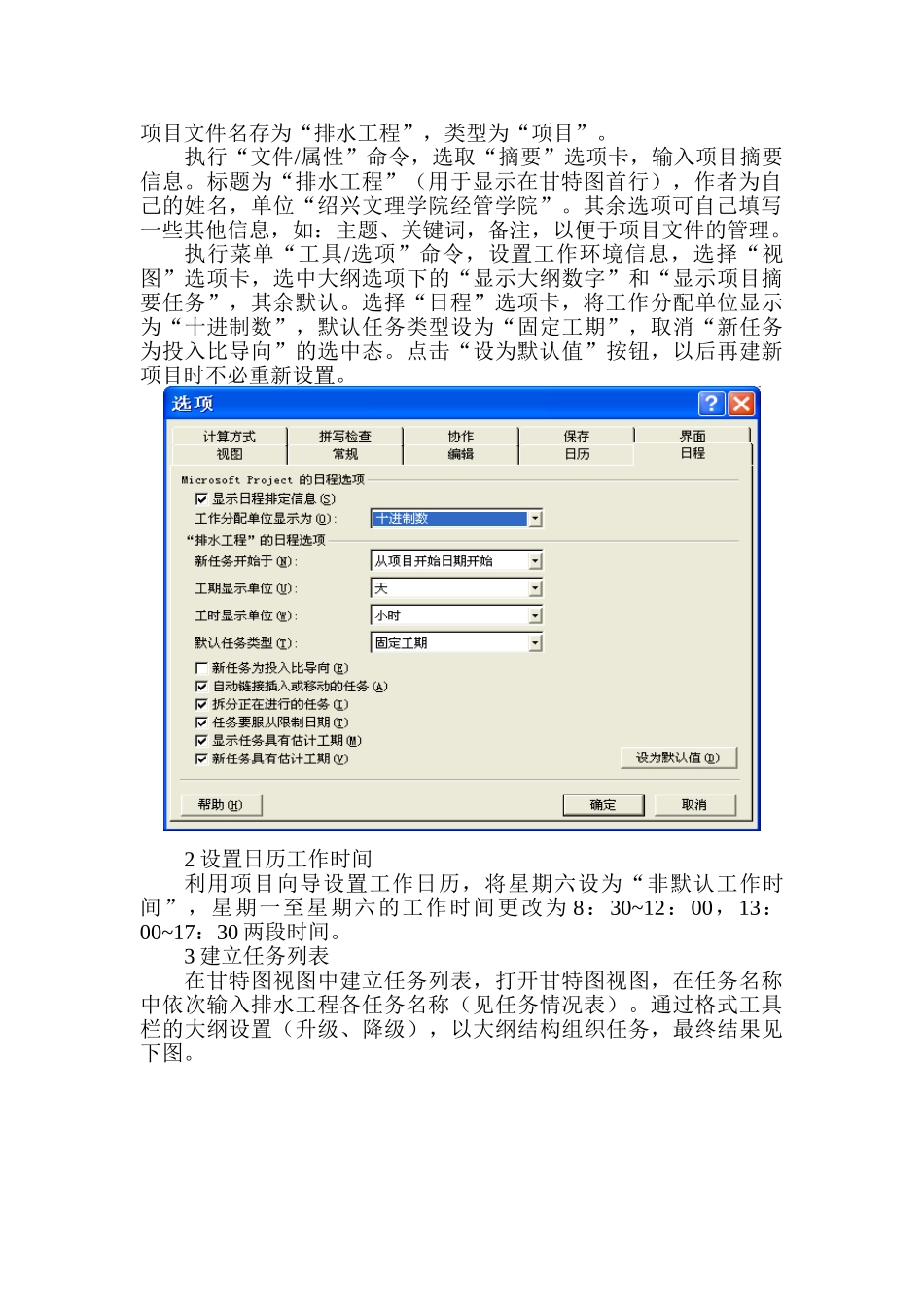

00开始任务之间的相关性:放线→机械挖沟→人工清沟→铺设管道→管道接口→砌检查井
