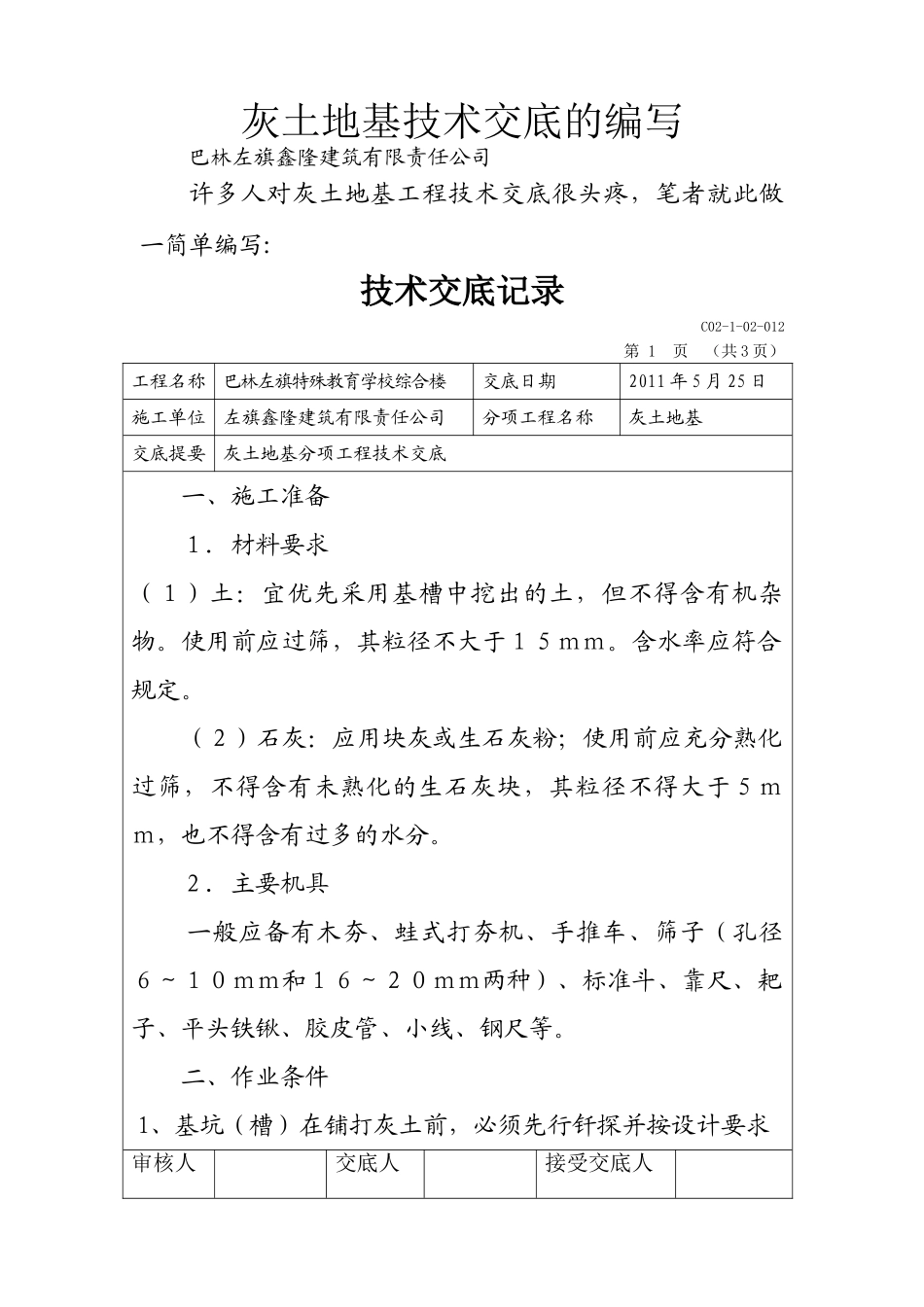

灰土地基技术交底的编写巴林左旗鑫隆建筑有限责任公司许多人对灰土地基工程技术交底很头疼,笔者就此做一简单编写:技术交底记录C02-1-02-012第1页(共3页)工程名称巴林左旗特殊教育学校综合楼交底日期2011年5月25日施工单位左旗鑫隆建筑有限责任公司分项工程名称灰土地基交底提要灰土地基分项工程技术交底一、施工准备1.材料要求(1)土:宜优先采用基槽中挖出的土,但不得含有机杂物
使用前应过筛,其粒径不大于15mm
含水率应符合规定
(2)石灰:应用块灰或生石灰粉;使用前应充分熟化过筛,不得含有未熟化的生石灰块,其粒径不得大于5mm,也不得含有过多的水分
2.主要机具一般应备有木夯、蛙式打夯机、手推车、筛子(孔径6~10mm和16~20mm两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线、钢尺等

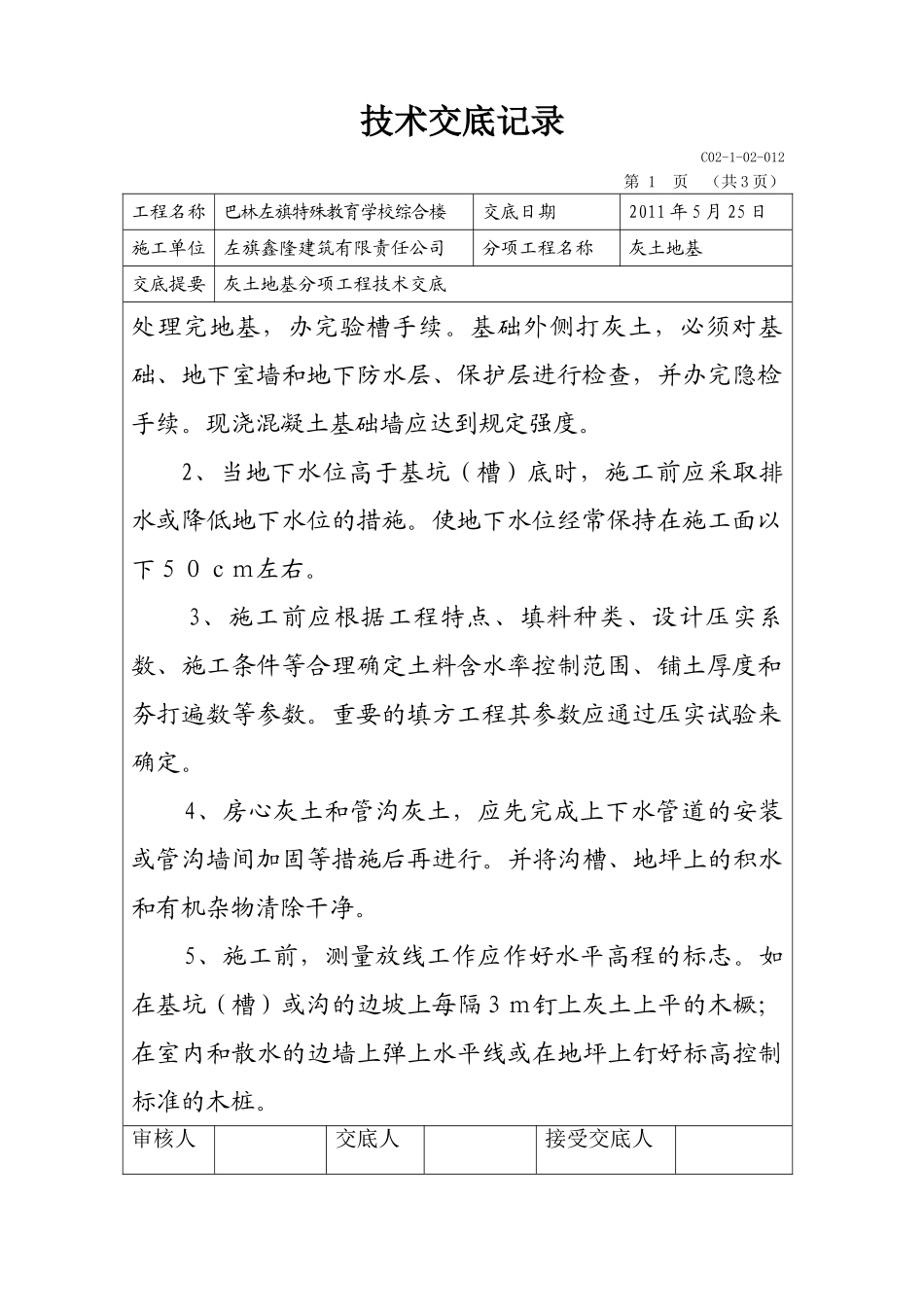

二、作业条件1、基坑(槽)在铺打灰土前,必须先行钎探并按设计要求审核人交底人接受交底人技术交底记录C02-1-02-012第1页(共3页)工程名称巴林左旗特殊教育学校综合楼交底日期2011年5月25日施工单位左旗鑫隆建筑有限责任公司分项工程名称灰土地基交底提要灰土地基分项工程技术交底处理完地基,办完验槽手续
基础外侧打灰土,必须对基础、地下室墙和地下防水层、保护层进行检查,并办完隐检手续
现浇混凝土基础墙应达到规定强度
2、当地下水位高于基坑(槽)底时,施工前应采取排水或降低地下水位的措施
使地下水位经常保持在施工面以下50cm左右
3、施工前应根据工程特点、填料种类、设计压实系数、施工条件等合理确定土料含水率控制范围、铺土厚度和夯打遍数等参数
重要的填方工程其参数应通过压实试验来确定
4、房心灰土和管沟灰土,应先完成上下水管道的安装或管沟墙间加固等措施后再进行
并将沟槽、地坪上的积水和有机杂物清除干净
5、施工前,测量放线工作应作好水平高程的标志
如在基坑(槽)或沟的边坡上每隔
