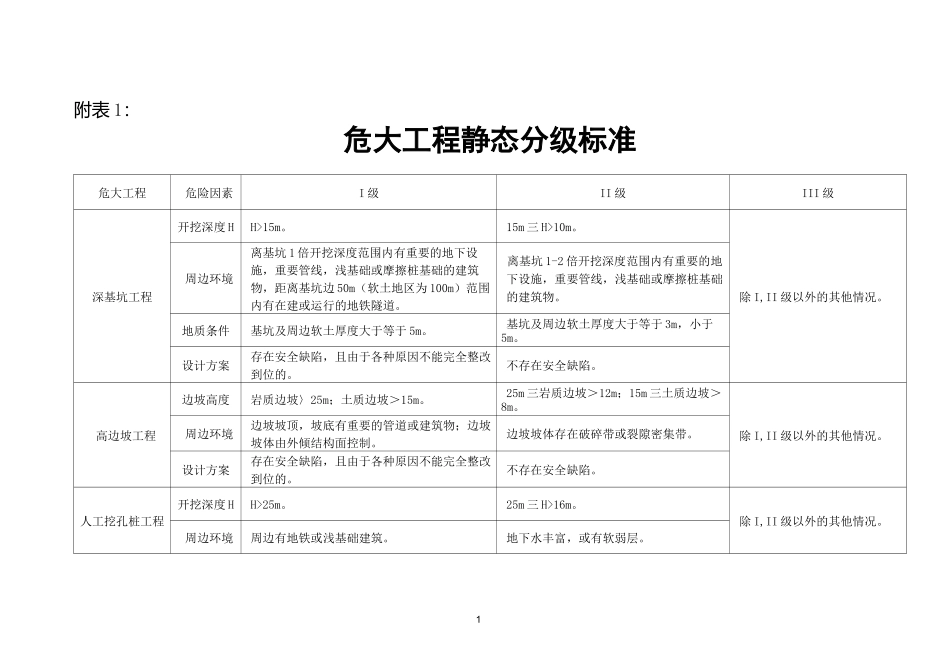

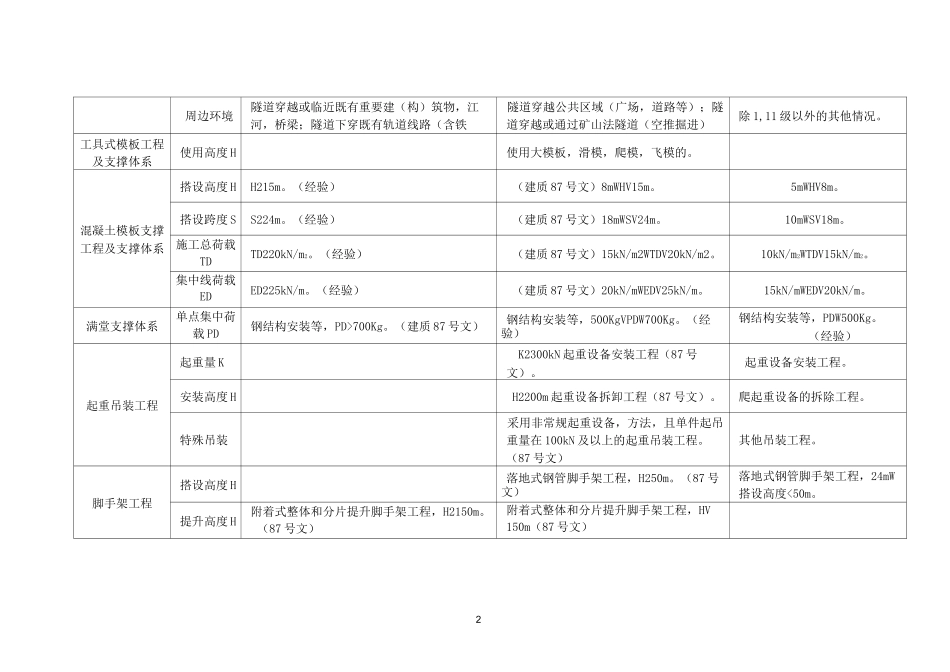

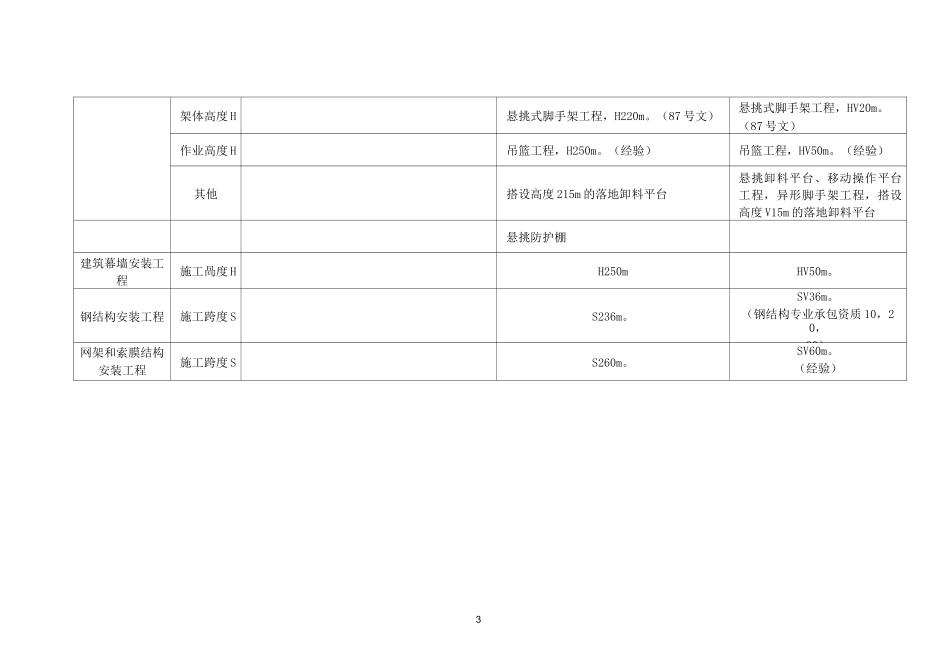

1附表1:危大工程静态分级标准危大工程危险因素I级II级III级深基坑工程开挖深度HH>15m。15m三H>10m。除I,II级以外的其他情况。周边环境离基坑1倍开挖深度范围内有重要的地下设施,重要管线,浅基础或摩擦桩基础的建筑物,距离基坑边50m(软土地区为100m)范围内有在建或运行的地铁隧道。离基坑1-2倍开挖深度范围内有重要的地下设施,重要管线,浅基础或摩擦桩基础的建筑物。地质条件基坑及周边软土厚度大于等于5m。基坑及周边软土厚度大于等于3m,小于5m。设计方案存在安全缺陷,且由于各种原因不能完全整改到位的。不存在安全缺陷。高边坡工程边坡高度岩质边坡〉25m;土质边坡>15m。25m三岩质边坡>12m;15m三土质边坡>8m。除I,II级以外的其他情况。周边环境边坡坡顶,坡底有重要的管道或建筑物;边坡坡体由外倾结构面控制。边坡坡体存在破碎带或裂隙密集带。设计方案存在安全缺陷,且由于各种原因不能完全整改到位的。不存在安全缺陷。人工挖孔桩工程开挖深度HH>25m。25m三H>16m。除I,II级以外的其他情况。周边环境周边有地铁或浅基础建筑。地下水丰富,或有软弱层。2周边环境隧道穿越或临近既有重要建(构)筑物,江河,桥梁;隧道下穿既有轨道线路(含铁路)。隧道穿越公共区域(广场,道路等);隧道穿越或通过矿山法隧道(空推掘进)的。除1,11级以外的其他情况。工具式模板工程及支撑体系使用高度H使用大模板,滑模,爬模,飞模的。混凝土模板支撑工程及支撑体系搭设高度HH215m。(经验)(建质87号文)8mWHV15m。5mWHV8m。搭设跨度SS224m。(经验)(建质87号文)18mWSV24m。10mWSV18m。施工总荷载TDTD220kN/m2。(经验)(建质87号文)15kN/m2WTDV20kN/m2。10kN/m2WTDV15kN/m2。集中线荷载EDED225kN/m。(经验)(建质87号文)20kN/mWEDV25kN/m。15kN/mWEDV20kN/m。满堂支撑体系单点集中荷载PD钢结构安装等,PD>700Kg。(建质87号文)钢结构安装等,500KgVPDW700Kg。(经验)钢结构安装等,PDW500Kg。(经验)起重吊装工程起重量KK2300kN起重设备安装工程(87号文)。起重设备安装工程。安装高度HH2200m起重设备拆卸工程(87号文)。爬起重设备的拆除工程。特殊吊装采用非常规起重设备,方法,且单件起吊重量在100kN及以上的起重吊装工程。(87号文)其他吊装工程。脚手架工程搭设高度H落地式钢管脚手架工程,H250m。(87号文)落地式钢管脚手架工程,24mW搭设高度<50m。提升高度H附着式整体和分片提升脚手架工程,H2150m。(87号文)附着式整体和分片提升脚手架工程,HV150m(87号文)3架体高度H悬挑式脚手架工程,H220m。(87号文)悬挑式脚手架工程,HV20m。(87号文)作业高度H吊篮工程,H250m。(经验)吊篮工程,HV50m。(经验)其他搭设高度215m的落地卸料平台悬挑卸料平台、移动操作平台工程,异形脚手架工程,搭设高度V15m的落地卸料平台悬挑防护棚建筑幕墙安装工程施工咼度HH250mHV50m。钢结构安装工程施工跨度SS236m。SV36m。(钢结构专业承包资质10,20,30)网架和索膜结构安装工程施工跨度SS260m。SV60m。(经验)4附表2:建设工程重大危险源动态分级标准危险源名称A级B级C级深基坑工程土方开挖未按设计要求或设计工况分层开挖,出现大面积严重超挖情况的或基坑挖到底仍未进行锚索抗拉检测的。开挖过程中未按规定分层开挖造成局部超挖情况或锚索检测局部不及时。除A,B级以外的其他情况。基坑坡顶严重堆载超载。基坑顶超载。未及时对边坡进行喷锚造成土方坍塌。基坑临边无防护或夜间未设红色标志灯。支护结构施工支撑结构未按先撑后挖的原则施工。支撑结构拆除不符合设计工况要求。变形监测影响基坑结构和周边重要管线,建(构)筑物安全的监测数据达到设计控制值,且未稳定。监测数据达到设计预警值,且仍未稳定;监测数据达到设计控制值,经专家论证为安全且变形已经稳定,或采取措施加固处理后变形稳定。基坑出现大面积渗漏,流砂,管涌,隆起或陷落等,导致基坑局部失稳,或周边建(构)筑物出现沉降裂缝或结构裂缝。基坑侧壁出现渗水,坑底和基坑周边水浸,周边地面少量裂缝,周边建筑物出现少量非结构性裂缝。5高边坡工程土方开挖未按设计要求或设计...
