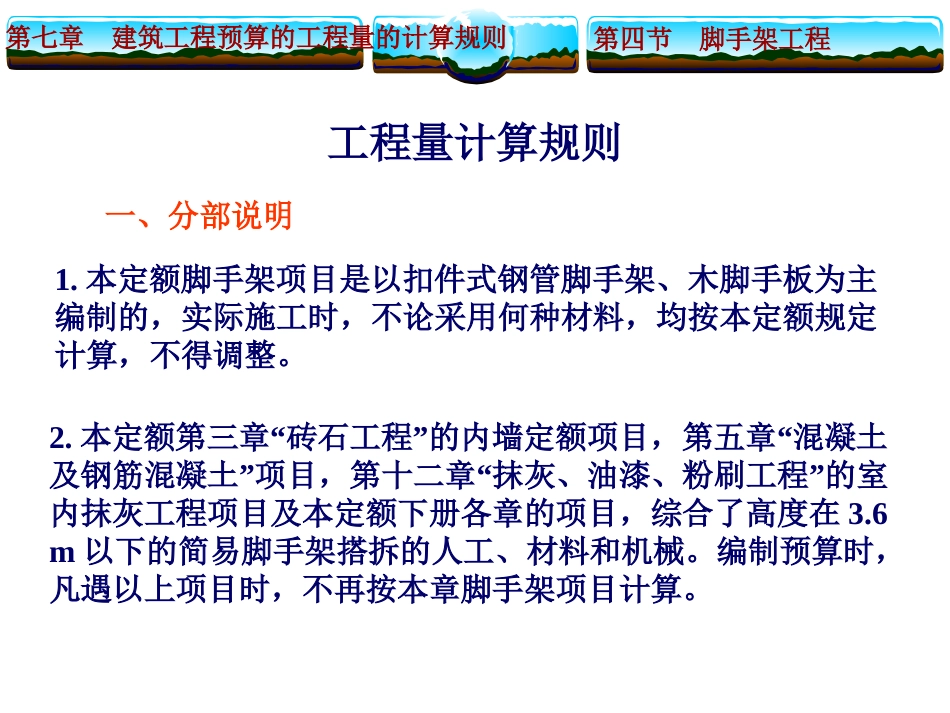

第七章建筑工程预算的工程量的计算规则第四节脚手架工程工程量计算规则一、分部说明1
本定额脚手架项目是以扣件式钢管脚手架、木脚手板为主编制的,实际施工时,不论采用何种材料,均按本定额规定计算,不得调整
本定额第三章“砖石工程”的内墙定额项目,第五章“混凝土及钢筋混凝土”项目,第十二章“抹灰、油漆、粉刷工程”的室内抹灰工程项目及本定额下册各章的项目,综合了高度在3
6m以下的简易脚手架搭拆的人工、材料和机械
编制预算时,凡遇以上项目时,不再按本章脚手架项目计算
第七章建筑工程预算的工程量的计算规则第四节脚手架工程3
6m以内空斗墙、多孔砖墙、空心砖墙、空花墙、填充墙、贴砌砖等内墙均未综合3
6m以内的脚手架,需按3
6m以内脚手架项目计算砌筑脚手架
凡外墙、砖柱及围墙高度超过1
2m者均应计算脚手架;内墙砌砖高度超过3
6m时,按相应砌筑单排脚手架基价乘以0
砌筑脚手架适用于外墙砌筑工程和外墙装饰工程项目
砌筑脚手架已考虑了砌筑、勾缝、抹灰、喷刷浆、贴面砖等不同的搭设期
室外装饰脚手架适用于不能利用砌筑脚手架的玻璃幕墙的安装、挂贴大理石、花岗岩等外墙装饰工程
如实际搭设满高落地式脚手架时,按相应高度的双排脚手架乘以0
第七章建筑工程预算的工程量的计算规则第四节脚手架工程7

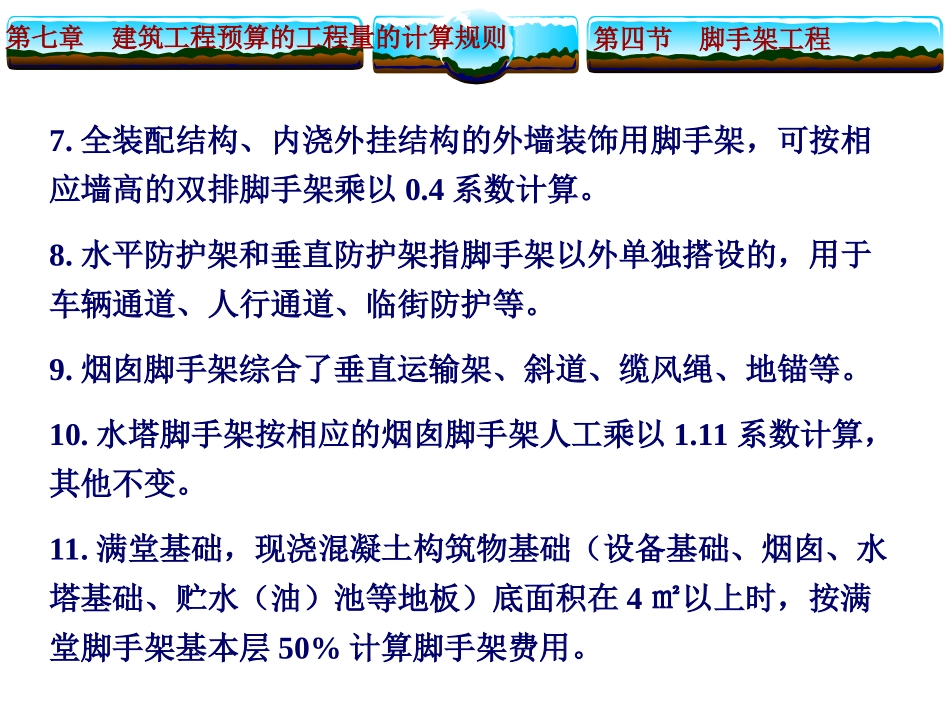

全装配结构、内浇外挂结构的外墙装饰用脚手架,可按相应墙高的双排脚手架乘以0
水平防护架和垂直防护架指脚手架以外单独搭设的,用于车辆通道、人行通道、临街防护等
烟囱脚手架综合了垂直运输架、斜道、缆风绳、地锚等
水塔脚手架按相应的烟囱脚手架人工乘以1
11系数计算,其他不变
满堂基础,现浇混凝土构筑物基础(设备基础、烟囱、水塔基础、贮水(油)池等地板)底面积在4㎡以上时,按满堂脚手架基本层50%计算脚手架费用
第七章建筑工程预算的工程量的
