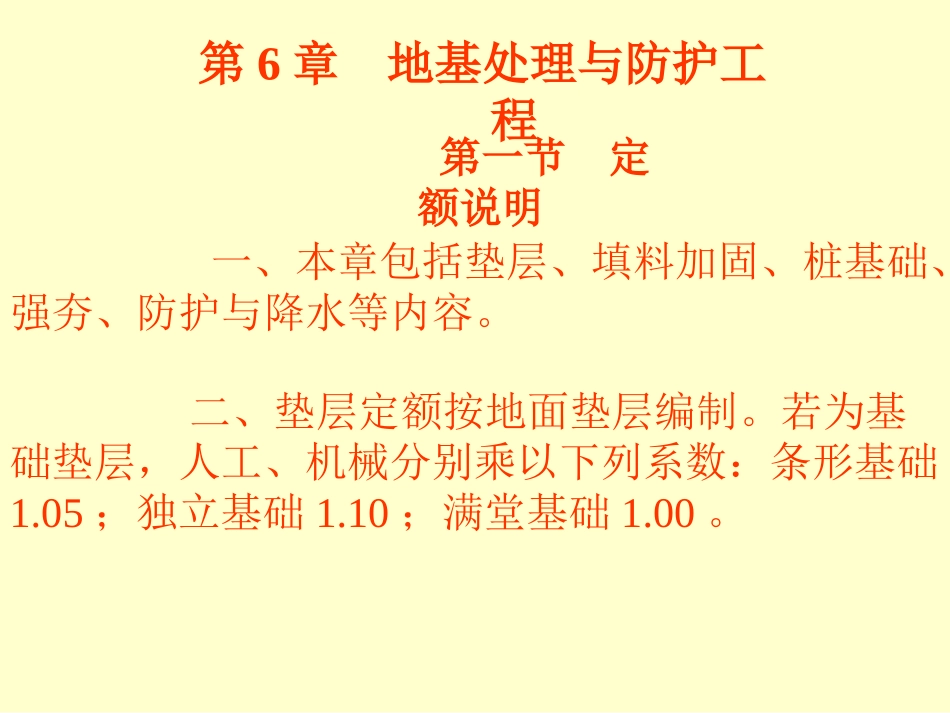

第6章地基处理与防护工程第一节定额说明一、本章包括垫层、填料加固、桩基础、强夯、防护与降水等内容
二、垫层定额按地面垫层编制
若为基础垫层,人工、机械分别乘以下列系数:条形基础1
05;独立基础1
10;满堂基础1

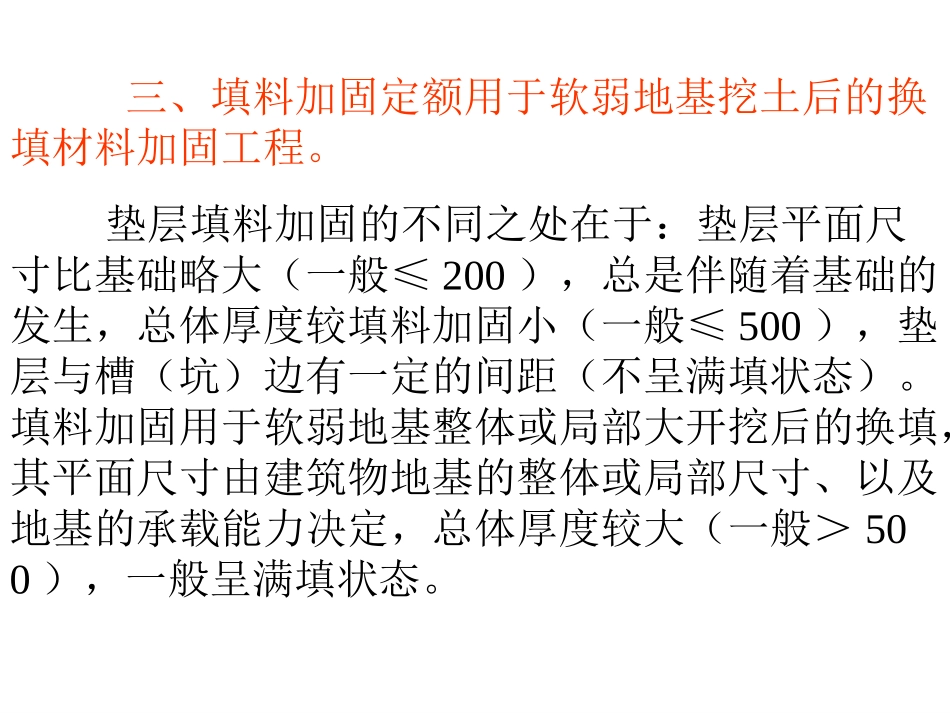

三、填料加固定额用于软弱地基挖土后的换填材料加固工程
垫层填料加固的不同之处在于:垫层平面尺寸比基础略大(一般≤200),总是伴随着基础的发生,总体厚度较填料加固小(一般≤500),垫层与槽(坑)边有一定的间距(不呈满填状态)
填料加固用于软弱地基整体或局部大开挖后的换填,其平面尺寸由建筑物地基的整体或局部尺寸、以及地基的承载能力决定,总体厚度较大(一般>500),一般呈满填状态
按桩体材料分砂桩、木桩、灰土桩、碎石桩、钢筋砼桩、钢板桩等
磨擦桩、端承桩(见示意图)
按沉桩方式:锤击法、振动沉桩、静压力沉桩等
按成孔方式:人工挖孔桩、打孔灌注桩、钻孔灌注桩、喷粉桩、灰土桩等
按受力分按施方法分桩适用于大直径灌注桩(也称墩基础)
预制钢筋砼桩1.打桩(方桩、管桩、板桩等)1)含义:用打桩机械将预制桩沉入土层的过程
大型基坑开挖加固土壁之用
背景资料:预先制作好的钢筋砼桩
其中,管桩及长度10m以内的方桩在预制厂制作
较长的方桩在打桩现场制作
请看现场预制桩制作视频
项目单位工程的工程量预制钢筋混凝土桩灌注桩钢工具桩l00m360m350t四、单位工程的桩基础工程量在下表数量以内时,相应定额人工、机械乘以系数1
打桩机五、打桩工程按陆地打垂直桩编制
设计要求打斜桩时,斜度小于1:6时,相应定额人工、机械乘以系数1
25;斜度大于1:6时,相应定额人工、机械乘以系数1
斜度是指在竖直方向上,每单位长度所偏离竖直方向的水平距离
六、桩间补桩或在强夯后的地基上打桩时,相应定额人工、机械乘以系数1
七、打试验桩时,相应定额人工、机械乘以系数2
