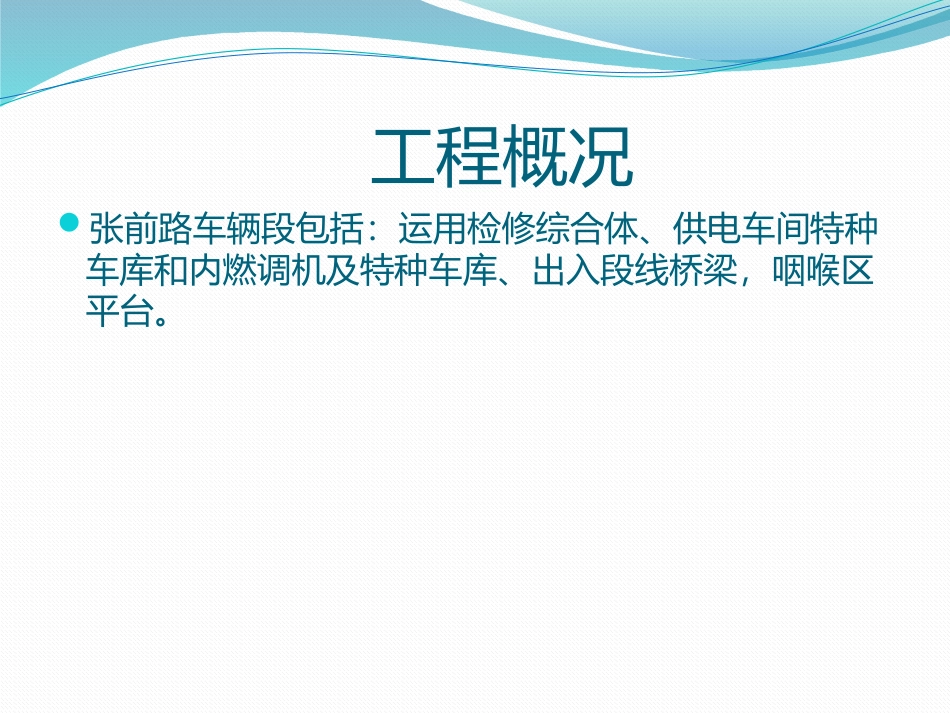

大连地铁张前路车辆段工程汇报中铁十九局集团第五工程有限公司2013年5月20日工程概况张前路车辆段包括:运用检修综合体、供电车间特种车库和内燃调机及特种车库、出入段线桥梁,咽喉区平台

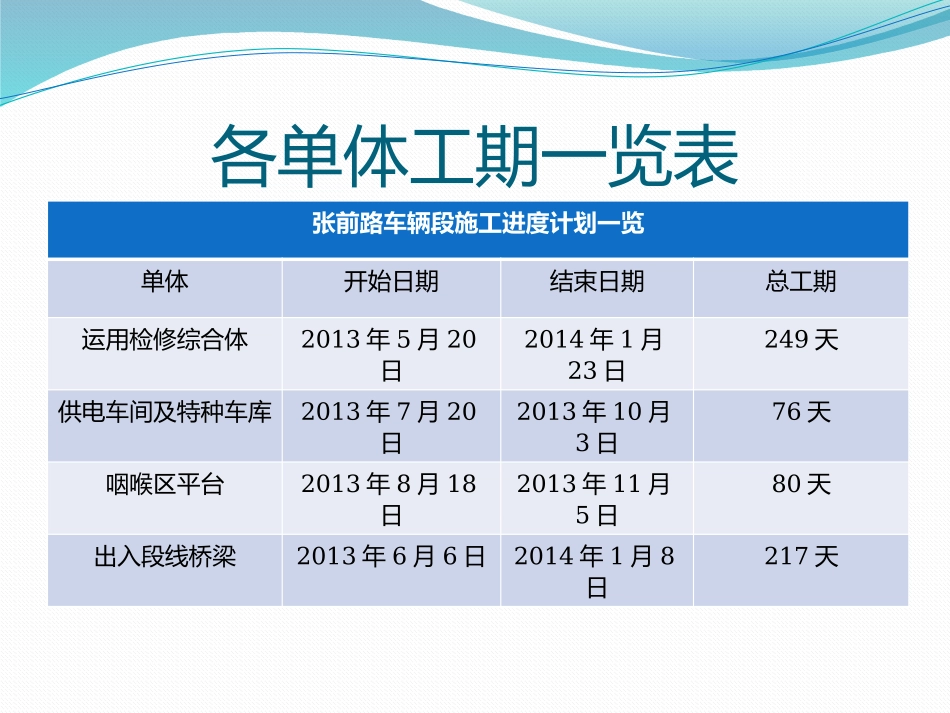

各单体工期一览表张前路车辆段施工进度计划一览单体开始日期结束日期总工期运用检修综合体2013年5月20日2014年1月23日249天供电车间及特种车库2013年7月20日2013年10月3日76天咽喉区平台2013年8月18日2013年11月5日80天出入段线桥梁2013年6月6日2014年1月8日217天1
运用检修综合体运用检修综合体:总建筑面积76367
15㎡,包括运用检修库、洗车库、综合楼、物资库及混合变电所、派出所等
建筑规模为地上五层、建筑高度23
为混凝土框架结构,钢筋混凝土独立基础
1工程进展情况结构图划为7个分区:A、B、C、D、E、F、G区,目前已完成基础开挖及基底垫层94个,占基础总数的29
4%;基础混凝土浇筑50个占基础总数的16
7%区ABCDEFG总数基础数72122221054316299完成数8657888占比29
2检修综合体进度计划检修综合体进度计划1
2供电车间特种车库和内燃调机及特种车库供电车间特种车库和内燃调机及特种车库:总建筑面积971
建筑规模为地上一层、建筑高度11
混凝土框架结构,其中内燃调机为门钢结构,钢筋混凝土独立基础
1工程进展情况由于车辆段用地紧凑目前可利用场地较小,钢结构的制作场地选择场外,暂时此区域为钢筋临时加工区,待综合体基础施工将近尾声时开始此区域施工
2供电车间及特种车库进度计划供电车间及特种车库进度计划咽喉区平台咽喉区平台面积8625㎡,层高8
85m,为混凝土框架结构,钢筋混凝土独立基础
1工程进展情况已完成6个独立基础开挖,占基础总数的3
75%区域H基础数
