接受交底交底人:审核人:施工单位:广西建工集团第二建筑工程有限责任公司工程部位土方开挖、土质情况:施工现场斜面土质均为硬塑粉质黏土、硬塑黏土②1亚层:稍湿,致密状结构,硬塑(局部呈坚硬状),层厚1
80m,层顶埋深0
10m,标高87
45m,属中压缩性土

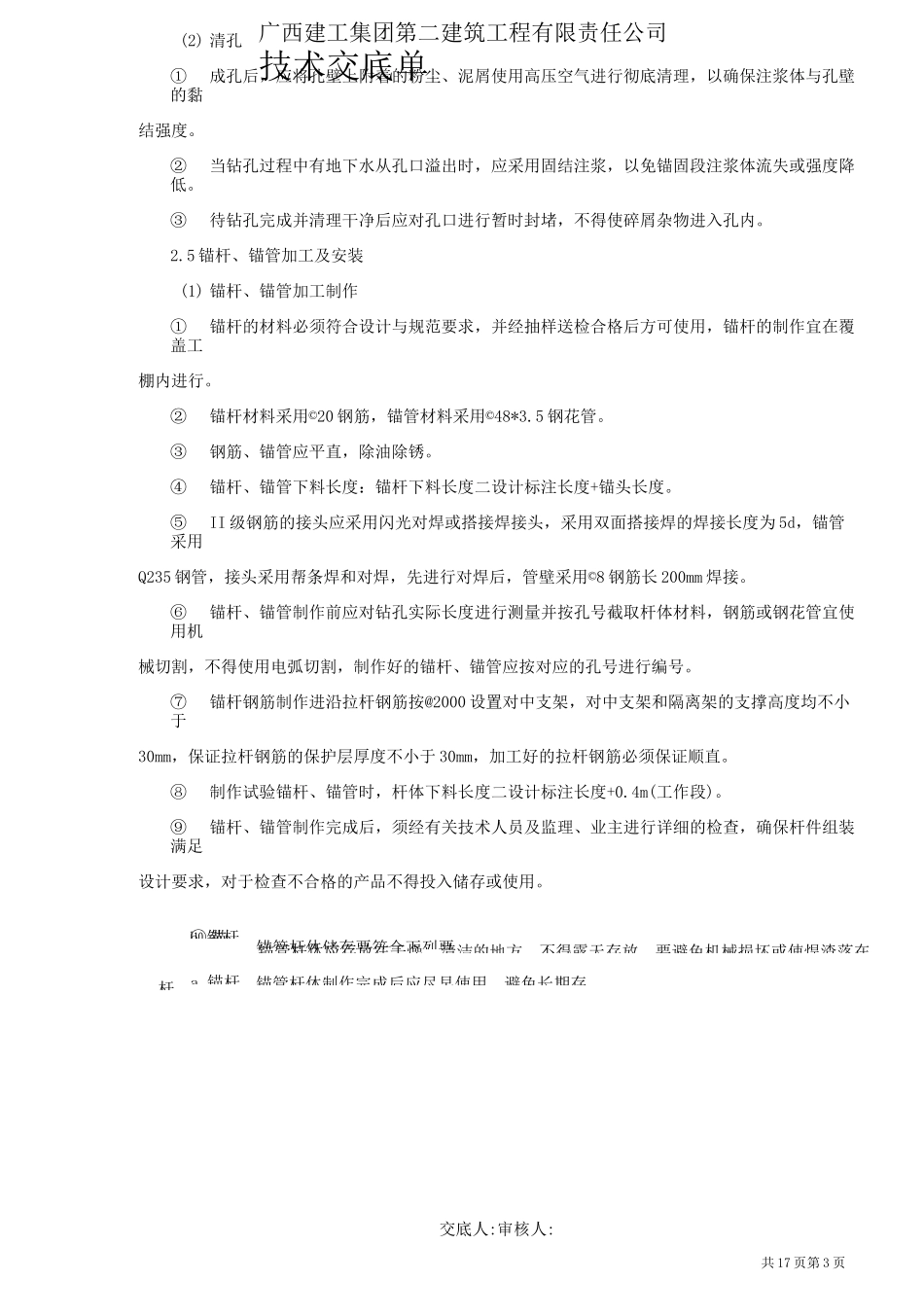

二、锚杆、锚管施工:1
工艺流程及施工布置本工程施工顺序为:土方开挖至-2
50m—锚杆一坡面素喷混防护一土方开挖至-6
00m—施工锚杆及坡面防护
锚杆、锚管施工2
1施工准备项目部组织施工管理人员及施工班组,学习“设计图纸”及“施工组织设计方案”;熟悉施工的各方法技术,同时进行方法、质量、技术交底
勘查施工现场,收集和了解施工场地地下管线分布情况
严禁盲目施工,造成管线破坏等损失
清除现场障碍物,平整施工场地
根据场地情况合理布置设备的安装、材料的堆放部位
了解供电、供水情况,电力、供水供应必须满足施工要求,并做好安全、文明施工的各种工作
2土方开挖基坑要按设计要求严格分层分段开挖,每层开挖的最大深度取决于在支护投入工作前土壁可以自稳而不发生滑动破坏的能力,常取锚杆锚管竖向间距,一般为1
每层开挖的水平分段宽度也取决于土壁自稳能力,且与支护施工流程相互衔接,一般为10〜15m长
土层条件较好地段,各水平分段之间可连挖,土质不好时应采取跳挖
严禁边壁出现超挖或造成边壁土体松动
3布置孔位在支护工作面形成后,利用经纬仪或全站仪及皮尺,根据设计方案在实地测量确定钻孔位置
4钻孔(1)在确定钻孔位置后,采用钻机按设计方案角度9=15°及相应的钻孔长度进行钻进成孔
钻孔孔径2100mm;允许钻孔孔位误差在W±100mm
钻机施工前应调整好角度,角度误差W±1°,用钻孔设备钻孔然后下钢筋打入土层内
锚管采用空压机用动力头将管体打入土体中
钻进时应做好原始记录,发
