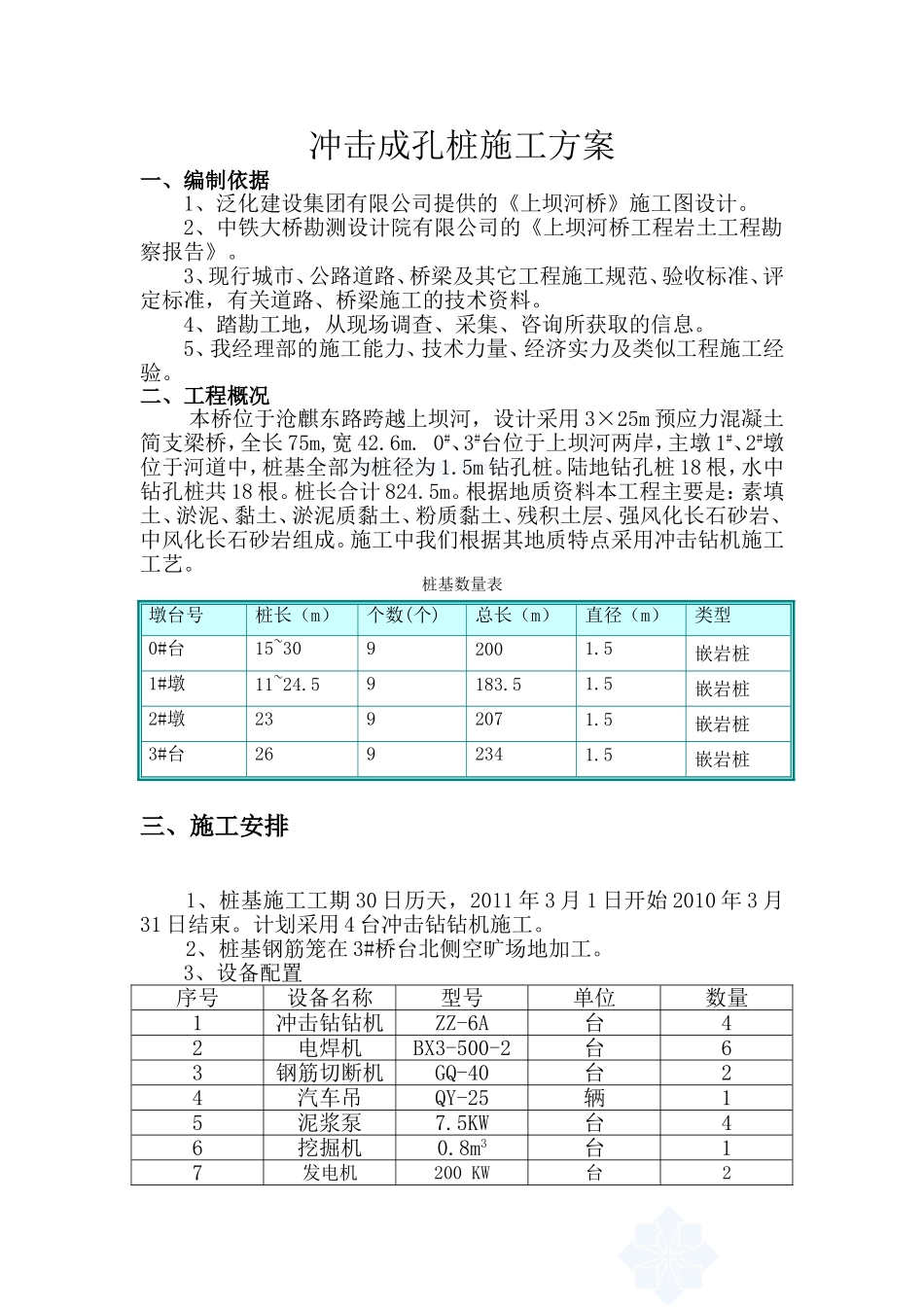

冲击成孔桩施工方案一、编制依据1、泛化建设集团有限公司提供的《上坝河桥》施工图设计
2、中铁大桥勘测设计院有限公司的《上坝河桥工程岩土工程勘察报告》
3、现行城市、公路道路、桥梁及其它工程施工规范、验收标准、评定标准,有关道路、桥梁施工的技术资料
4、踏勘工地,从现场调查、采集、咨询所获取的信息
5、我经理部的施工能力、技术力量、经济实力及类似工程施工经验
二、工程概况本桥位于沧麒东路跨越上坝河,设计采用3×25m预应力混凝土简支梁桥,全长75m,宽42
0#、3#台位于上坝河两岸,主墩1#、2#墩位于河道中,桩基全部为桩径为1
陆地钻孔桩18根,水中钻孔桩共18根
桩长合计824
根据地质资料本工程主要是:素填土、淤泥、黏土、淤泥质黏土、粉质黏土、残积土层、强风化长石砂岩、中风化长石砂岩组成
施工中我们根据其地质特点采用冲击钻机施工工艺
桩基数量表墩台号桩长(m)个数(个)总长(m)直径(m)类型0#台15~3092001
5嵌岩桩1#墩11~24
5嵌岩桩2#墩2392071
5嵌岩桩3#台2692341
5嵌岩桩三、施工安排1、桩基施工工期30日历天,2011年3月1日开始2010年3月31日结束
计划采用4台冲击钻钻机施工
2、桩基钢筋笼在3#桥台北侧空旷场地加工

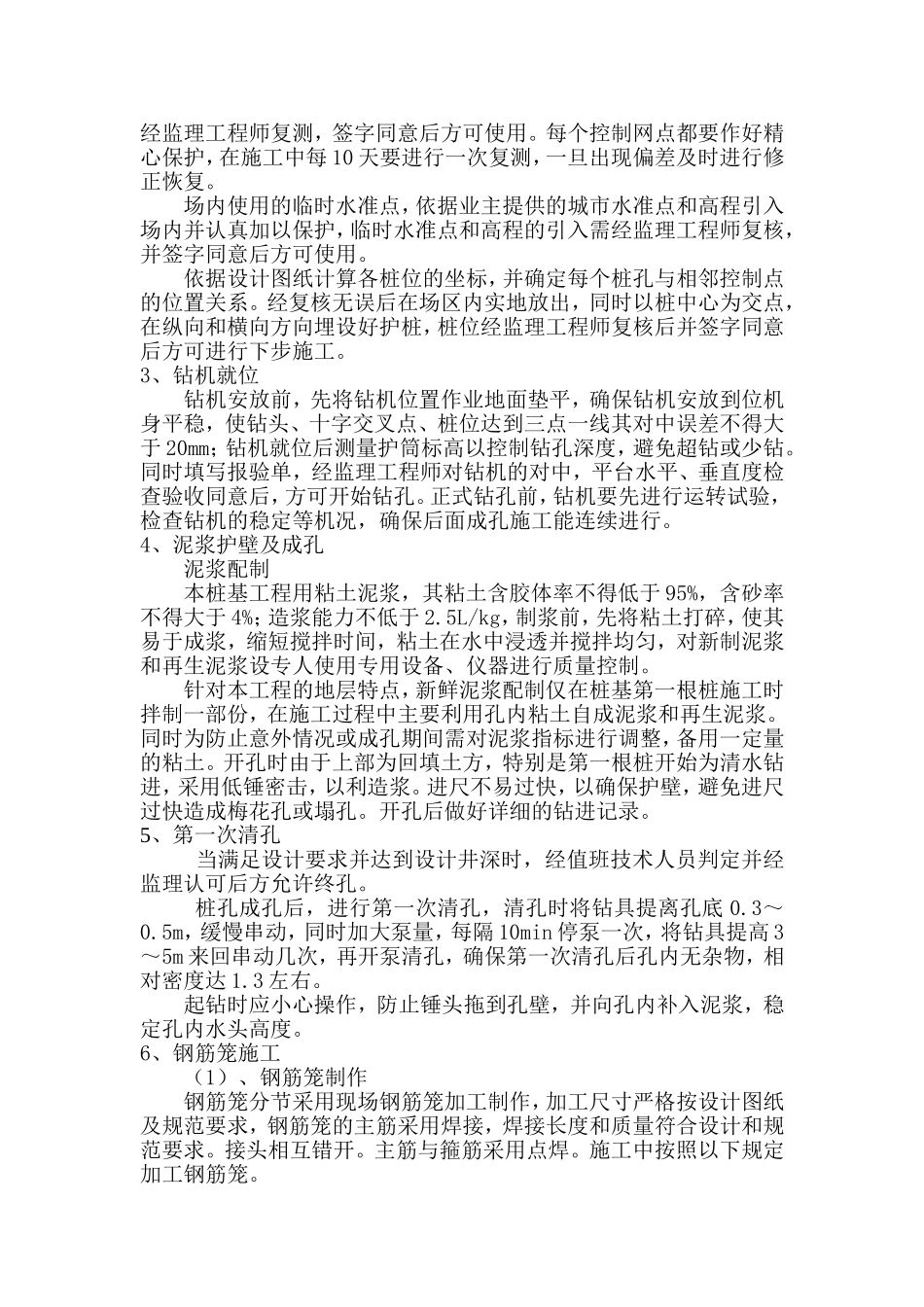

3、设备配置序号设备名称型号单位数量1冲击钻钻机ZZ-6A台42电焊机BX3-500-2台63钢筋切断机GQ-40台24汽车吊QY-25辆15泥浆泵7
5KW台46挖掘机0

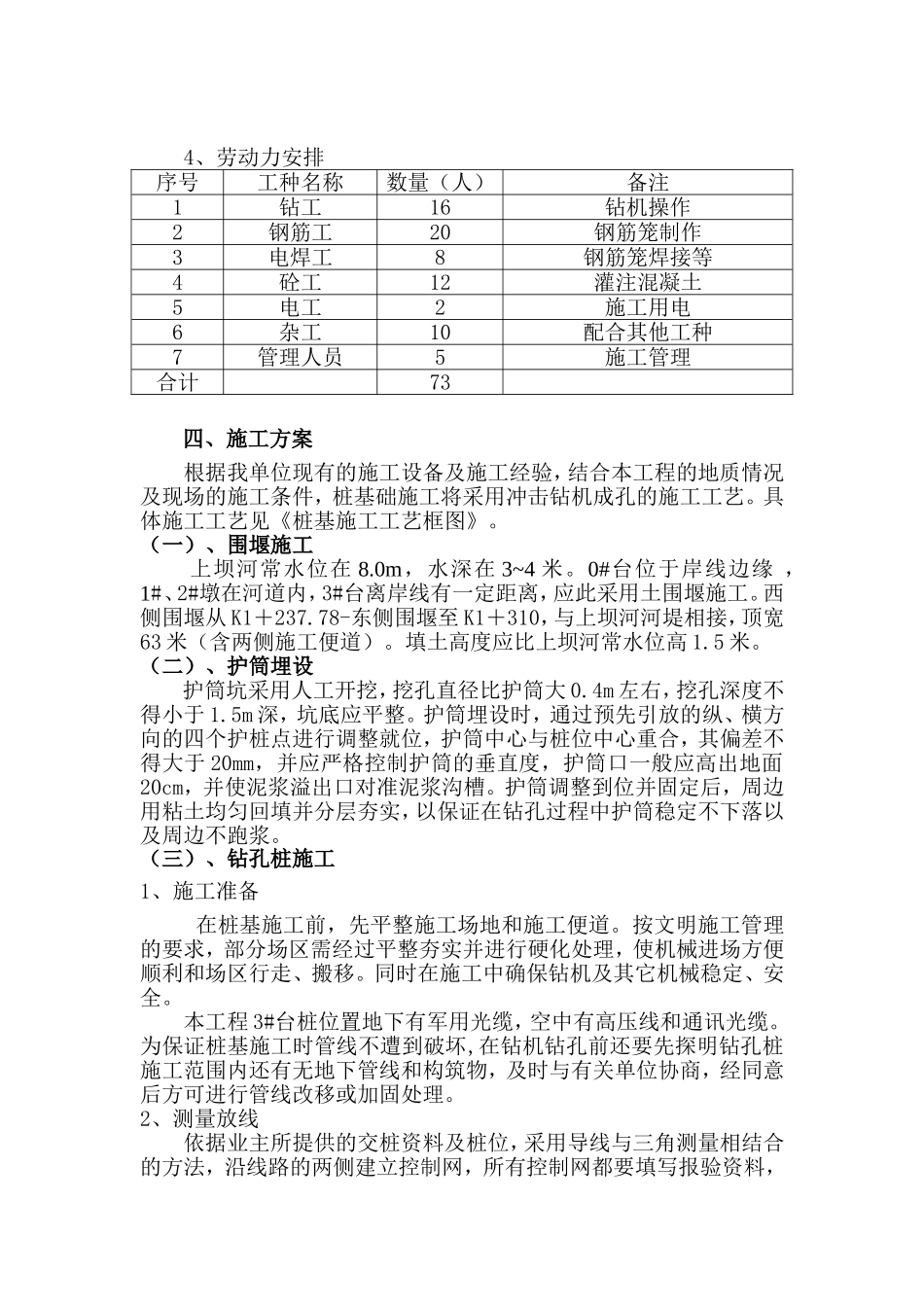

8m3台17发电机200KW台24、劳动力安排序号工种名称数量(人)备注1钻工16钻机操作2钢筋工20钢筋笼制作3电焊工8钢筋笼焊接等4砼工12灌注混凝土5电工2施工用电6杂工10配合其他工种7管理人员5施工管理合计73四、施工方案根据我单位现有的施工设备及施工经验,结合本工程的地质情况及现场
