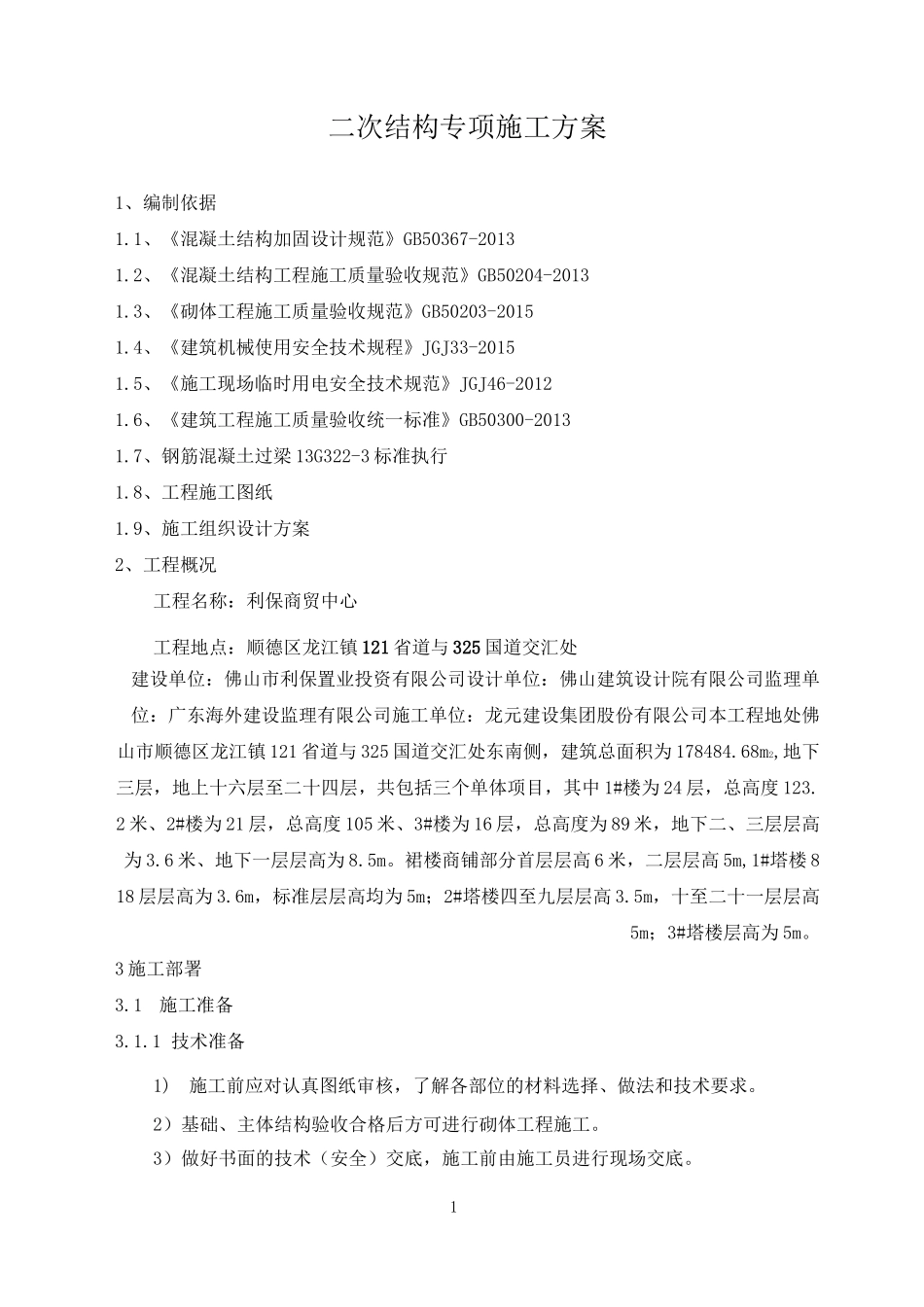

1二次结构专项施工方案1、编制依据1
1、《混凝土结构加固设计规范》GB50367-20131
2、《混凝土结构工程施工质量验收规范》GB50204-20131
3、《砌体工程施工质量验收规范》GB50203-20151
4、《建筑机械使用安全技术规程》JGJ33-20151
5、《施工现场临时用电安全技术规范》JGJ46-20121
6、《建筑工程施工质量验收统一标准》GB50300-20131
7、钢筋混凝土过梁13G322-3标准执行1
8、工程施工图纸1
9、施工组织设计方案2、工程概况工程名称:利保商贸中心工程地点:顺德区龙江镇121省道与325国道交汇处建设单位:佛山市利保置业投资有限公司设计单位:佛山建筑设计院有限公司监理单位:广东海外建设监理有限公司施工单位:龙元建设集团股份有限公司本工程地处佛山市顺德区龙江镇121省道与325国道交汇处东南侧,建筑总面积为178484
68m2,地下三层,地上十六层至二十四层,共包括三个单体项目,其中1#楼为24层,总高度123
2米、2#楼为21层,总高度105米、3#楼为16层,总高度为89米,地下二、三层层高为3
6米、地下一层层高为8
裙楼商铺部分首层层高6米,二层层高5m,1#塔楼818层层高为3
6m,标准层层高均为5m;2#塔楼四至九层层高3
5m,十至二十一层层高5m;3#塔楼层高为5m
3施工部署3
1施工准备3
1技术准备1)施工前应对认真图纸审核,了解各部位的材料选择、做法和技术要求
2)基础、主体结构验收合格后方可进行砌体工程施工
3)做好书面的技术(安全)交底,施工前由施工员进行现场交底
24)砌体材料的复试和砂浆配合比确定的准备工作
5)试验用具的准备

6)绘制砌块排列图:按砌块排列图在墙体线范围内分块定尺、划线,排列砌块的方法和要求如下:(1)砌块在砌筑前,应根据工程设计施工图,结合
