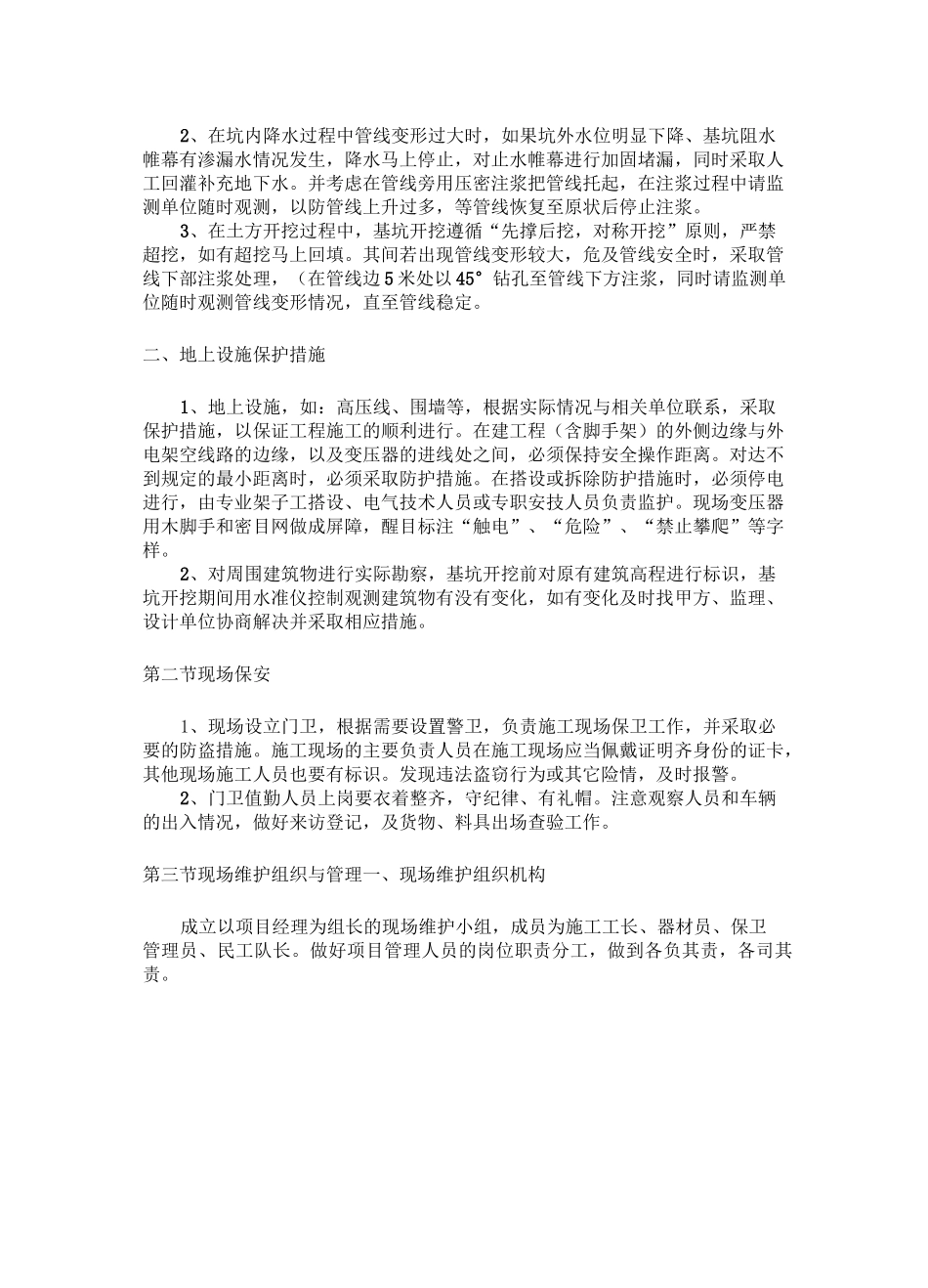

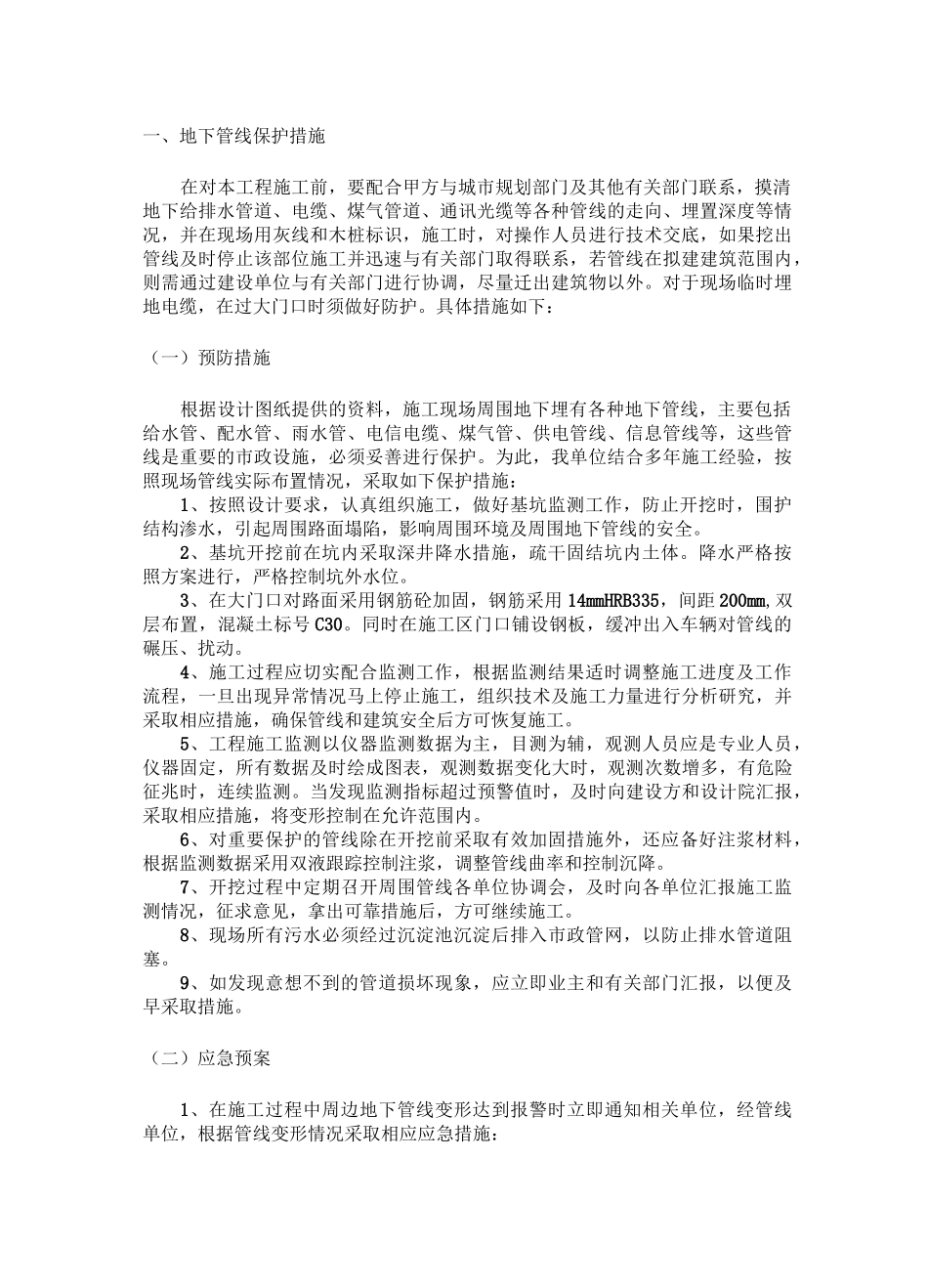

一、地下管线保护措施在对本工程施工前,要配合甲方与城市规划部门及其他有关部门联系,摸清地下给排水管道、电缆、煤气管道、通讯光缆等各种管线的走向、埋置深度等情况,并在现场用灰线和木桩标识,施工时,对操作人员进行技术交底,如果挖出管线及时停止该部位施工并迅速与有关部门取得联系,若管线在拟建建筑范围内,则需通过建设单位与有关部门进行协调,尽量迁出建筑物以外
对于现场临时埋地电缆,在过大门口时须做好防护
具体措施如下:(一)预防措施根据设计图纸提供的资料,施工现场周围地下埋有各种地下管线,主要包括给水管、配水管、雨水管、电信电缆、煤气管、供电管线、信息管线等,这些管线是重要的市政设施,必须妥善进行保护
为此,我单位结合多年施工经验,按照现场管线实际布置情况,采取如下保护措施:1、按照设计要求,认真组织施工,做好基坑监测工作,防止开挖时,围护结构渗水,引起周围路面塌陷,影响周围环境及周围地下管线的安全
2、基坑开挖前在坑内采取深井降水措施,疏干固结坑内土体
降水严格按照方案进行,严格控制坑外水位
3、在大门口对路面采用钢筋砼加固,钢筋采用14mmHRB335,间距200mm,双层布置,混凝土标号C30
同时在施工区门口铺设钢板,缓冲出入车辆对管线的碾压、扰动
4、施工过程应切实配合监测工作,根据监测结果适时调整施工进度及工作流程,一旦出现异常情况马上停止施工,组织技术及施工力量进行分析研究,并采取相应措施,确保管线和建筑安全后方可恢复施工
5、工程施工监测以仪器监测数据为主,目测为辅,观测人员应是专业人员,仪器固定,所有数据及时绘成图表,观测数据变化大时,观测次数增多,有危险征兆时,连续监测
当发现监测指标超过预警值时,及时向建设方和设计院汇报,采取相应措施,将变形控制在允许范围内
6、对重要保护的管线除在开挖前采取有效加固措施外,还应备好注浆材料,根据监测数据采用双液跟踪控制注浆,
