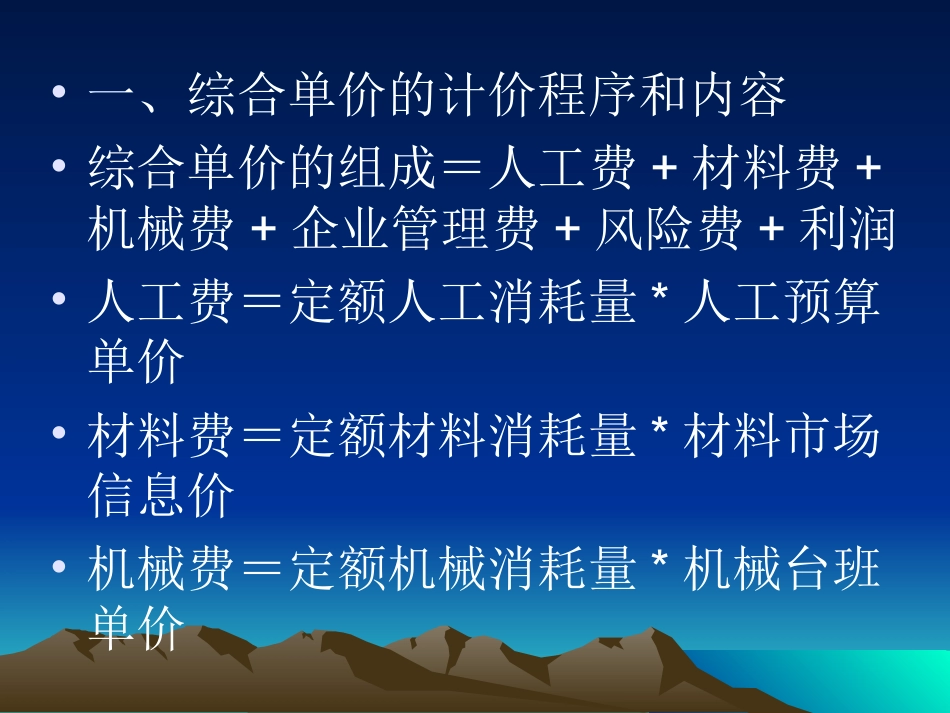

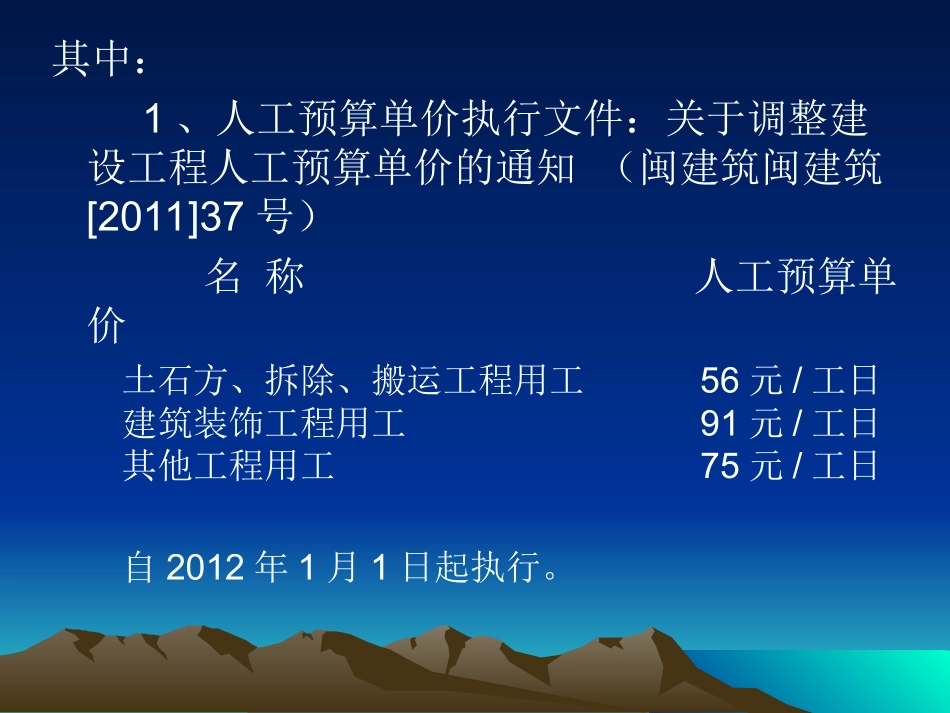

第四节综合单价和总造价的计算•一、综合单价的计价程序和内容•综合单价的组成=人工费+材料费+机械费+企业管理费+风险费+利润•人工费=定额人工消耗量*人工预算单价•材料费=定额材料消耗量*材料市场信息价•机械费=定额机械消耗量*机械台班单价其中:1、人工预算单价执行文件:关于调整建设工程人工预算单价的通知(闽建筑闽建筑[2011]37号)名称人工预算单价土石方、拆除、搬运工程用工56元/工日建筑装饰工程用工91元/工日其他工程用工75元/工日自2012年1月1日起执行
2、材料市场信息价的取定:招标控制价依据市造价管理机构发布的价格进行编制
投标报价自行确定
工程结算,采用原投标书中的价格
•3、机械台班单价的确定:•每季度由省造价管理总定期发布各类定额使用机械台班的单价
•4、企业管理费的确定企管费=(人工费+机械费)*费率企业管理费按03版《福建省建筑安装工程费用定额》中规定的标准计取
•1)确定工程类别•类别建筑工程分三类
•以民用建筑为例:•两个指标:檐口高度与建筑面积
只要其中一项指标满足,就可以高套
•另需要注意的几点:•P35页的说明
•5、风险费:•风险费=(人+材+机+企管费)*费率•费率按相应的规定
•教材:一年以内2%一年以上1-3%•厦门:1000万元以下1-3%•1000万元以上3-5%•6、利润•利润=(人+材料+机械+企管费)*费率•一类:3%,二类:2
5%,三类:2%•注:•1、单位工程不分类别的,利润率按三类•2、建筑工程中的土石方、桩基础、室外道路及其市政工程按三类
•解:1、人工费=48*0
9487=45
542、材料费=216
92=222
593、机械费=104
0324+8
0639=3
924、企业管理费=(45
92)*24%=11
875、利润
