工序/工艺装修细部要点室内精装修——泥水部分一、材料控制常用分类室内精装修泥水施工中常用的主材有四种:①抛光砖;②釉面砖(瓷片、仿古砖);③石材;④马赛克;材料验收要点1、对于瓷砖、石材类,原则上要求每批次材料送检,但现场可根据具体情况进行1~2次的送检
检测数据中重点关注材料的放射性(必须单独送检)、吸水率、平整度等性能指标;2、色差:(1)任何一批材料进场时,在空地上铺开10m2,2m视线范围内,判断材料是否色差
(2)不同批次之间的材料易发生色差问题

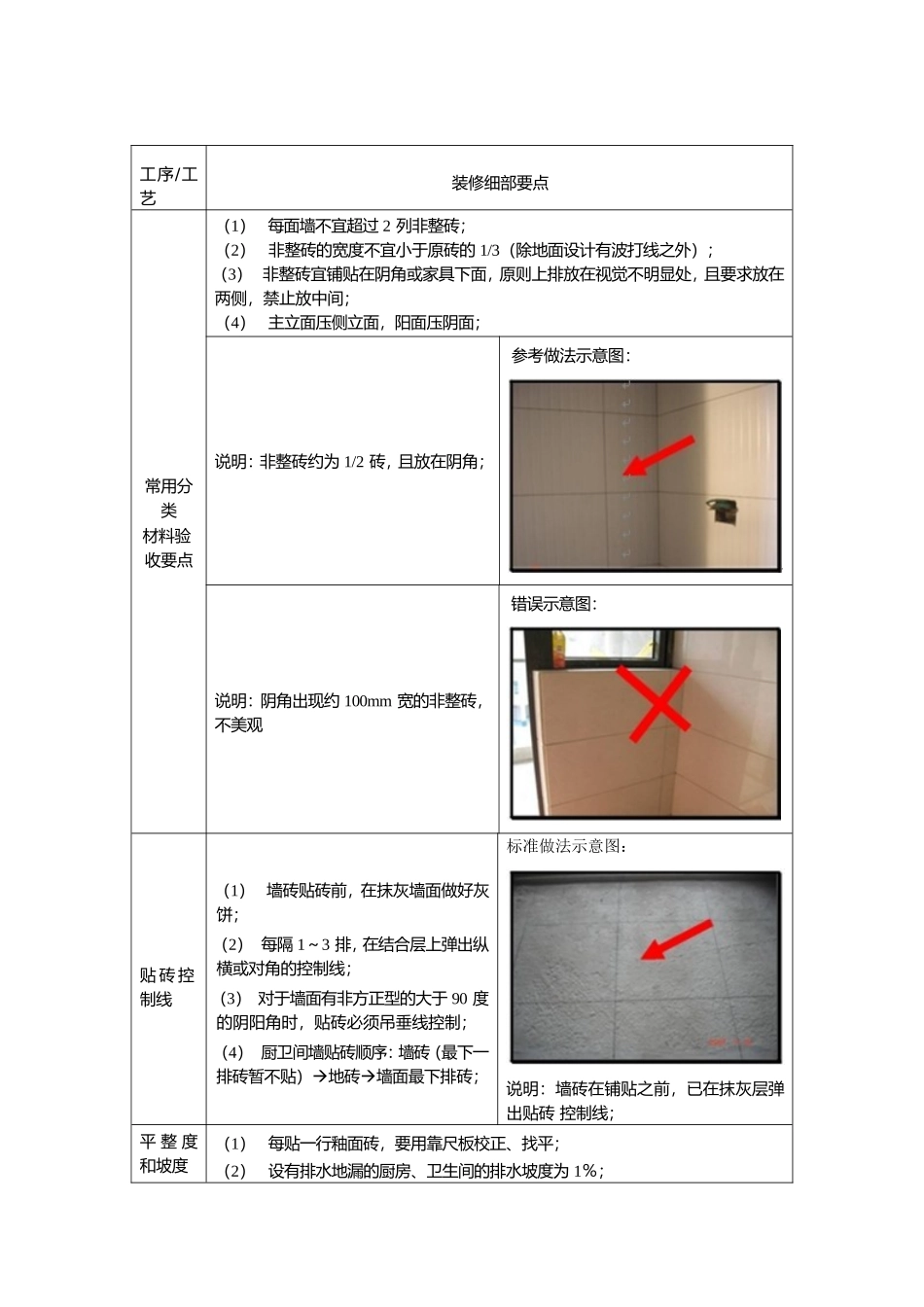

建议同一平面内的瓷砖,使用同一批次材料
对不同批次材料的管理,可采取的措施有:提前知会、合同中限定批次数量、对不同批次做好备货工作等;3、材料运输过程中,应注意石材/瓷砖的保护;石材板材、线条需用木板或木条保护好;4、平整度:(1)瓷砖类:0
2%,且最大不超过2mm;(2)石材类:最大不超过0

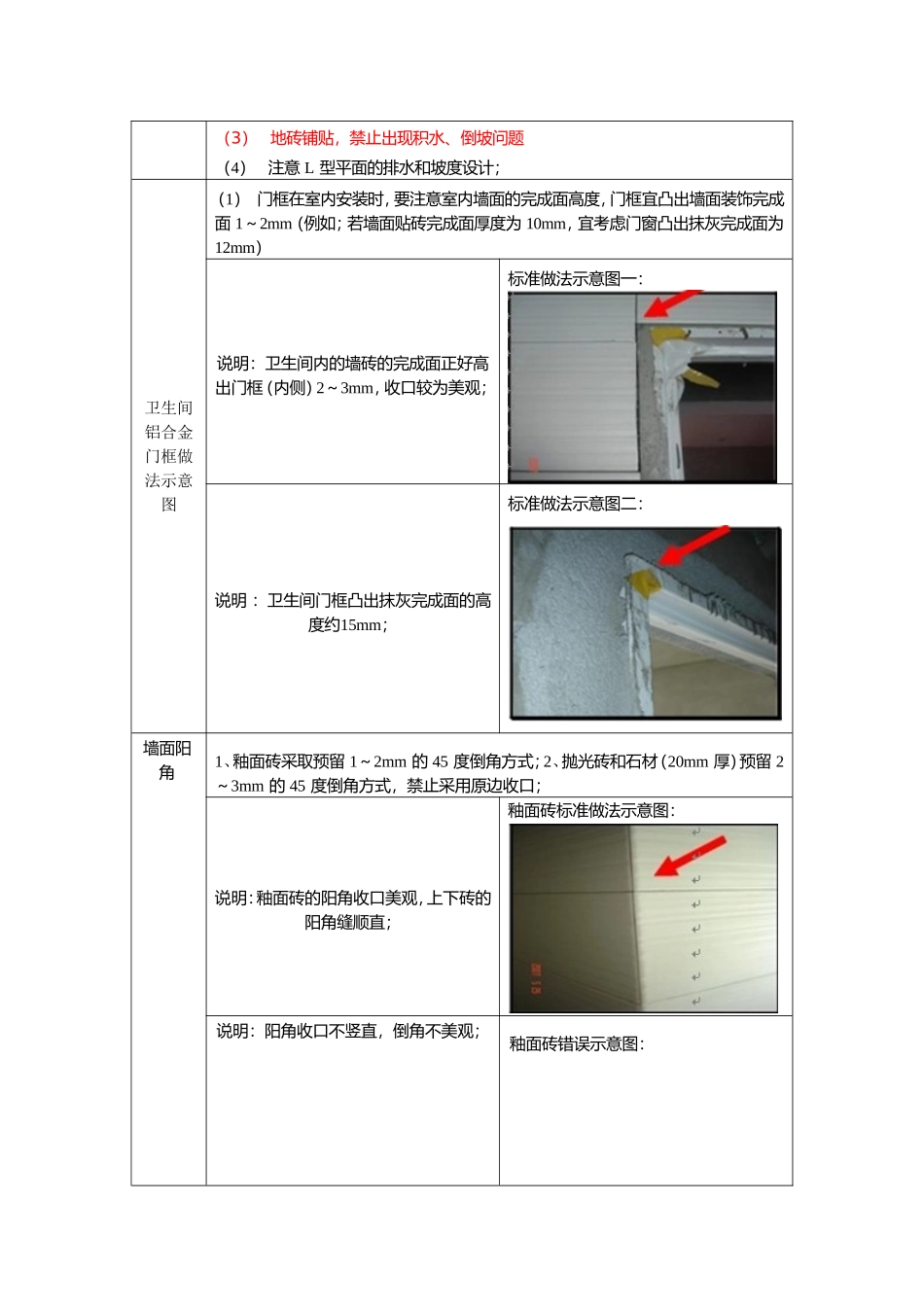

3mm;其他控制要点(1)石材厚度:用于干挂工艺的石材,花岗岩厚度≥35mm;砂岩材料厚度≥50mm;(经验值:室内安装时,花岗岩≥25mm,砂岩≥35mm);(2)釉面砖(瓷片、仿古砖)使用前,需浸泡2小时以上;(3)大理石铺贴前,需排版;二、施工工艺工作交接关注重点:(1)墙面强度是否满足,墙面防水施工质量是否引发墙砖空鼓等;(2)墙面空鼓、裂缝;(3)结构楼面板的防水质量;(4)冷热水管连通后的管线打压记录(5)门窗安装的进出位、水平位(6)提供贴砖标高控制线(7)地面的给水管线保护措施合理,避免外露破损说明:地面给水管线设计在楼面板上,未做有效的保护措施工序/工艺装修细部要点常用分类材料验收要点(1)每面墙不宜超过2列非整砖;(2)非整砖的宽度不宜小于原砖的1/3(除地面设计有波打线之外);(3)非整砖宜铺贴在阴角或家具下面,原则上排放在视觉不明显处,且要求放在两侧,禁止放中间;(4)主立面压侧立面,阳面压阴面;说明:非
