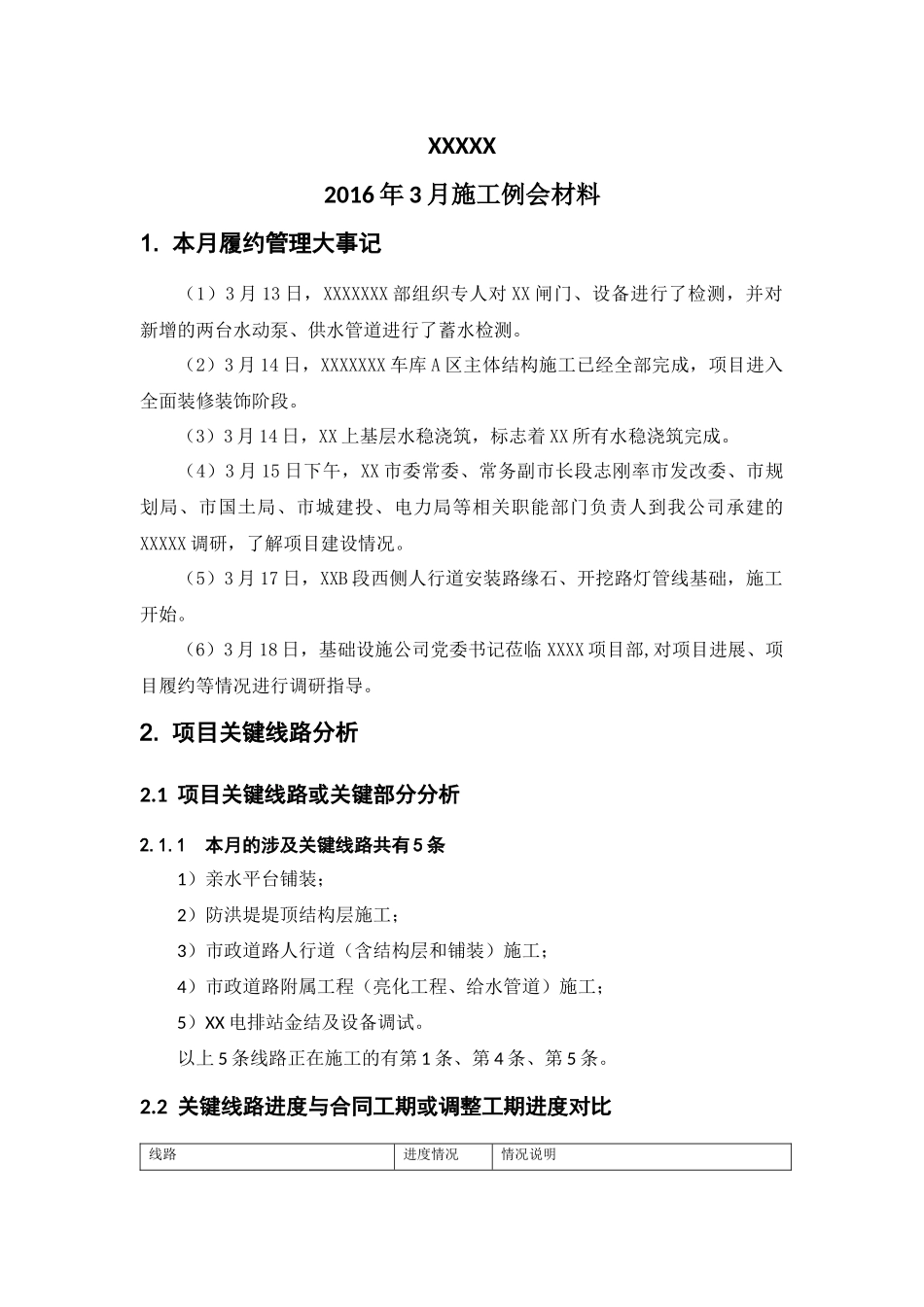

XXXXX2016年3月施工例会材料1
本月履约管理大事记(1)3月13日,XXXXXXX部组织专人对XX闸门、设备进行了检测,并对新增的两台水动泵、供水管道进行了蓄水检测
(2)3月14日,XXXXXXX车库A区主体结构施工已经全部完成,项目进入全面装修装饰阶段
(3)3月14日,XX上基层水稳浇筑,标志着XX所有水稳浇筑完成
(4)3月15日下午,XX市委常委、常务副市长段志刚率市发改委、市规划局、市国土局、市城建投、电力局等相关职能部门负责人到我公司承建的XXXXX调研,了解项目建设情况
(5)3月17日,XXB段西侧人行道安装路缘石、开挖路灯管线基础,施工开始
(6)3月18日,基础设施公司党委书记莅临XXXX项目部,对项目进展、项目履约等情况进行调研指导
项目关键线路分析2
1项目关键线路或关键部分分析2
1本月的涉及关键线路共有5条1)亲水平台铺装;2)防洪堤堤顶结构层施工;3)市政道路人行道(含结构层和铺装)施工;4)市政道路附属工程(亮化工程、给水管道)施工;5)XX电排站金结及设备调试
以上5条线路正在施工的有第1条、第4条、第5条

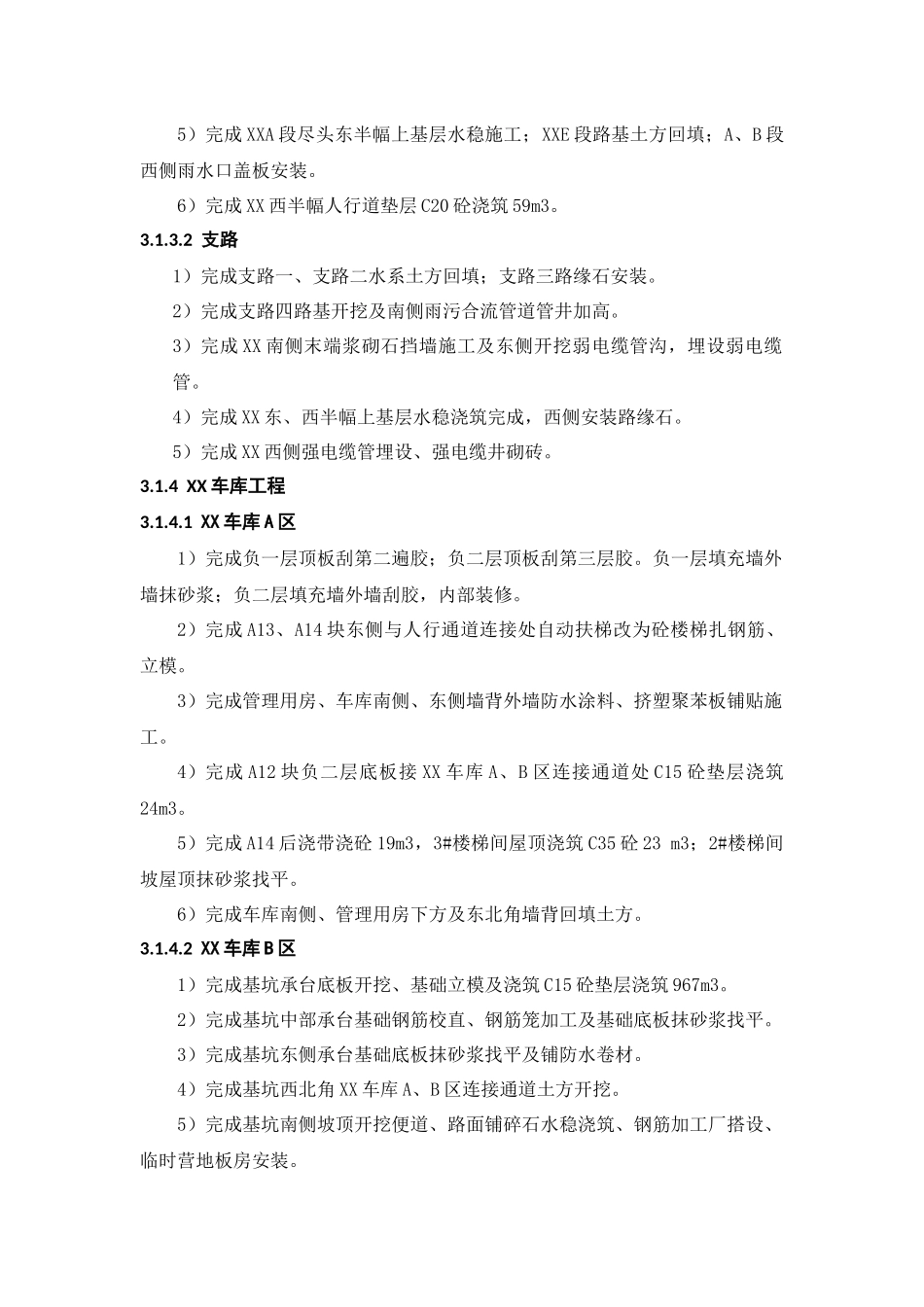

2关键线路进度与合同工期或调整工期进度对比线路进度情况情况说明1)亲水平台铺装正常总长3
53千米,目前已铺装了300米左右2)防洪堤堤顶结构层施工滞后因防洪堤土方压实雨天未施工,局部房子末拆除暂时不具备开工条件
3市政道路人行道(含结构层和铺装)施工滞后总长3
53千米,目前已铺装了50米左右
因路基土方压实雨天未施工
4)市政道路附属工程(亮化工程、给水管道)施工正常给水管道已安装了80%,亮化工程暂未开始
因亮化工程变更设计图纸未下发
5)XX电排站金结及设备调试滞后电排站设备厂家承诺在2016年5月10日供货,5月11日开始进行设备安装调试,3
项目施工形象3
1本月主要完成形象及工作3

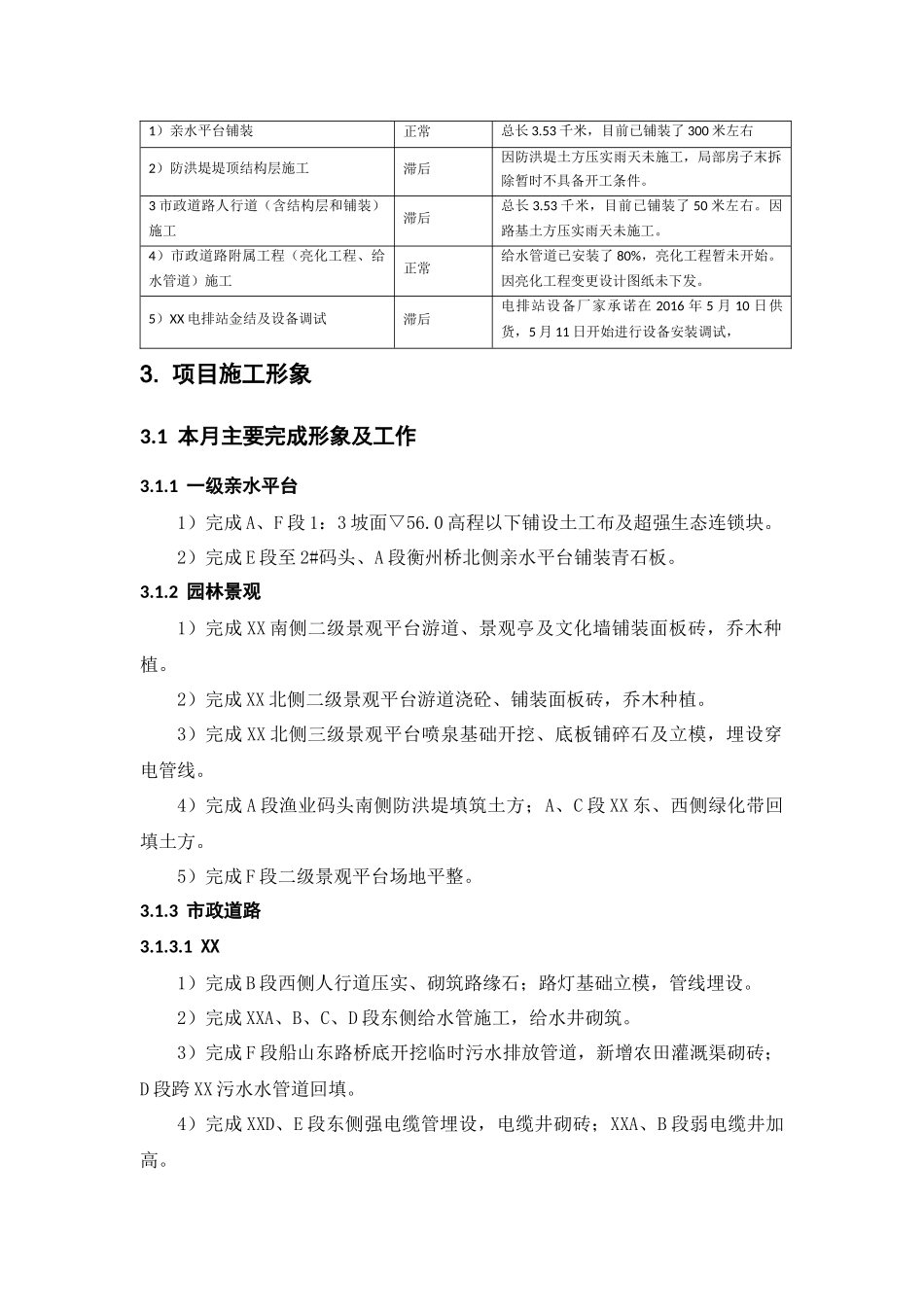

1一级亲水平台
