多层框架结构综合车间施工组织设计一、工程概况1、工程名称及规模沈阳市某工厂新建生产车间,分两期建成,本期为生产厂房部分,建筑面积为2174m2,土建工程造价230万元
2、工期要求2011年6月—11月3、车间设计概况本工程为两跨三层钢筋砼框架结构轻型工业厂房,外包尺寸为13
14m×55
14m,柱网6
0m,自然地面-0
2m,各层标高分别为4
00m,13
50m,钢筋砼基础,埋置深度为-3
所有楼梯、过梁均为现浇
维护结构为370砖墙,三楼附加内隔墙以180加气砼砌块砌筑
层面为珍珠岩保温,卷材防水;底层地面采用水泥砂浆抹面,其他各层为水磨石;外墙抹灰采用水泥砂浆外刷无机涂料,底层窗台下做水刷石勒脚;内墙,天棚均为混合砂浆打底刮白罩面,钢木门窗

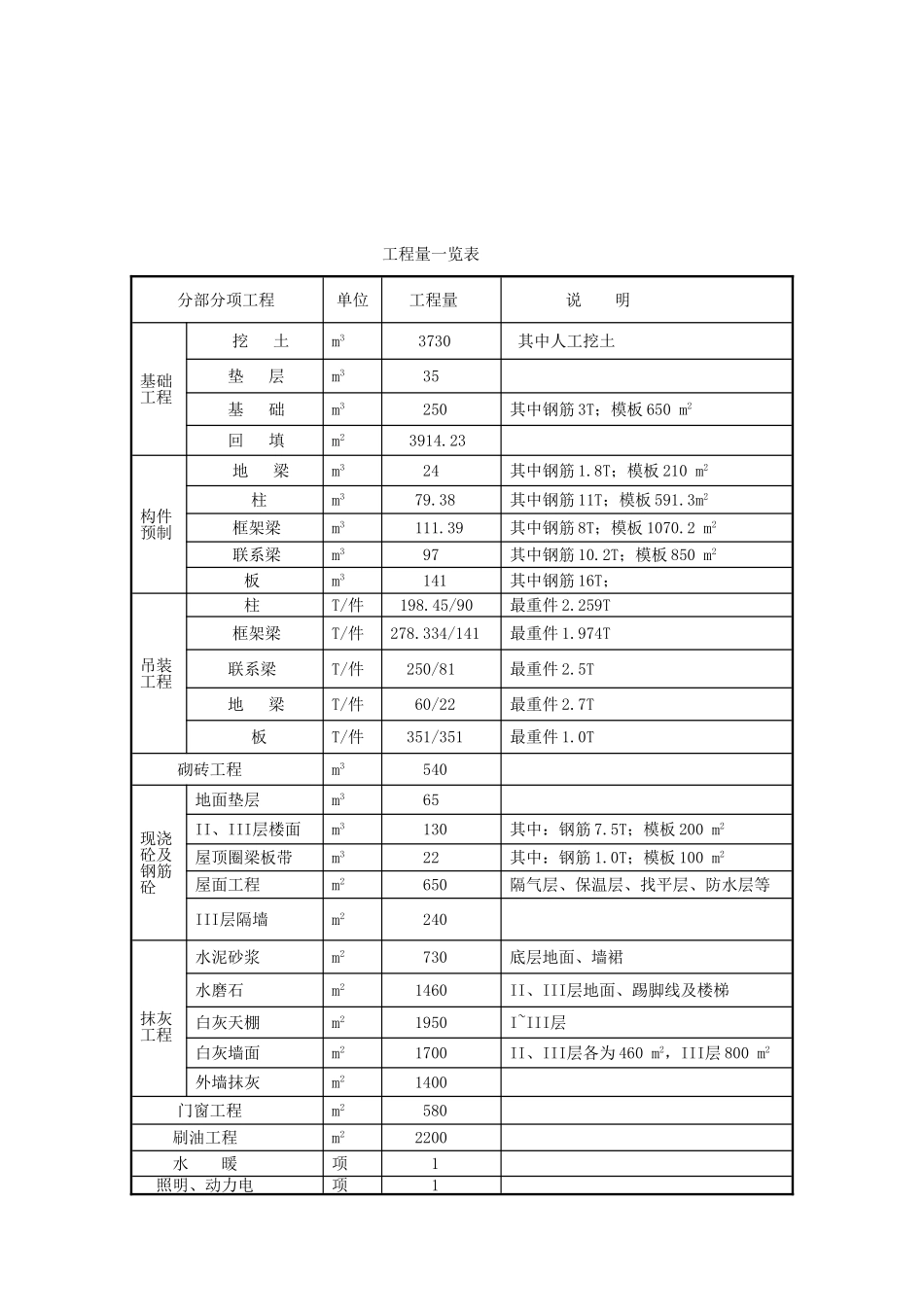

主要工种工程量见附表
主体框架结构为预制装配式框架结构
框架柱、梁和基础梁、楼板、屋面板均为预制现场安装
框架柱施工方法为短柱方案,即:框架柱按每一结构层划分为一节预制钢筋混泥土柱
4、自然情况及施工条件(1)气象资料(略):无冬期施工
(2)水文资料:天然地坪至-1
50m为亚粘土,-1
50m~-3
70m为中砂并有粉细沙夹层,-3
70m以下为中砂(稍密);地下水位为-1
80m,K=25
(3)场地条件:(见平面布置图)本工程西侧通市政公路的厂区公路及水、电管网可供接引使用

(4)30吨以下的预制构件及门窗可由构件厂供应
(5)钢筋、铁件、水暖管件均由加工厂统一加工至现场组装
(6)模板可采用定型组合钢模,零星木模板在现场预制
(7)工程材料、施工机具按需要由公路运至现场
可供本工程使用的起重机械有:一台扣管式井架,其最大起重量为1吨,吊盘为2
40m2;一台TQ-60/80型塔吊、QT1-6型塔吊和W1-100型履带吊
(8)挖出的土方可在距本工程1km远处集中堆放,或就地存
