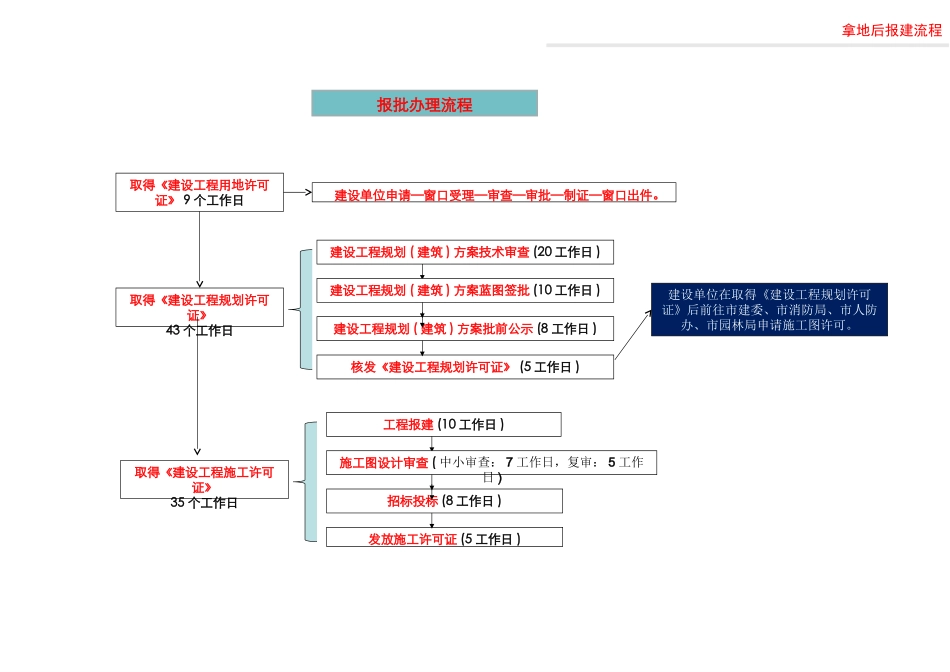

08拿地后报建流程建设工程规划(建筑)方案技术审查(20工作日)建设工程规划(建筑)方案蓝图签批(10工作日)建设工程规划(建筑)方案批前公示(8工作日)核发《建设工程规划许可证》(5工作日)取得《建设工程规划许可证》43个工作日取得《建设工程用地许可证》9个工作日建设单位在取得《建设工程规划许可证》后前往市建委、市消防局、市人防办、市园林局申请施工图许可
取得《建设工程施工许可证》35个工作日工程报建(10工作日)施工图设计审查(中小审查:7工作日,复审:5工作日)招标投标(8工作日)发放施工许可证(5工作日)建设单位申请—窗口受理—审查—审批—制证—窗口出件
报批办理流程《建设工程用地规划许可》办理流程审批事项名称建设用地规划许可项目编号申请方式书面申请审批部门用地规划处承办人周硕联系方式85770221证/书名称建设用地规划许可证收费标准不收费办理时限9个工作日设立(收费)依据1
《中华人民共和国城乡规划法》;2
《湖北省城乡规划条例》;3
《武汉市城市规划条例》
属政府投资类项目;2
符合国家产业政策和供地政策;3
已取得可行性研究报告审批文件
申请人需要提交的资料及要求1、建设单位建设用地规划许可申请表和申请报告(原件);2、政府投资类项目提供投资主管部门可行性研究报告的批复(原件);企业投资类项目提供发改部门核准或备案文件(原件);3、政府投资类项目提供土地权属证明文件
使用国有建设用地上自用地的,提供国有土地使用权证(如在规划选址申报已提供的可不重复提供);使用国有建设用地上的其他单位用地(不涉及国有土地上房屋征收的),需提供土地转让(补偿)协议及原土地使用单位的国有土地使用权证(如在规划选址申报已提供的可不重复提供);使用国有建设用地涉及房屋征收的,提供征收完毕确认书(由窗口在信息平台调取);使用新增建设用地的,提供建设用地批准书(由窗
