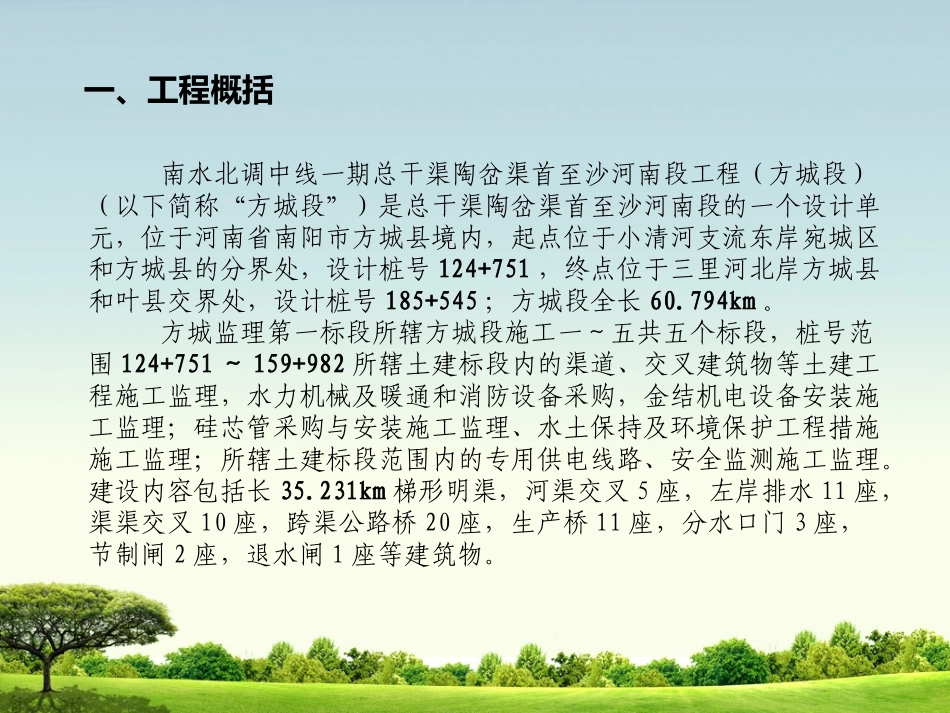

南水北调中线工程方城段监理一标[]中水淮河·河南天地二○一一年九月土方开挖与填筑质量控制学习目录一、工程概括二、土方开挖工程质量控制要点三、土方填筑质量控制要点一、工程概括南水北调中线一期总干渠陶岔渠首至沙河南段工程(方城段)(以下简称“方城段”)是总干渠陶岔渠首至沙河南段的一个设计单元,位于河南省南阳市方城县境内,起点位于小清河支流东岸宛城区和方城县的分界处,设计桩号124+751,终点位于三里河北岸方城县和叶县交界处,设计桩号185+545;方城段全长60
方城监理第一标段所辖方城段施工一~五共五个标段,桩号范围124+751~159+982所辖土建标段内的渠道、交叉建筑物等土建工程施工监理,水力机械及暖通和消防设备采购,金结机电设备安装施工监理;硅芯管采购与安装施工监理、水土保持及环境保护工程措施施工监理;所辖土建标段范围内的专用供电线路、安全监测施工监理
建设内容包括长35
231km梯形明渠,河渠交叉5座,左岸排水11座,渠渠交叉10座,跨渠公路桥20座,生产桥11座,分水口门3座,节制闸2座,退水闸1座等建筑物
1施工测量二土方开挖工程质量控制要点1、督促承包人及时将渠道及建筑物开挖区的平、剖面地形测量资料报送监理部,监理部在承包人测量断面的基础上按1/3断面进行抽测,经监理部签认的地形测量资料作为开挖工程量计量的原始依据
2、对开挖基准线、边线、轴线和原始地形断面的施工测量,测量监理工程师采用跟踪测量(联合测量)、校测的方式进行复核
3、施工期间所有施工定线、工程量、竣工等测量原始记录、计算成果和绘制的图表,特别是隐蔽工程的资料,均应及时整理、校核、分类、整编成册并妥善保存
2方案审查内容土方开挖(包括基坑开挖)前14天,督促承包人提交施工措施计划,监理部主要审查以下内容:1、开挖施工平面布置图(含施工交通线路布置)2、开挖方法是否符合《南
