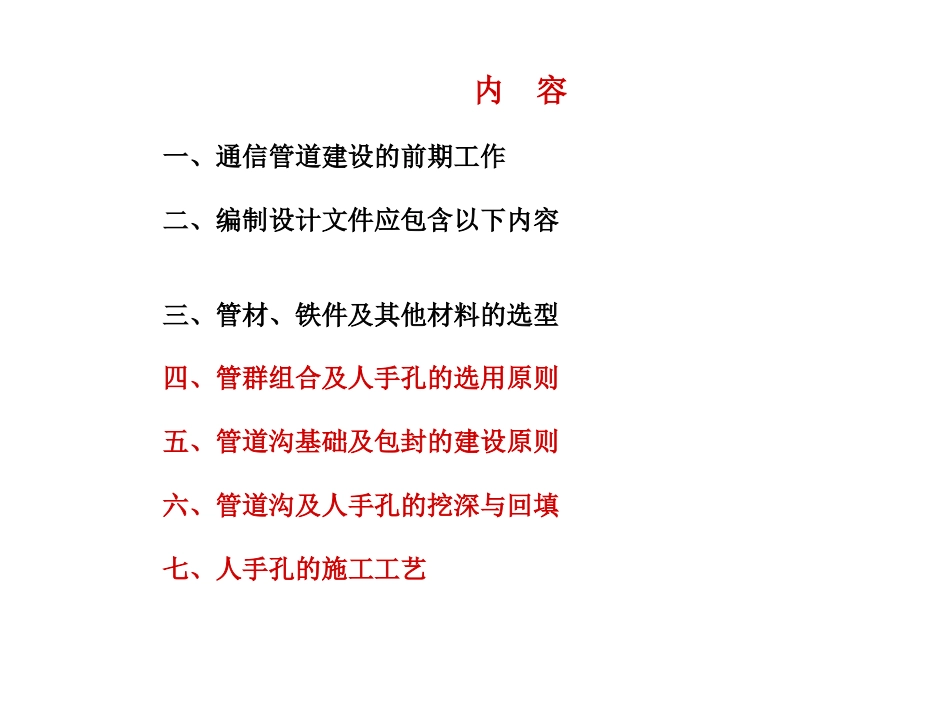

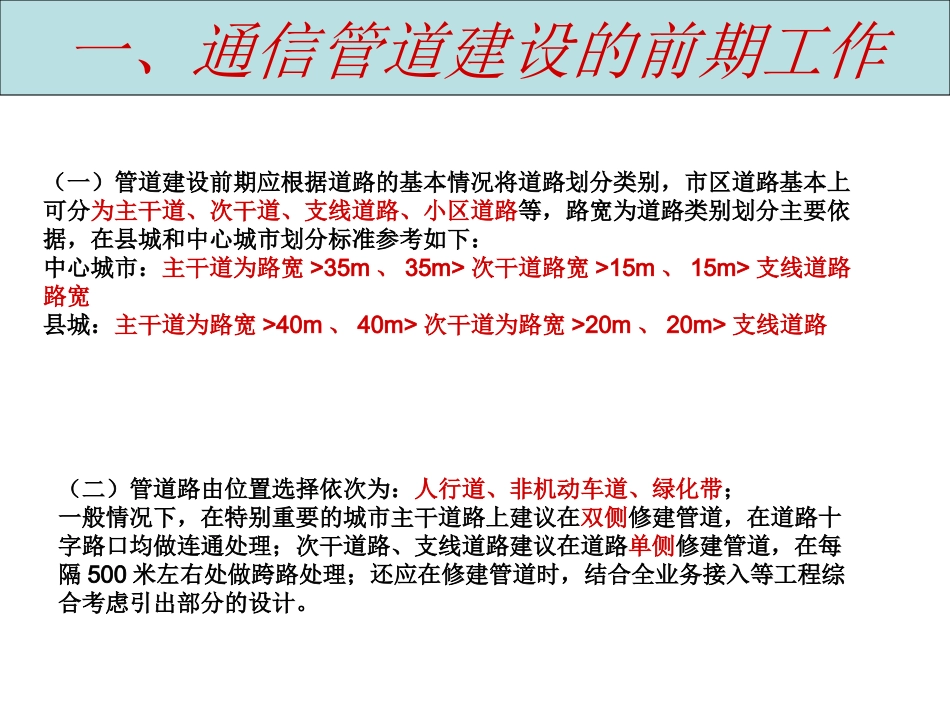

内容一、通信管道建设的前期工作二、编制设计文件应包含以下内容三、管材、铁件及其他材料的选型四、管群组合及人手孔的选用原则五、管道沟基础及包封的建设原则六、管道沟及人手孔的挖深与回填七、人手孔的施工工艺一、通信管道建设的前期工作(一)管道建设前期应根据道路的基本情况将道路划分类别,市区道路基本上可分为主干道、次干道、支线道路、小区道路等,路宽为道路类别划分主要依据,在县城和中心城市划分标准参考如下:中心城市:主干道为路宽>35m、35m>次干道路宽>15m、15m>支线道路路宽县城:主干道为路宽>40m、40m>次干道为路宽>20m、20m>支线道路(二)管道路由位置选择依次为:人行道、非机动车道、绿化带;一般情况下,在特别重要的城市主干道路上建议在双侧修建管道,在道路十字路口均做连通处理;次干道路、支线道路建议在道路单侧修建管道,在每隔500米左右处做跨路处理;还应在修建管道时,结合全业务接入等工程综合考虑引出部分的设计

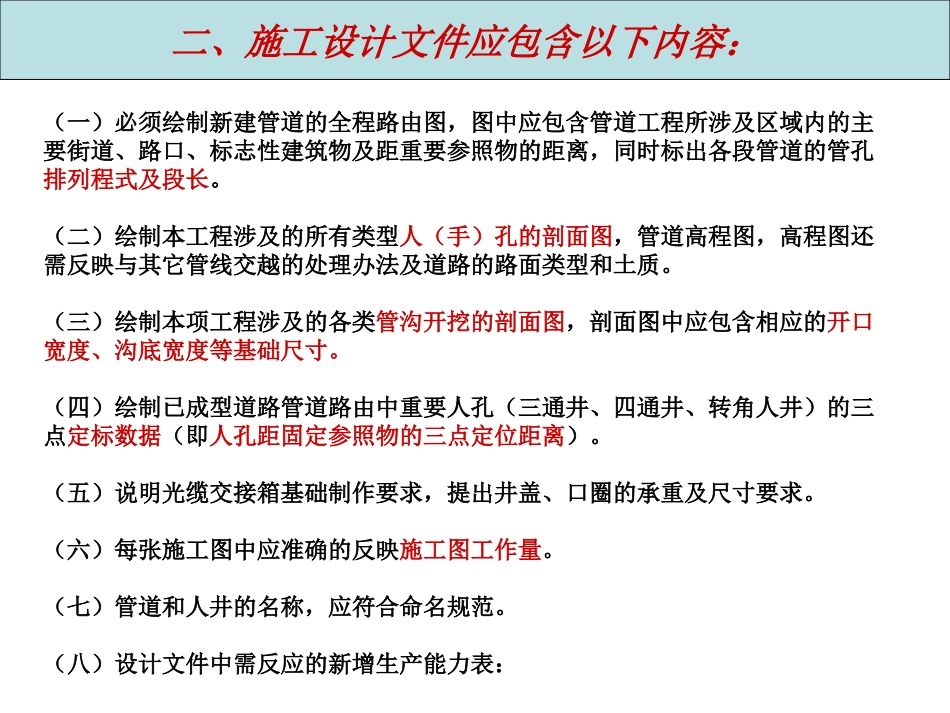

二、施工设计文件应包含以下内容:(一)必须绘制新建管道的全程路由图,图中应包含管道工程所涉及区域内的主要街道、路口、标志性建筑物及距重要参照物的距离,同时标出各段管道的管孔排列程式及段长
